99施工安全专项方案报审表施工安全专项方案报审表工程名称: 苏州市高新区牌楼路工程一标 编号:A 3
9 - 致:镇江方圆建设监理咨询有限公司(监理单位) 兹报验:□ 1基坑支护与降水工程专项施工方案□ 2土方开挖工程专项施工方案□ 3模板工程专项施工方案□ 4 起重吊装工程专项施工方案■ 5 脚手架工程专项施工方案□ 6 拆除、爆破工程专项施工方案□ 7 其它危险性较大的工程专项施工方案□ 8本次申报内容系第 1 次申报,申报内容施工企业技术负责人已批准
附件: 承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表

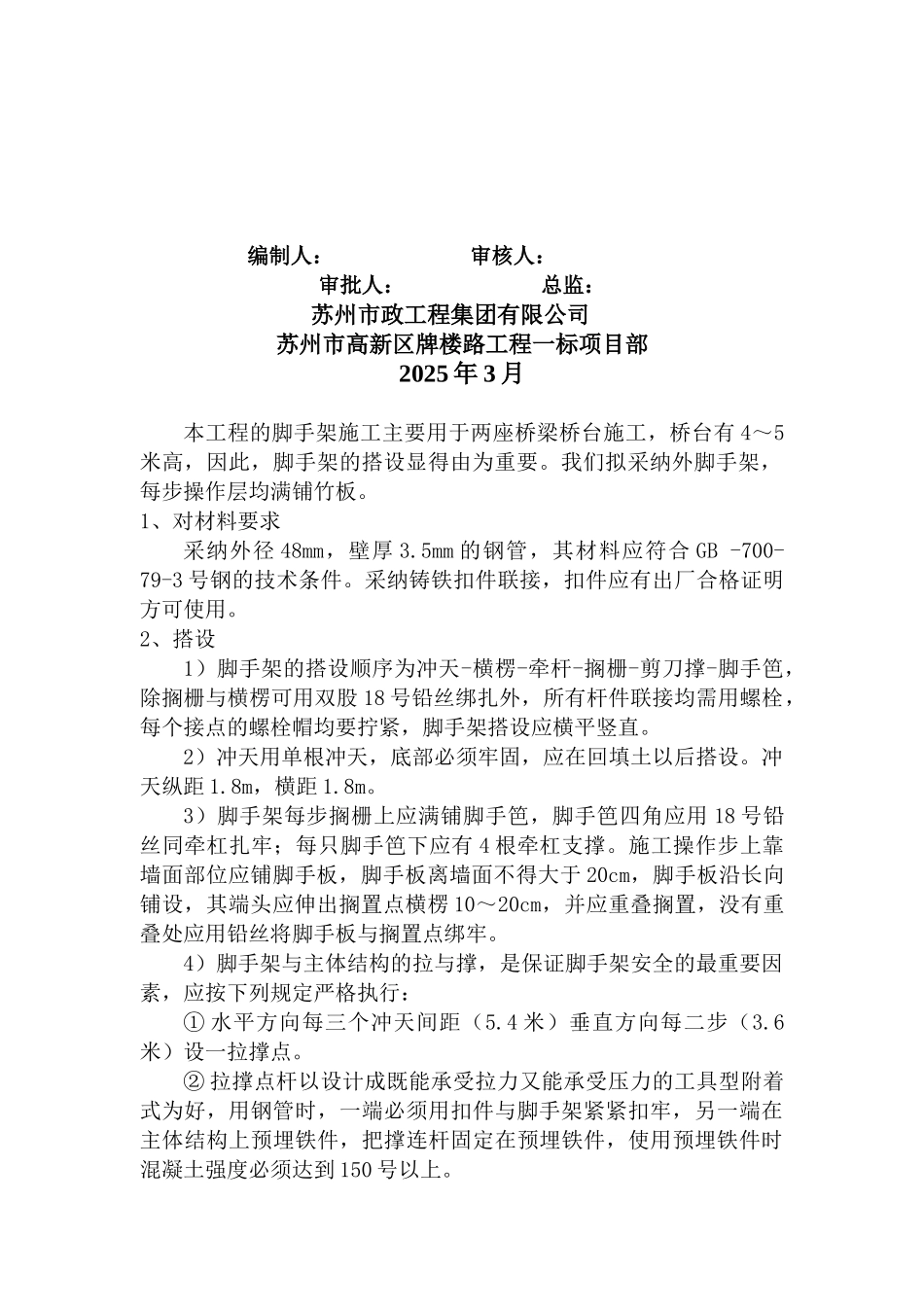

江苏省建设厅监制 苏州市高新区牌楼路工程一标脚手架工程专项施工方案编制人: 审核人:审批人: 总监:苏州市政工程集团有限公司 苏州市高新区牌楼路工程一标项目部2025 年 3 月本工程的脚手架施工主要用于两座桥梁桥台施工,桥台有 4~5米高,因此,脚手架的搭设显得由为重要
我们拟采纳外脚手架,每步操作层均满铺竹板
1、对材料要求采纳外径 48mm,壁厚 3
5mm 的钢管,其材料应符合 GB -700-79-3 号钢的技术条件
采纳铸铁扣件联接,扣件应有出厂合格证明方可使用
2、搭设1)脚手架的搭设顺序为冲天-横楞-牵杆-搁栅-剪刀撑-脚手笆,除搁栅与横楞可用双股 18 号铅丝绑扎外,所有杆件联接均需用螺栓,每个接点的螺栓帽均要拧紧,脚手架搭设应横平竖直
2)冲天用单根冲天,底部必须牢固,应在回填土以后搭设
冲天纵距 1
8m,横距 1
3)脚手架每步搁栅上应满铺脚手笆,脚手笆四角应用 18 号铅丝同牵杠扎牢;每只脚手笆下应有
