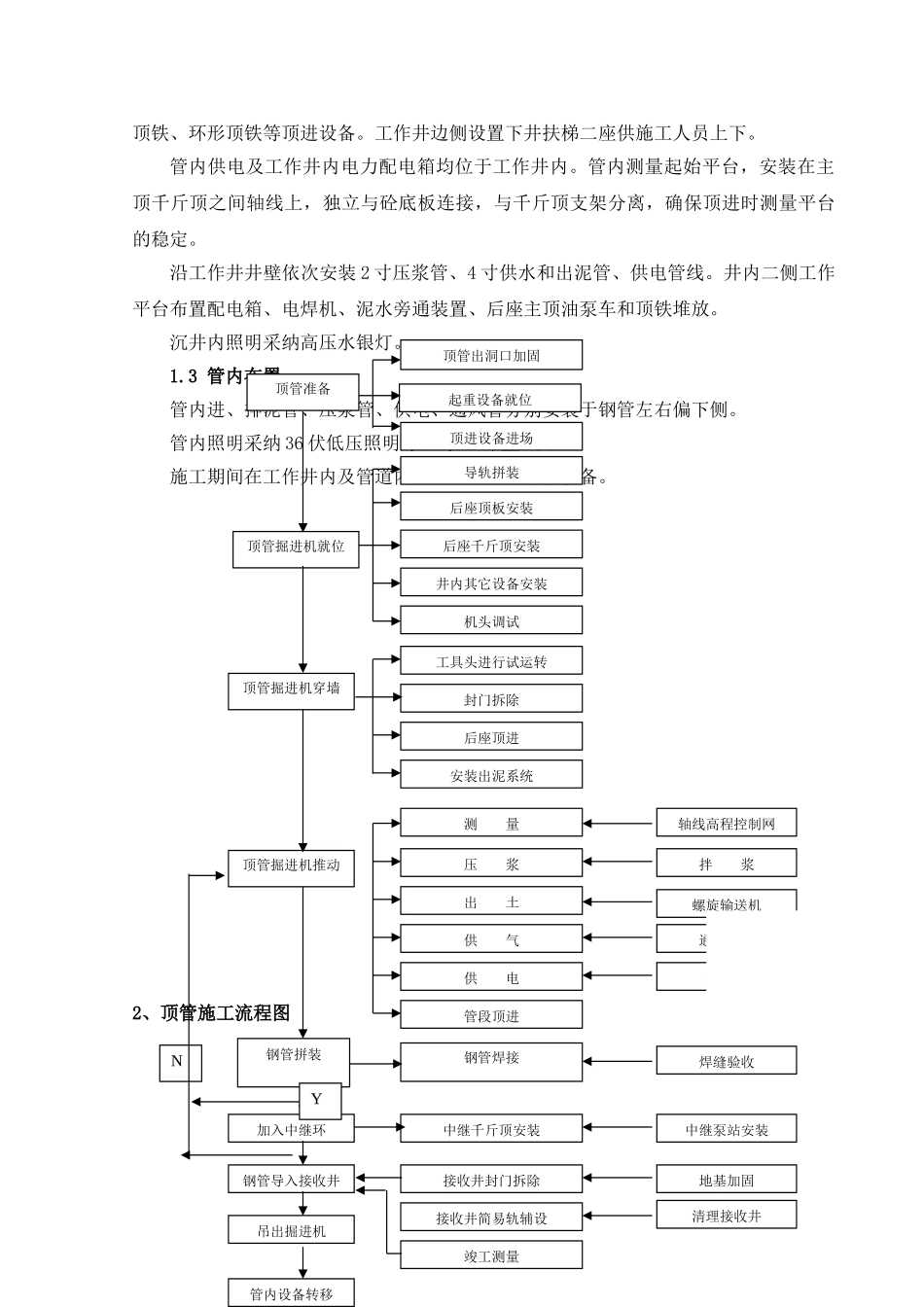

目 录一、工程概况……………………………………………………………… 2二、工程地质条件………………………………………………………… 2三、顶管方案……………………………………………………………… 21.顶管现场平面布置………………………………………………………22.顶管施工流程图…………………………………………………………43.顶管施工工艺及设备配置………………………………………………54.顶管施工方法及技术质量保证措施………………………………… 11四、施工计划………………………………………………………………181.施工进度计划………………………………………………………… 182.施工资源计划………………………………………………………… 18五、环境监测………………………………………………………………191. 工程情况………………………………………………………………192. 监测内容………………………………………………………………203. 测点布设………………………………………………………………204. 监测频率………………………………………………………………20六、安全文明施工保证体系……………………………………………201. 安全保证管理体系……………………………………………………202. 安全保证措施…………………………………………………………213. 重点工序的安全措施…………………………………………………214. 环境保护………………………………………………………………225. 现场文明施工措施……………………………………………………22附图一:顶管现场平面布置图附图二:出洞口增设钢板桩示意图附图三:顶管顶进系统布置图附图四:顶管顶进施工图一、 工程概况严桥支线输水管道采纳 2 根 DN3600 钢管,2 根管线平行段中心间距为 8m,管道中心线距道路红线 2m,管线长度约为 27km。管道绝大部分拟采纳顶管施工,仅在五号沟泵站和严桥泵站附近有一段管道采纳开挖方式。管顶覆土厚度不小于 5.4m,对于特别地段(穿越建筑物或重要道路),视情况适当加大埋设深度。顶管工作井和接收井拟采纳沉井、地下连续墙或者 SMW 工法,根据实际地质地形条件确定,其平面净尺寸分别为约 13.0×13.8m 和 8.0×13.8m,沿顶管方向的长度分别为约 13.0m 和 8m,埋深均约为 9.8m。钢管顶进施工采纳管径对应的大刀盘土压平衡式顶管机,配备 4~6 个400t 主顶作为主顶设备,现场...
