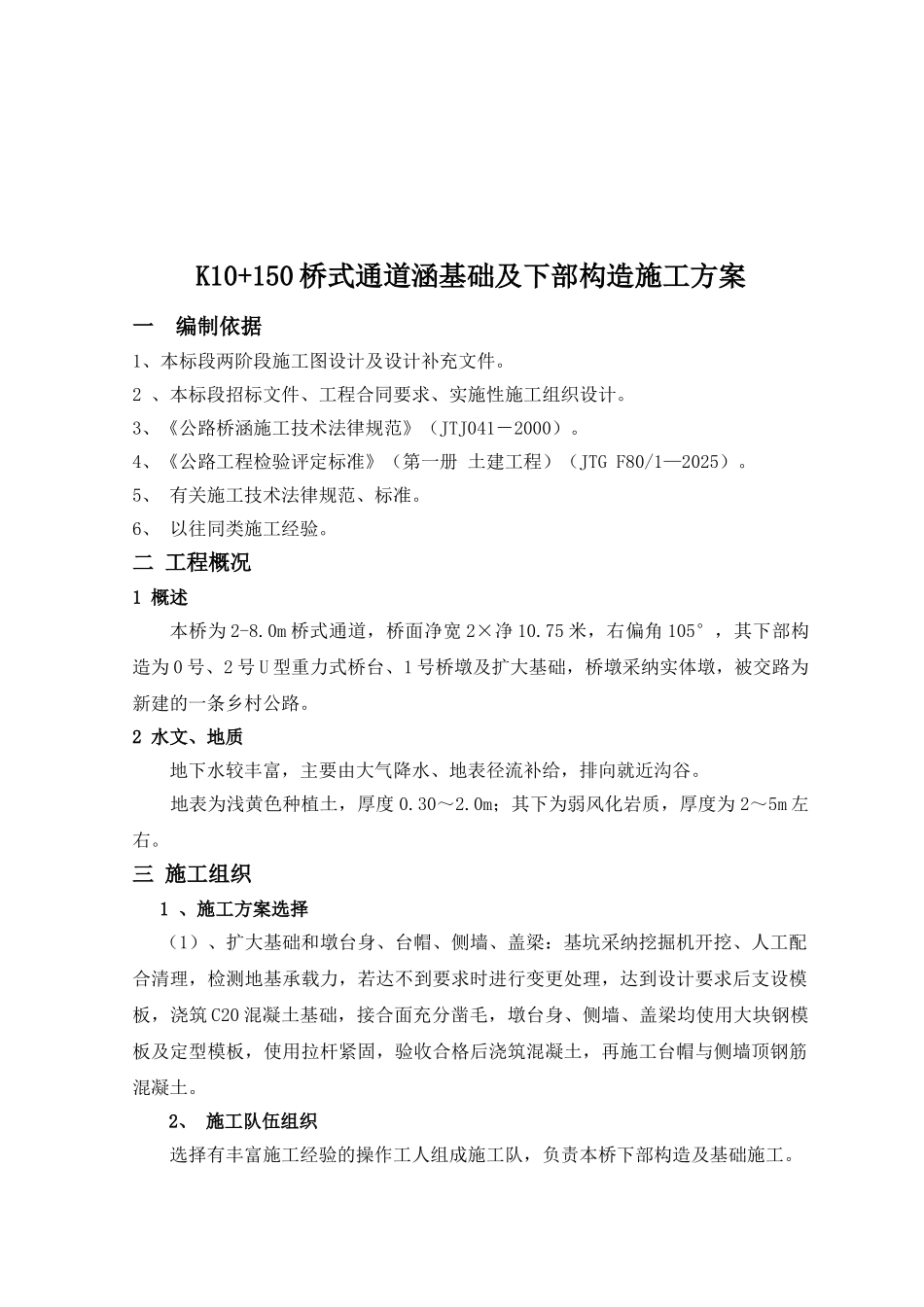

K10+150 桥式通道涵基础及下部构造施工方案一 编制依据1、本标段两阶段施工图设计及设计补充文件
2 、本标段招标文件、工程合同要求、实施性施工组织设计
3、《公路桥涵施工技术法律规范》(JTJ041-2000)
4、《公路工程检验评定标准》(第一册 土建工程)(JTG F80/1—2025)
5、 有关施工技术法律规范、标准
6、 以往同类施工经验
二 工程概况1 概述本桥为 2-8
0m 桥式通道,桥面净宽 2×净 10
75 米,右偏角 105°,其下部构造为 0 号、2 号 U 型重力式桥台、1 号桥墩及扩大基础,桥墩采纳实体墩,被交路为新建的一条乡村公路
2 水文、地质地下水较丰富,主要由大气降水、地表径流补给,排向就近沟谷
地表为浅黄色种植土,厚度 0
0m;其下为弱风化岩质,厚度为 2~5m 左右
三 施工组织1 、施工方案选择(1)、扩大基础和墩台身、台帽、侧墙、盖梁:基坑采纳挖掘机开挖、人工配合清理,检测地基承载力,若达不到要求时进行变更处理,达到设计要求后支设模板,浇筑 C20 混凝土基础,接合面充分凿毛,墩台身、侧墙、盖梁均使用大块钢模板及定型模板,使用拉杆紧固,验收合格后浇筑混凝土,再施工台帽与侧墙顶钢筋混凝土
2、 施工队伍组织选择有丰富施工经验的操作工人组成施工队,负责本桥下部构造及基础施工

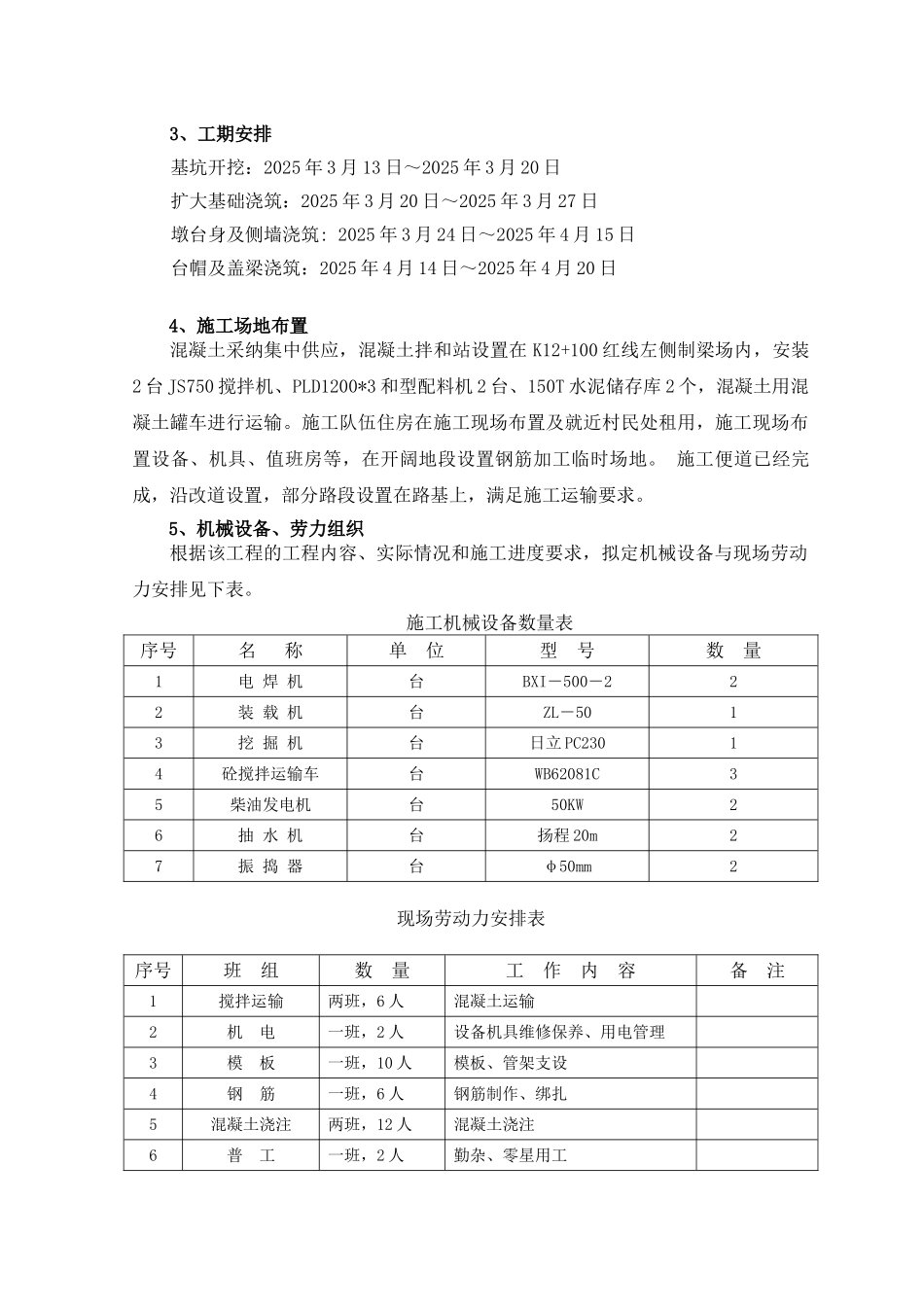

3、工期安排基坑开挖:2025 年 3 月 13 日~2025 年 3 月 20 日扩大基础浇筑:2025 年 3 月 20 日~2025 年 3 月 27 日墩台身及侧墙浇筑: 2025 年 3 月 24 日~2025 年 4 月 15 日台帽及盖梁浇筑:2025 年 4 月 14 日~2025 年 4 月 20 日4、施工场地布置混凝土采纳集中供应,混凝土拌和站设置在 K12+100 红线左侧制梁场内,安装2 台 JS750 搅拌机、PL
