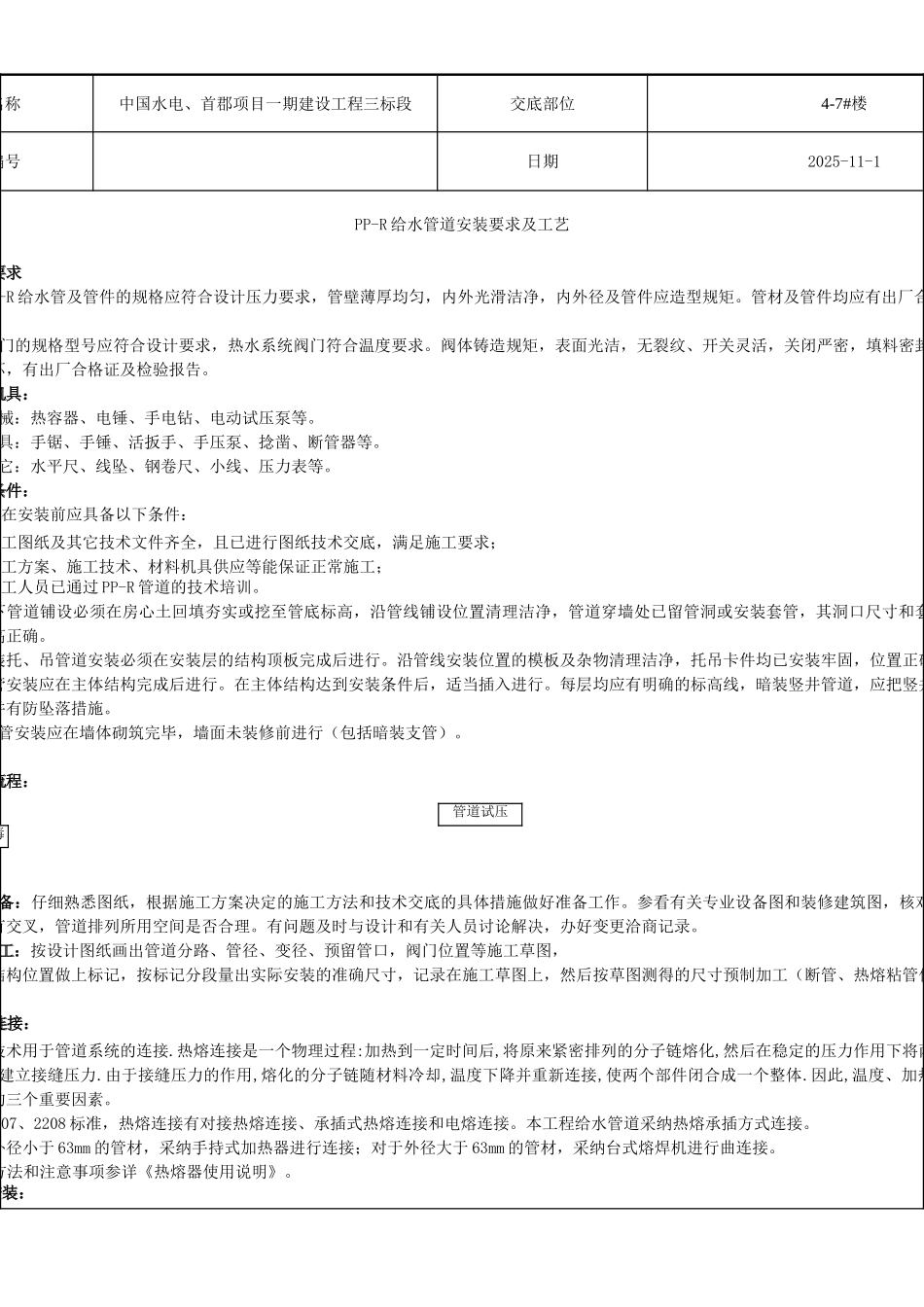

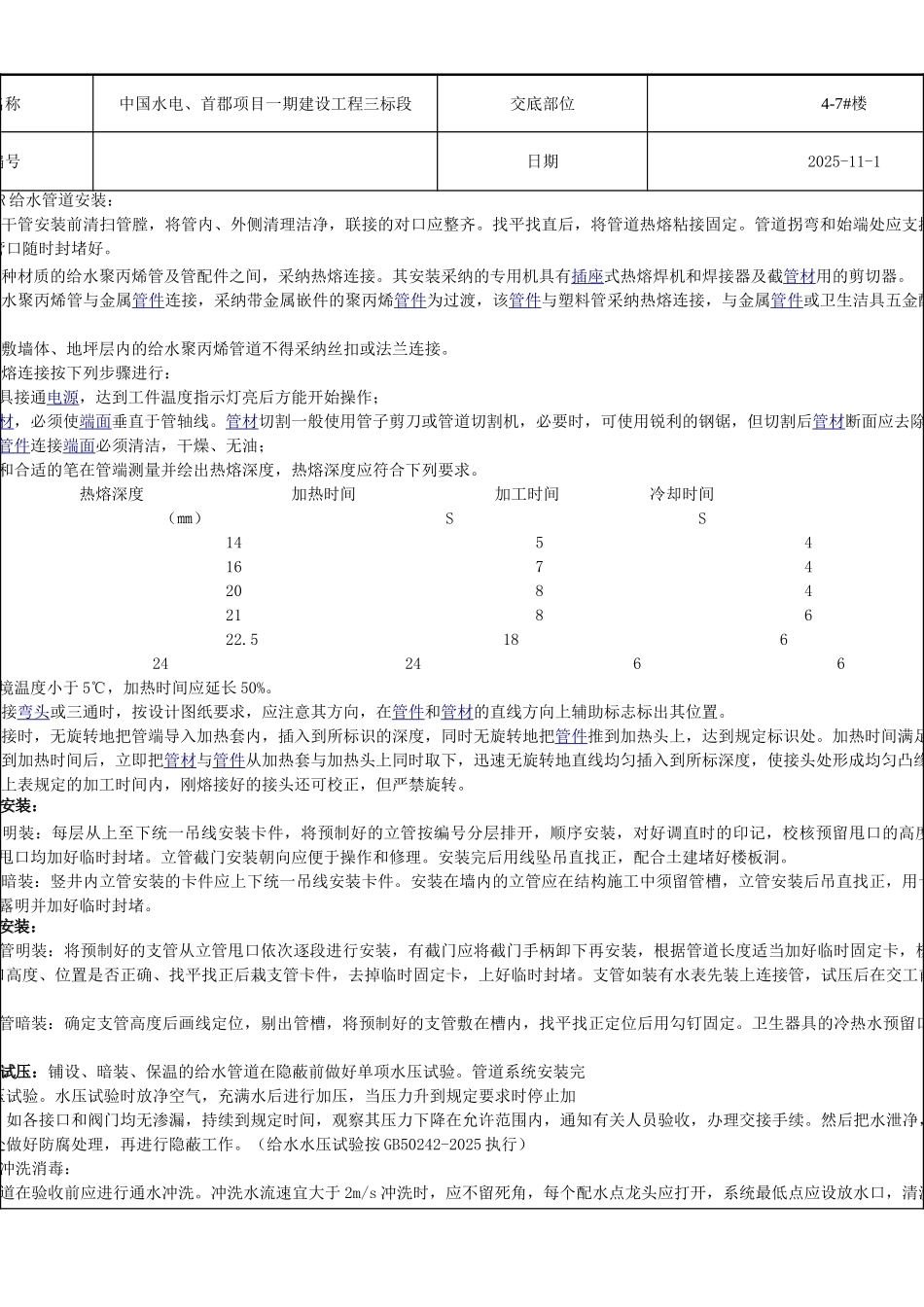

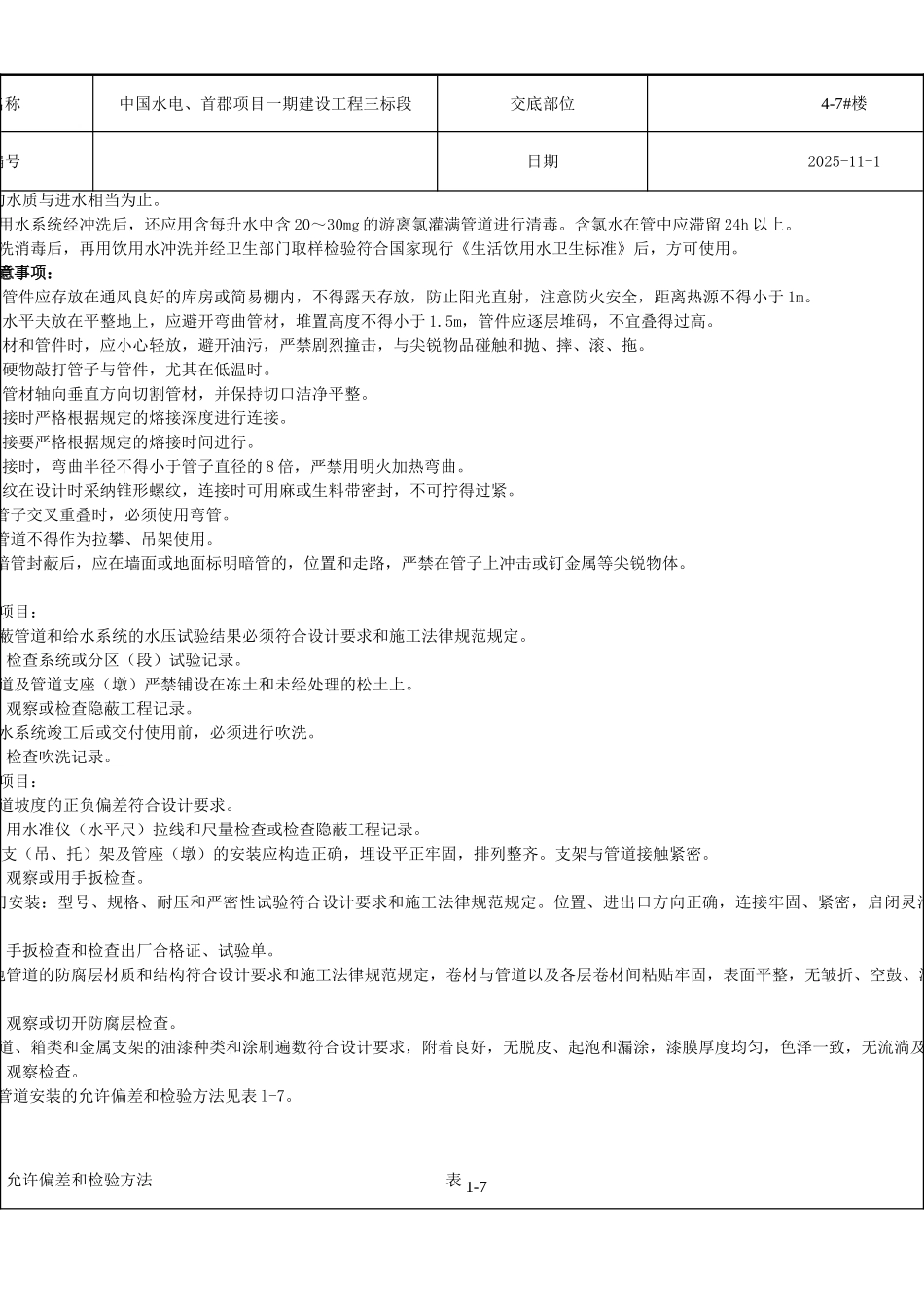

工程名称中国水电、首郡项目一期建设工程三标段交底部位4-7#楼工程编号日期2025-11-1PP-R 给水管道安装要求及工艺、施工准备:材料要求PP-R 给水管及管件的规格应符合设计压力要求,管壁薄厚均匀,内外光滑洁净,内外径及管件应造型规矩
管材及管件均应有出厂合格证及检验报阀门的规格型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造规矩,表面光洁,无裂纹、开关灵活,关闭严密,填料密封完好无渗漏,手柄完整无损坏,有出厂合格证及检验报告
主要机具:机械:热容器、电锤、手电钻、电动试压泵等
工具:手锯、手锤、活扳手、手压泵、捻凿、断管器等
其它:水平尺、线坠、钢卷尺、小线、压力表等
作业条件:管道在安装前应具备以下条件:施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;施工方案、施工技术、材料机具供应等能保证正常施工;施工人员已通过 PP-R 管道的技术培训
地下管道铺设必须在房心土回填夯实或挖至管底标高,沿管线铺设位置清理洁净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
明装托、吊管道安装必须在安装层的结构顶板完成后进行
沿管线安装位置的模板及杂物清理洁净,托吊卡件均已安装牢固,位置正确
立管安装应在主体结构完成后进行
在主体结构达到安装条件后,适当插入进行
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除洁净,并有防坠落措施
支管安装应在墙体砌筑完毕,墙面未装修前进行(包括暗装支管)
、操作工艺:工艺流程:安装准备:仔细熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理
有问题及时与设计和有关人员讨论解决,办好变更洽商记录
预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图
