比质比价、零星采购管理流程编制日期审核日期审批日期修订记录日 期修订状态修改内容修改人审核人审批人1

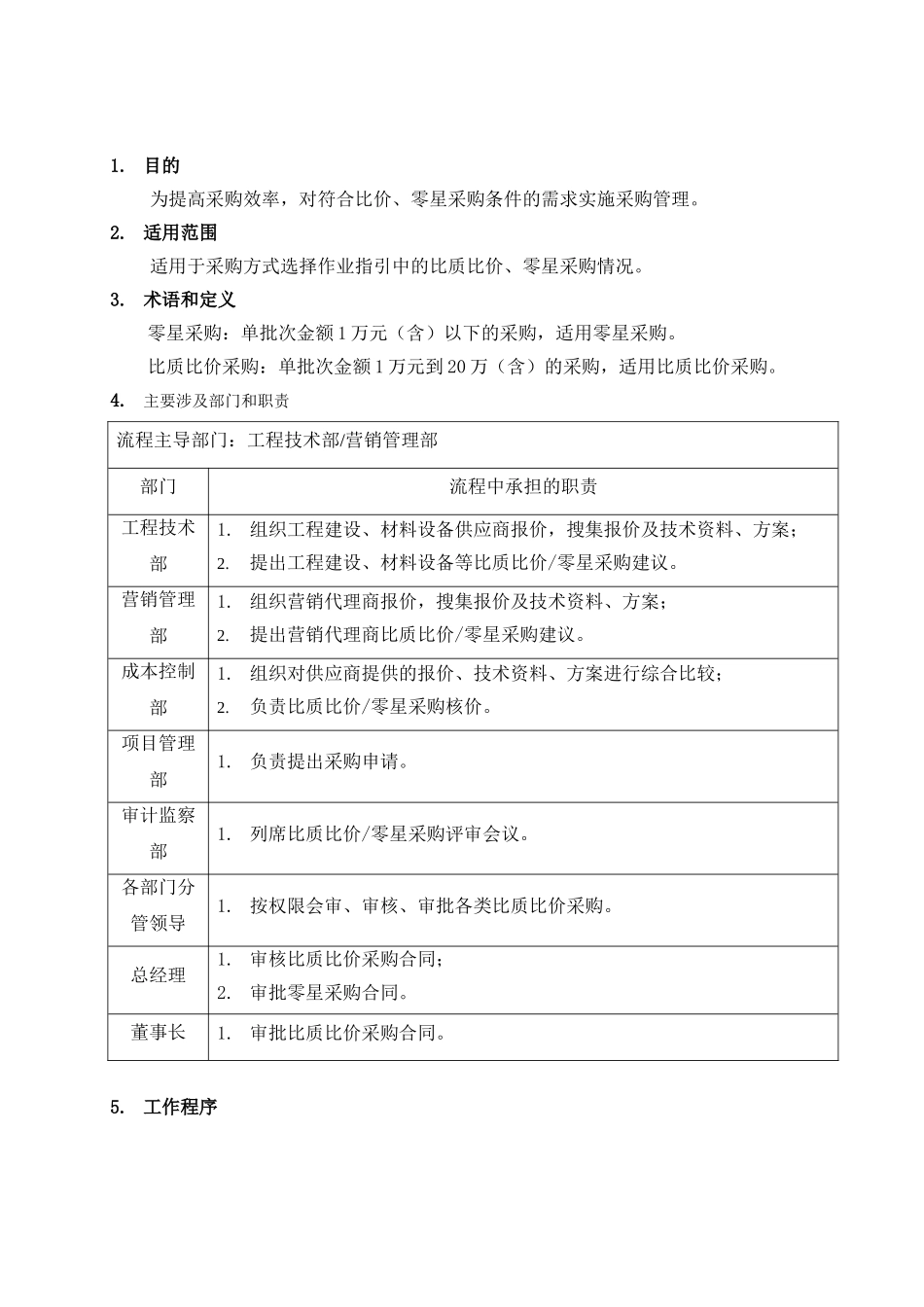

目的为提高采购效率,对符合比价、零星采购条件的需求实施采购管理
适用范围适用于采购方式选择作业指引中的比质比价、零星采购情况
术语和定义零星采购:单批次金额 1 万元(含)以下的采购,适用零星采购
比质比价采购:单批次金额 1 万元到 20 万(含)的采购,适用比质比价采购
主要涉及部门和职责流程主导部门:工程技术部/营销管理部部门流程中承担的职责工程技术部1
组织工程建设、材料设备供应商报价,搜集报价及技术资料、方案;2
提出工程建设、材料设备等比质比价/零星采购建议
营销管理部1
组织营销代理商报价,搜集报价及技术资料、方案;2
提出营销代理商比质比价/零星采购建议
成本控制部1
组织对供应商提供的报价、技术资料、方案进行综合比较;2
负责比质比价/零星采购核价
项目管理部1
负责提出采购申请
审计监察部1
列席比质比价/零星采购评审会议
各部门分管领导1
按权限会审、审核、审批各类比质比价采购
审核比质比价采购合同;2
审批零星采购合同
审批比质比价采购合同
工作程序活动步骤及说明责任部门/责任人输出1、 比 质比价采购1
1 项目管理部提出采购申请,工程技术部/营销管理部根据采购申请及比价、零星采购计划,并判定采购方式,报分管领导审批后由执行采购
2 比质比价采购:由工程技术部/营销管理部从公司《合格供应商名录》中邀请三家以上同类供应商参加报价
若报价的合格供应商不足三家时,由工程技术部/营销管理部邀请《合格供应商名录》外的单位参加报价,以补足名额
1 来自《合格供应商名录》以外的单位,由成本控制部参照《工程供方资质评审作业指引》的规定,收集其背景资料进行资质审查,需要时可以组织对其现场考察,
