电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

tc4207塔式起重机安装及拆除施工技术交底

tc4207塔式起重机安装及拆除施工技术交底_第1页
1/9
tc4207塔式起重机安装及拆除施工技术交底_第2页
2/9
tc4207塔式起重机安装及拆除施工技术交底_第3页
3/9

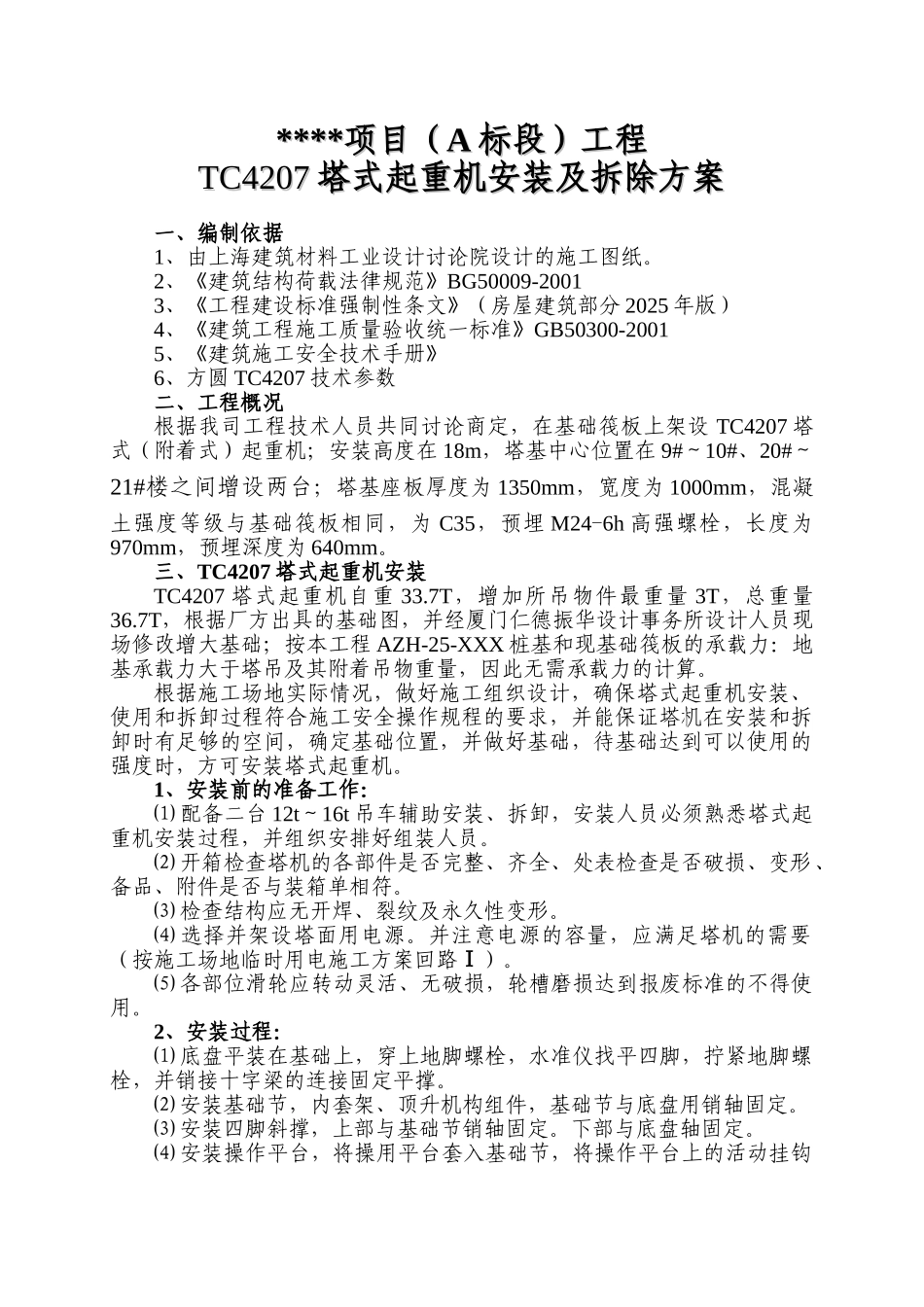

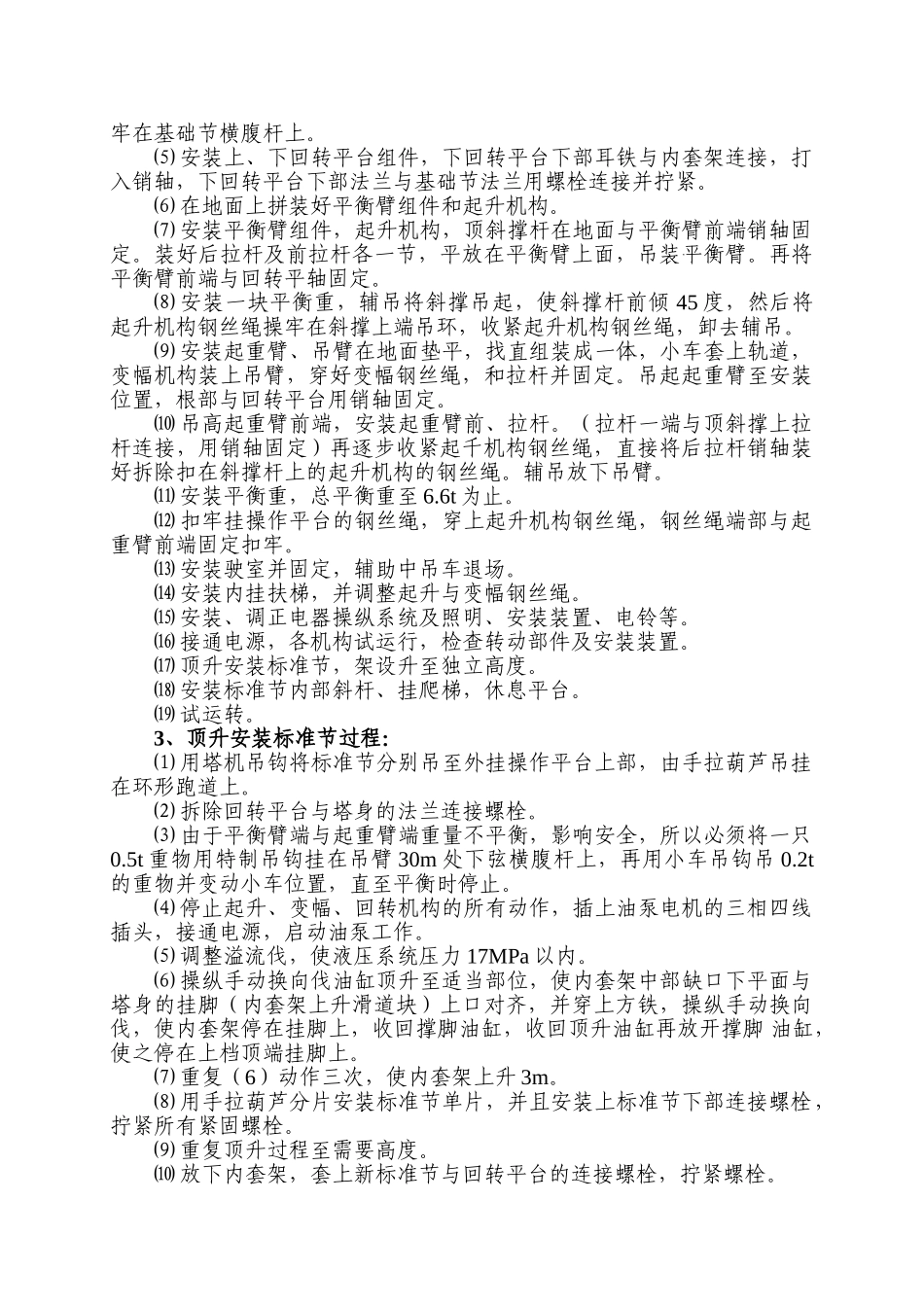

****项目(A 标段)TC4207 塔式起重机安装及拆除施工方案*********项目部二 00 九年一月********项目(项目(AA 标段)工程标段)工程TC4207TC4207 塔式起重机安装及拆除方案塔式起重机安装及拆除方案一、编制依据1、由上海建筑材料工业设计讨论院设计的施工图纸。2、《建筑结构荷载法律规范》BG50009-20013、《工程建设标准强制性条文》(房屋建筑部分 2025 年版)4、《建筑工程施工质量验收统一标准》GB50300-20015、《建筑施工安全技术手册》6、方圆 TC4207 技术参数二、工程概况根据我司工程技术人员共同讨论商定,在基础筏板上架设 TC4207 塔式(附着式)起重机;安装高度在 18m,塔基中心位置在 9#~10#、20#~21#楼之间增设两台;塔基座板厚度为 1350mm,宽度为 1000mm,混凝土强度等级与基础筏板相同,为 C35,预埋 M24-6h 高强螺栓,长度为970mm,预埋深度为 640mm。三、TC4207 塔式起重机安装TC4207 塔式起重机自重 33.7T,增加所吊物件最重量 3T,总重量36.7T,根据厂方出具的基础图,并经厦门仁德振华设计事务所设计人员现场修改增大基础;按本工程 AZH-25-XXX 桩基和现基础筏板的承载力:地基承载力大于塔吊及其附着吊物重量,因此无需承载力的计算。根据施工场地实际情况,做好施工组织设计,确保塔式起重机安装、使用和拆卸过程符合施工安全操作规程的要求,并能保证塔机在安装和拆卸时有足够的空间,确定基础位置,并做好基础,待基础达到可以使用的强度时,方可安装塔式起重机。1、安装前的准备工作:⑴ 配备二台 12t~16t 吊车辅助安装、拆卸,安装人员必须熟悉塔式起重机安装过程,并组织安排好组装人员。⑵ 开箱检查塔机的各部件是否完整、齐全、处表检查是否破损、变形、备品、附件是否与装箱单相符。⑶ 检查结构应无开焊、裂纹及永久性变形。⑷ 选择并架设塔面用电源。并注意电源的容量,应满足塔机的需要(按施工场地临时用电施工方案回路Ⅰ)。⑸ 各部位滑轮应转动灵活、无破损,轮槽磨损达到报废标准的不得使用。2、安装过程:⑴ 底盘平装在基础上,穿上地脚螺栓,水准仪找平四脚,拧紧地脚螺栓,并销接十字梁的连接固定平撑。⑵ 安装基础节,内套架、顶升机构组件,基础节与底盘用销轴固定。⑶ 安装四脚斜撑,上部与基础节销轴固定。下部与底盘轴固定。⑷ 安装操作平台,将操用平台套入基础节,将操作平台上的活动挂钩牢在基础节横腹杆上。⑸ 安装上、下回转平台组件,下回转平台...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

tc4207塔式起重机安装及拆除施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
