编号:北京市**少年宫工程雨季施工方案 编 制 人: 审 核 人: 批 准 人: 编制单位: 目 录1

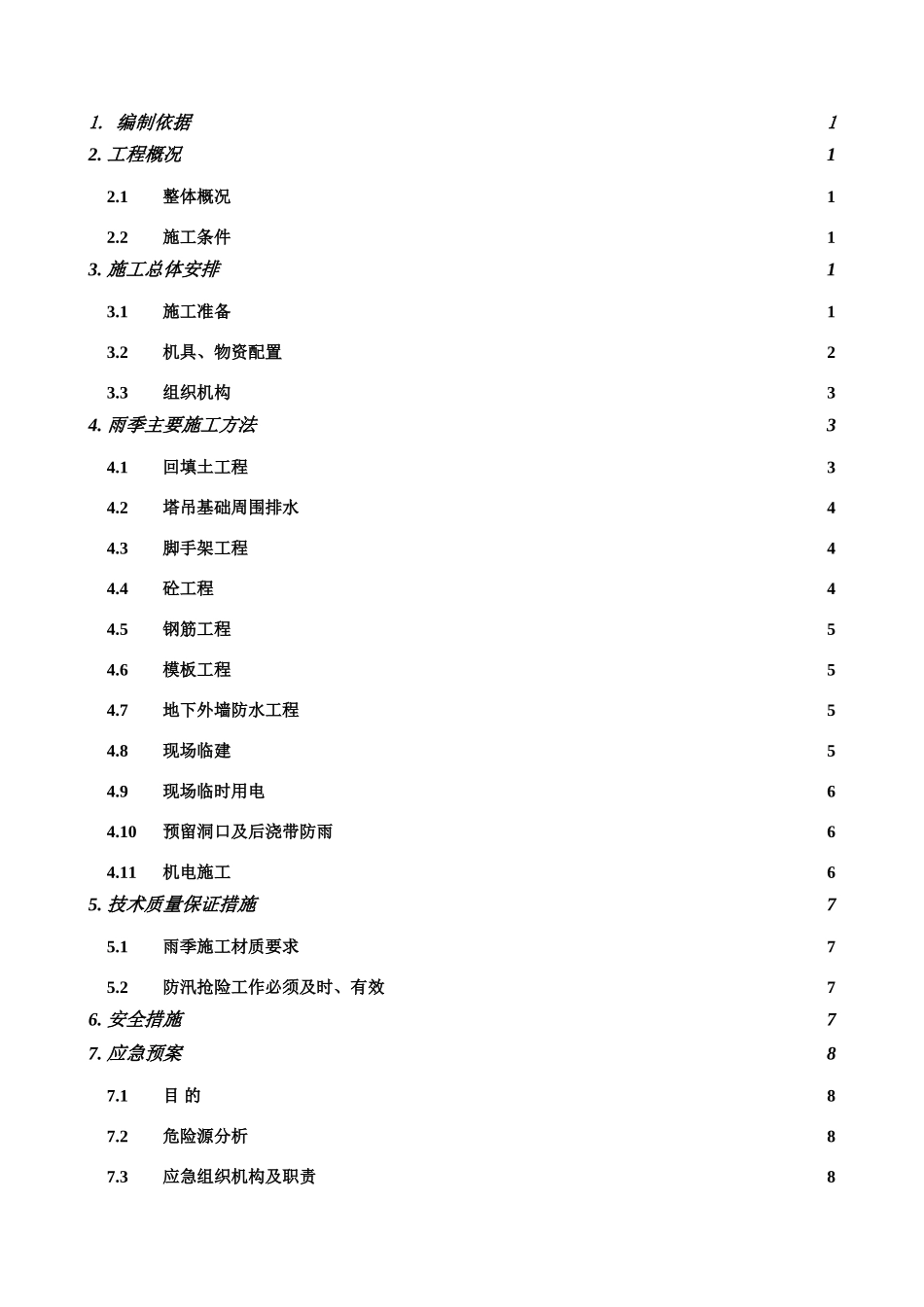

编制依据12
工程概况12
1整体概况12
2施工条件13
施工总体安排13
1施工准备13
2机具、物资配置23
3组织机构34
雨季主要施工方法34
1回填土工程34
2塔吊基础周围排水44
3脚手架工程44
4砼工程44
5钢筋工程54
6模板工程54
7地下外墙防水工程54
8现场临建54
9现场临时用电64
10预留洞口及后浇带防雨64
11机电施工65
技术质量保证措施75
1雨季施工材质要求75
2防汛抢险工作必须及时、有效76
安全措施77
应急预案87
1目 的87
2危险源分析87
3应急组织机构及职责87
4应急响应措施91
编制依据《中华人民共和国安全生产法》《中华人民共和国建筑法》《中华人民共和国防洪法》《中华人民共和国防汛条例》本工程《施工组织设计》2
1 整体概况本工程位于崇文区*****园 3 号,北京教学植物园内东南角,西临北京教学植物园的草本区,北临北京教学植物园的乔木区,东侧为 4~6 层居民楼,南侧为南二环护城河
拟建新少年宫总建设用地 129200,总建筑面积 40374
39m2,其中地上 23600
82 m2,地下 16773
地下二层部分连成整体,地上 3~5 层,呈花瓣状分为五个独立而又互相联系的单体,顶标高 25
基础为钢筋混凝土梁板式伐板基础,上部结构为平面外倾斜的空间异形抗震墙结构
2 施工条件2
1 根据北京市气象资料,北京地区雨季一般规定为 6 月 15 日至 8 月 15 日期间
2 根据施工进度安排,雨季施工的主要分项工程有:钢筋工程、模板工程、混凝土工程、回填土工程、防水工程
3 场地排水现场临时排水系统包括:施工区域排
