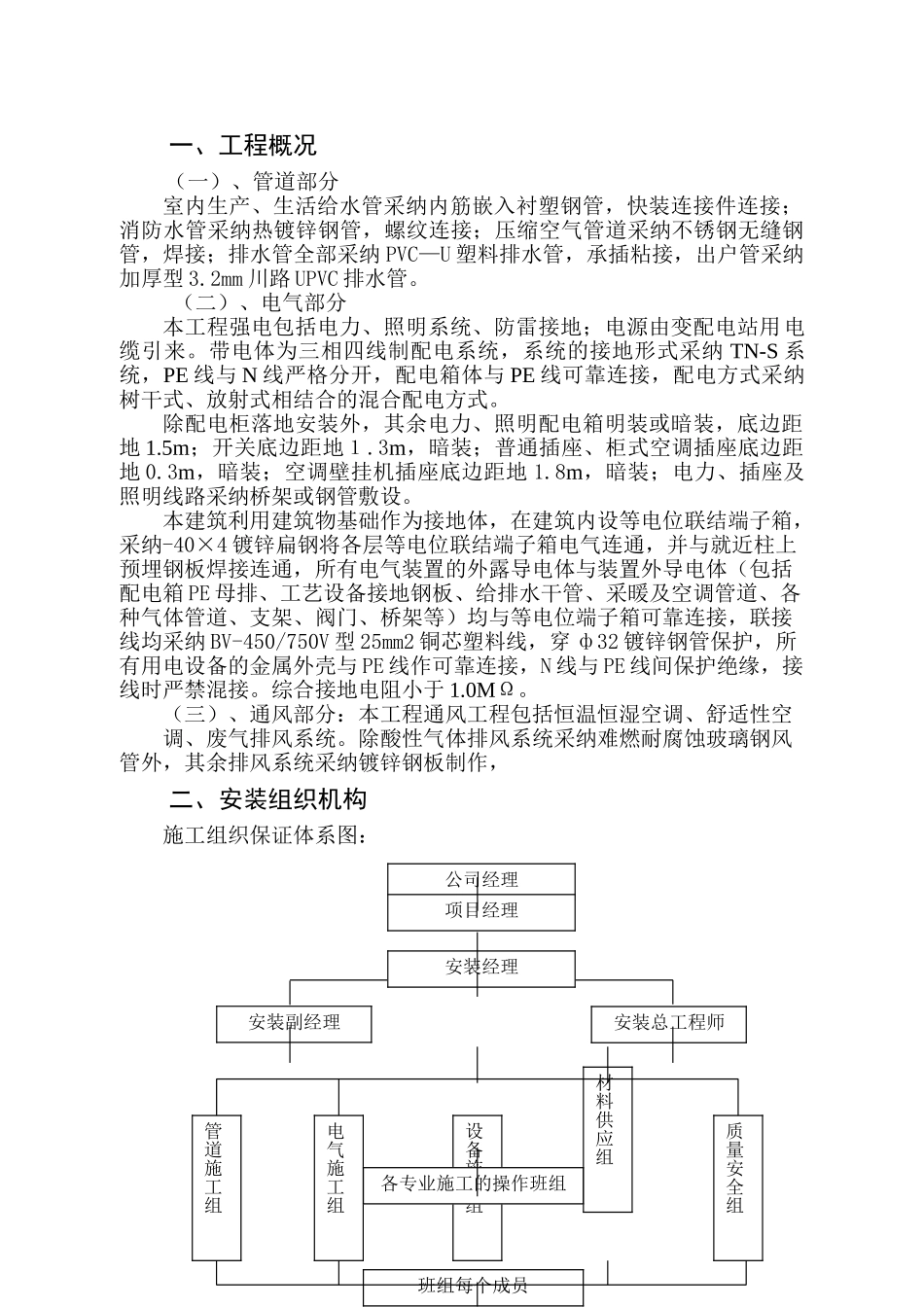

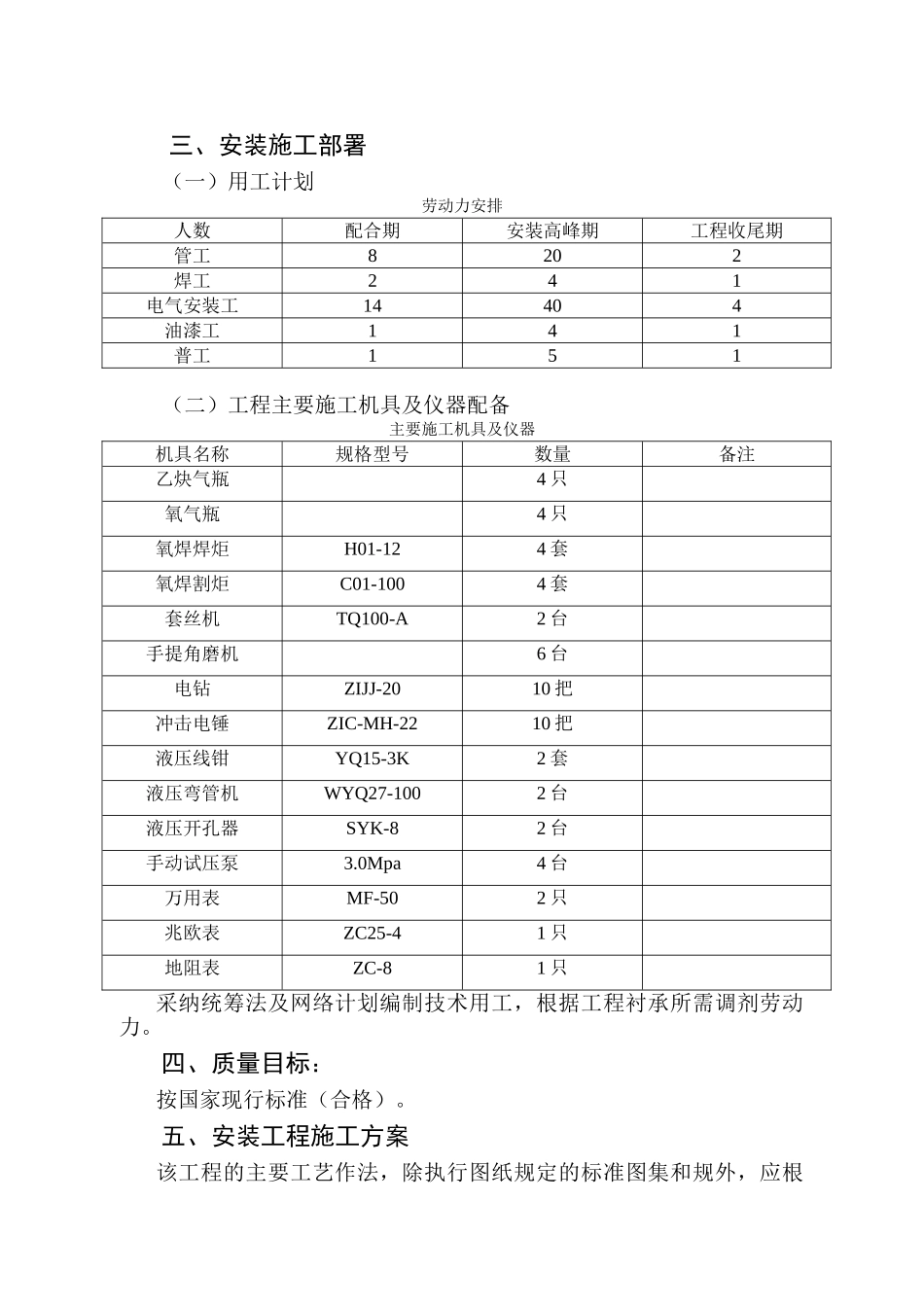

安装部分一、工程概况(一)、管道部分室内生产、生活给水管采纳内筋嵌入衬塑钢管,快装连接件连接;消防水管采纳热镀锌钢管,螺纹连接;压缩空气管道采纳不锈钢无缝钢管,焊接;排水管全部采纳 PVC—U 塑料排水管,承插粘接,出户管采纳加厚型 3.2mm 川路 UPVC 排水管。(二)、电气部分本工程强电包括电力、照明系统、防雷接地;电源由变配电站用电缆引来。带电体为三相四线制配电系统,系统的接地形式采纳 TN-S 系统,PE 线与 N 线严格分开,配电箱体与 PE 线可靠连接,配电方式采纳树干式、放射式相结合的混合配电方式。除配电柜落地安装外,其余电力、照明配电箱明装或暗装,底边距地 1.5m;开关底边距地1.3m,暗装;普通插座、柜式空调插座底边距地 0.3m,暗装;空调壁挂机插座底边距地 1.8m,暗装;电力、插座及照明线路采纳桥架或钢管敷设。本建筑利用建筑物基础作为接地体,在建筑内设等电位联结端子箱,采纳-40×4 镀锌扁钢将各层等电位联结端子箱电气连通,并与就近柱上预埋钢板焊接连通,所有电气装置的外露导电体与装置外导电体(包括配电箱 PE 母排、工艺设备接地钢板、给排水干管、采暖及空调管道、各种气体管道、支架、阀门、桥架等)均与等电位端子箱可靠连接,联接线均采纳 BV-450/750V 型 25mm2 铜芯塑料线,穿 ф32 镀锌钢管保护,所有用电设备的金属外壳与 PE 线作可靠连接,N 线与 PE 线间保护绝缘,接线时严禁混接。综合接地电阻小于 1.0MΩ。(三)、通风部分:本工程通风工程包括恒温恒湿空调、舒适性空调、废气排风系统。除酸性气体排风系统采纳难燃耐腐蚀玻璃钢风管外,其余排风系统采纳镀锌钢板制作,二、安装组织机构施工组织保证体系图:公司经理项目经理安装经理安装副经理安装总工程师管道施工组电气施工组设备施工组材料供应组质量安全组各专业施工的操作班组班组每个成员三、安装施工部署(一)用工计划劳动力安排人数配合期安装高峰期工程收尾期管工8202焊工241电气安装工14404油漆工141普工151(二)工程主要施工机具及仪器配备主要施工机具及仪器机具名称规格型号数量备注乙炔气瓶4 只氧气瓶4 只氧焊焊炬H01-124 套氧焊割炬C01-1004 套套丝机TQ100-A2 台手提角磨机6 台电钻ZIJJ-2010 把冲击电锤ZIC-MH-2210 把液压线钳YQ15-3K2 套液压弯管机WYQ27-1002 台液压开孔器SYK-82 台手动试压泵3.0Mpa4 台万用表MF-502 只兆欧表ZC25-41 只地阻表ZC-81 只采纳统筹法及...
