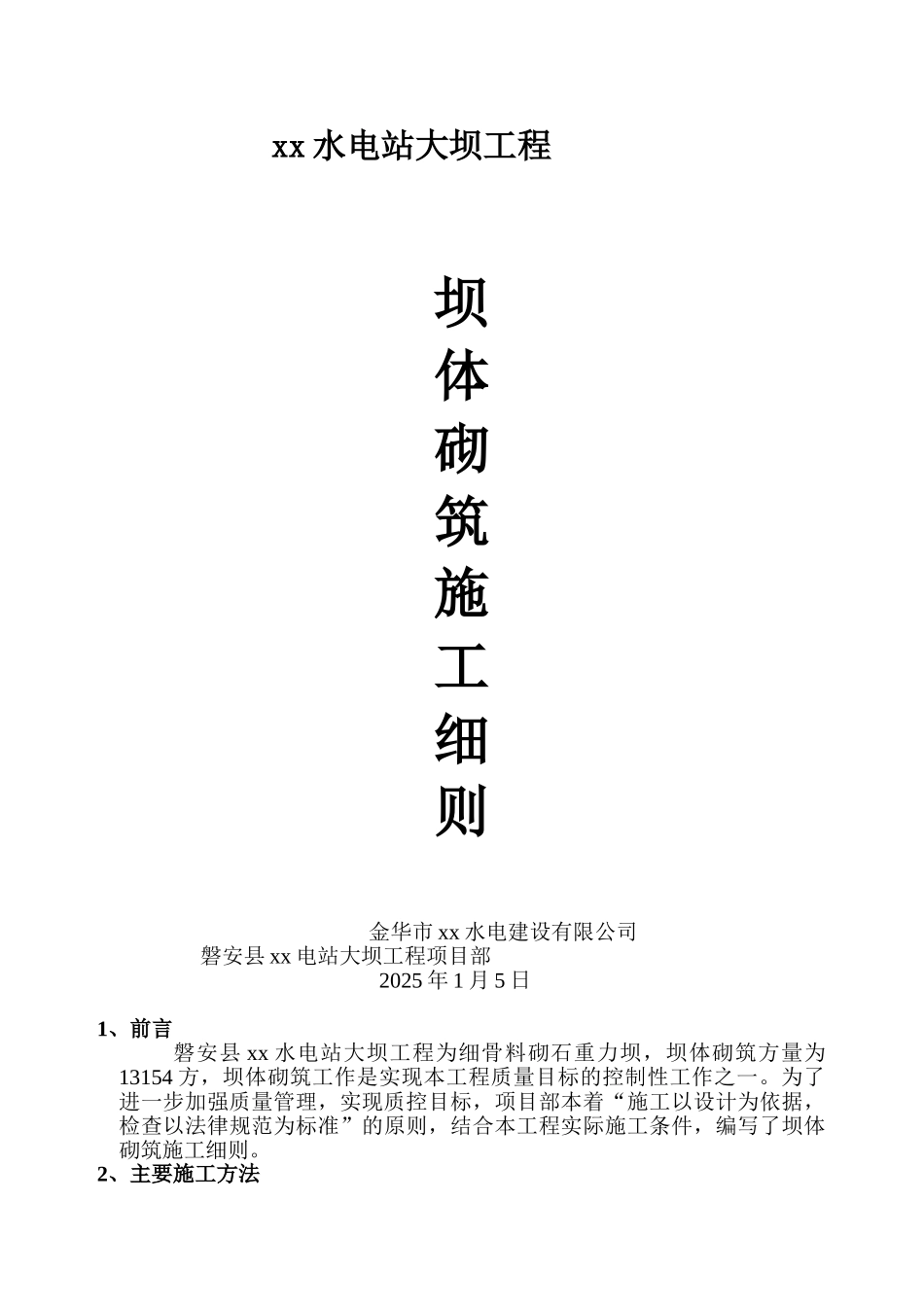

xx 水电站大坝工程坝体砌筑施工细则金华市 xx 水电建设有限公司 磐安县 xx 电站大坝工程项目部2025 年 1 月 5 日1、前言磐安县 xx 水电站大坝工程为细骨料砌石重力坝,坝体砌筑方量为13154 方,坝体砌筑工作是实现本工程质量目标的控制性工作之一
为了进一步加强质量管理,实现质控目标,项目部本着“施工以设计为依据,检查以法律规范为标准”的原则,结合本工程实际施工条件,编写了坝体砌筑施工细则
2、主要施工方法2

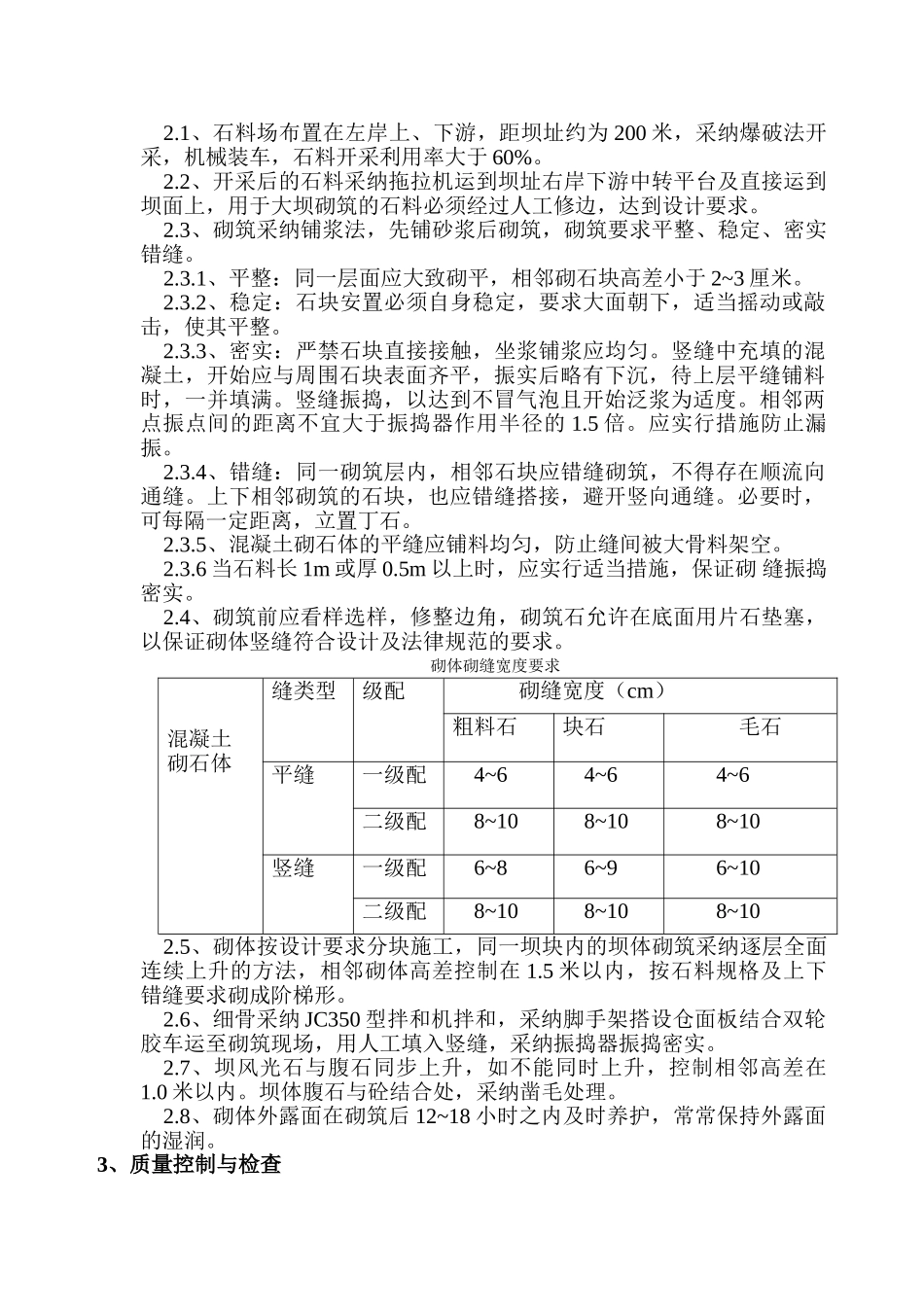

1、石料场布置在左岸上、下游,距坝址约为 200 米,采纳爆破法开采,机械装车,石料开采利用率大于 60%
2、开采后的石料采纳拖拉机运到坝址右岸下游中转平台及直接运到坝面上,用于大坝砌筑的石料必须经过人工修边,达到设计要求
3、砌筑采纳铺浆法,先铺砂浆后砌筑,砌筑要求平整、稳定、密实错缝
1、平整:同一层面应大致砌平,相邻砌石块高差小于 2~3 厘米
2、稳定:石块安置必须自身稳定,要求大面朝下,适当摇动或敲击,使其平整
3、密实:严禁石块直接接触,坐浆铺浆应均匀
竖缝中充填的混凝土,开始应与周围石块表面齐平,振实后略有下沉,待上层平缝铺料时,一并填满
竖缝振捣,以达到不冒气泡且开始泛浆为适度
相邻两点振点间的距离不宜大于振捣器作用半径的 1
应实行措施防止漏振
4、错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝
上下相邻砌筑的石块,也应错缝搭接,避开竖向通缝
必要时,可每隔一定距离,立置丁石
5、混凝土砌石体的平缝应铺料均匀,防止缝间被大骨料架空
6 当石料长 1m 或厚 0
5m 以上时,应实行适当措施,保证砌 缝振捣密实
4、砌筑前应看样选样,修整边角,砌筑石允许在底面用片石垫塞,以保证砌体竖缝符合设计及法律规范的要求
砌体砌缝宽度要求混凝土砌石体缝类型级配砌缝宽度
