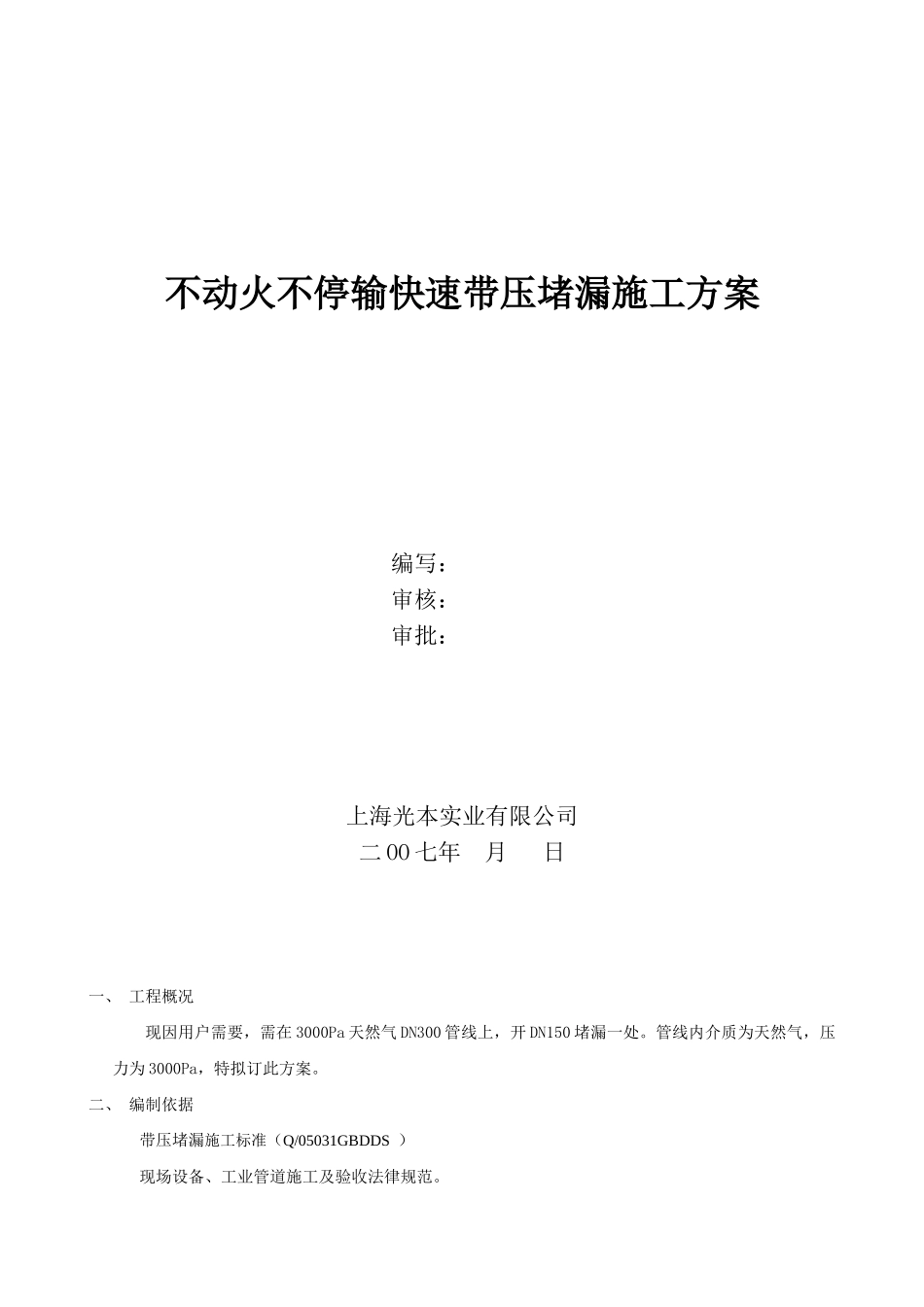

不动火不停输快速带压堵漏施工方案 编写: 审核: 审批:上海光本实业有限公司二 OO 七年 月 日一、 工程概况现因用户需要,需在 3000Pa 天然气 DN300 管线上,开 DN150 堵漏一处
管线内介质为天然气,压力为 3000Pa,特拟订此方案
二、 编制依据带压堵漏施工标准(Q/05031GBDDS )现场设备、工业管道施工及验收法律规范
三、施工人员组织 (一)人员组织机构及联系电话 项目经理:XXXX *******堵漏技师: XXXHSE 监督员:XXX 焊接作业组:XXX 四、施工内容1、在 3000Pa 天然气 DN300 管线上堵漏一处(泄漏处约直径 9mm
五、施工条件及技术说明:1、采纳钢制管道带压堵漏施工标准 Q/05031GBDDS
2、整个带压堵漏过程不影响介质正常输送,不停输带压堵漏成功率 100%
3、安全可靠性:整个带压堵漏施工过程中没有火与油或气的直接接触,它是在密闭状态下所进行的特别施工方法
六、 施工工艺施工整体顺序: 铺垫堵漏器材,操作,禁锢、清理现场并验收
(一)施工前的准备1、施工人员、设备及消防安全器材提前进入现场
2、清除现场闲杂人员、车辆以及易燃易爆等物品,做好必要的警示措施,对施工区域进行必要的隔离
3、由甲方指定带压堵漏位置,提供天然气管线材质,介质,压力温度等数据
4、天然气管线符合带压堵漏条件,准备带压堵漏
5、清除天然气管线带压堵漏位置的防腐层,有焊道和腐蚀比较严重的部位要备预案,以保证带压堵漏质量和安全

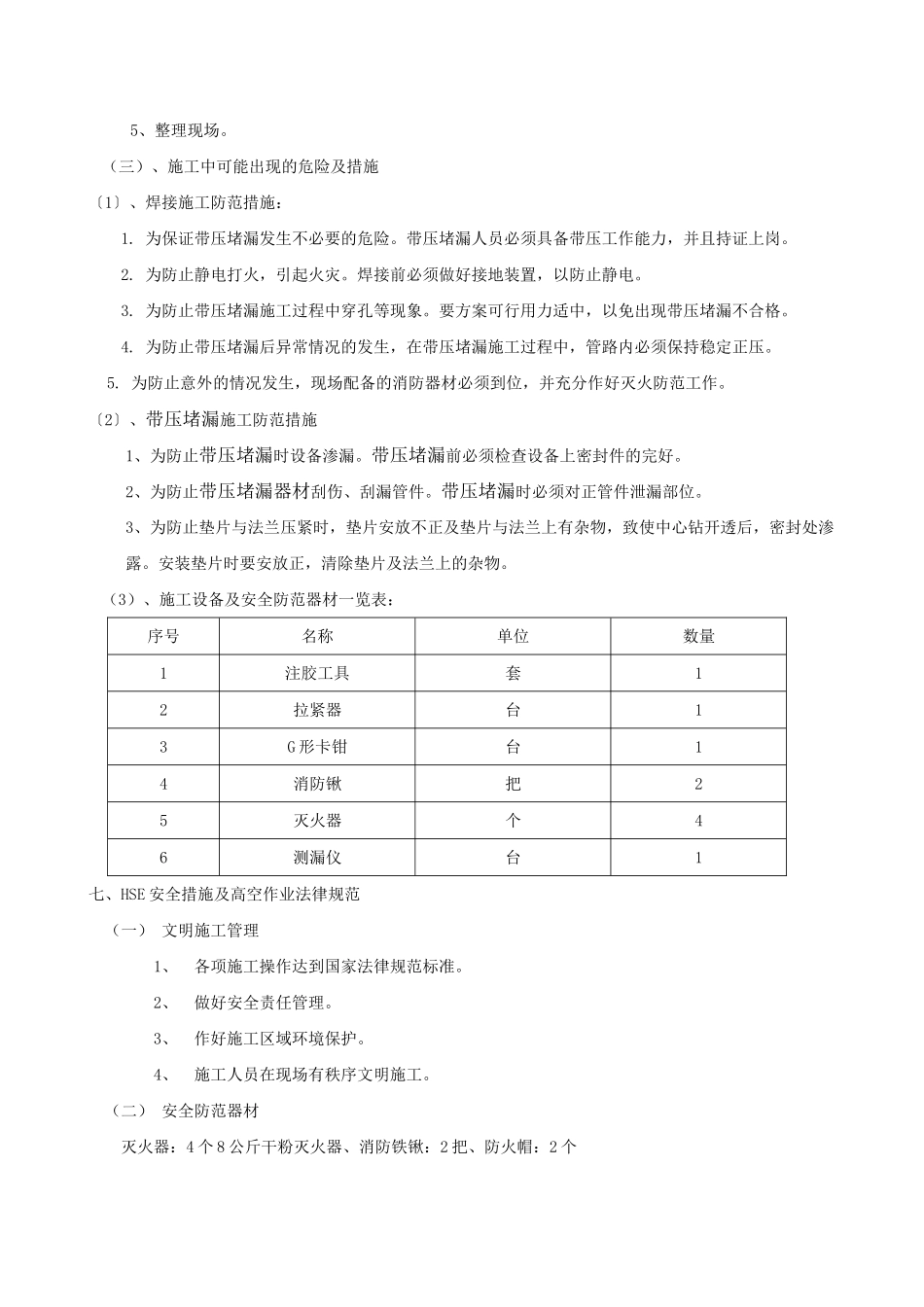

(二)带压堵漏施工(1)带压堵漏准备工作:1、 (2)、 实施带压堵漏作业1、 2、 3、 4、 5、整理现场
(三)、施工中可能出现的危险及措施〔1〕、焊接施工防范措施: 1
为保证带压堵漏发生不必要的危险
带压堵漏人员必须具备带压工作能力,并且持证上岗
为防止静电打火,引起火灾
