一、工程概况 本工程位于原东流路上,东段起点为绿轴东路,西端终点为绿轴西路,北部紧邻在施的合肥市政务文化新区政务综合楼
总占地面积约 9000M2,隧道全长 240m,总宽 33
9m,为三孔钢筋混凝土框架结构,隧道内高为 7
13M,两侧为 11
25M 的行车道
二、施工方法1、施工缝处防水施工本工程框架结构采纳 S6 C35 混凝土,以砼自身防水为主
实行泵送商品混凝土,入泵坍落度控制在 120±20mm,入泵前坍落度每小时损失值不应大于 30mm
防水混凝土必须采纳机械振捣密实,振捣时间为 10-30s,以混凝土开始泛浆和不冒气泡为准,并避开漏振、欠振和超振

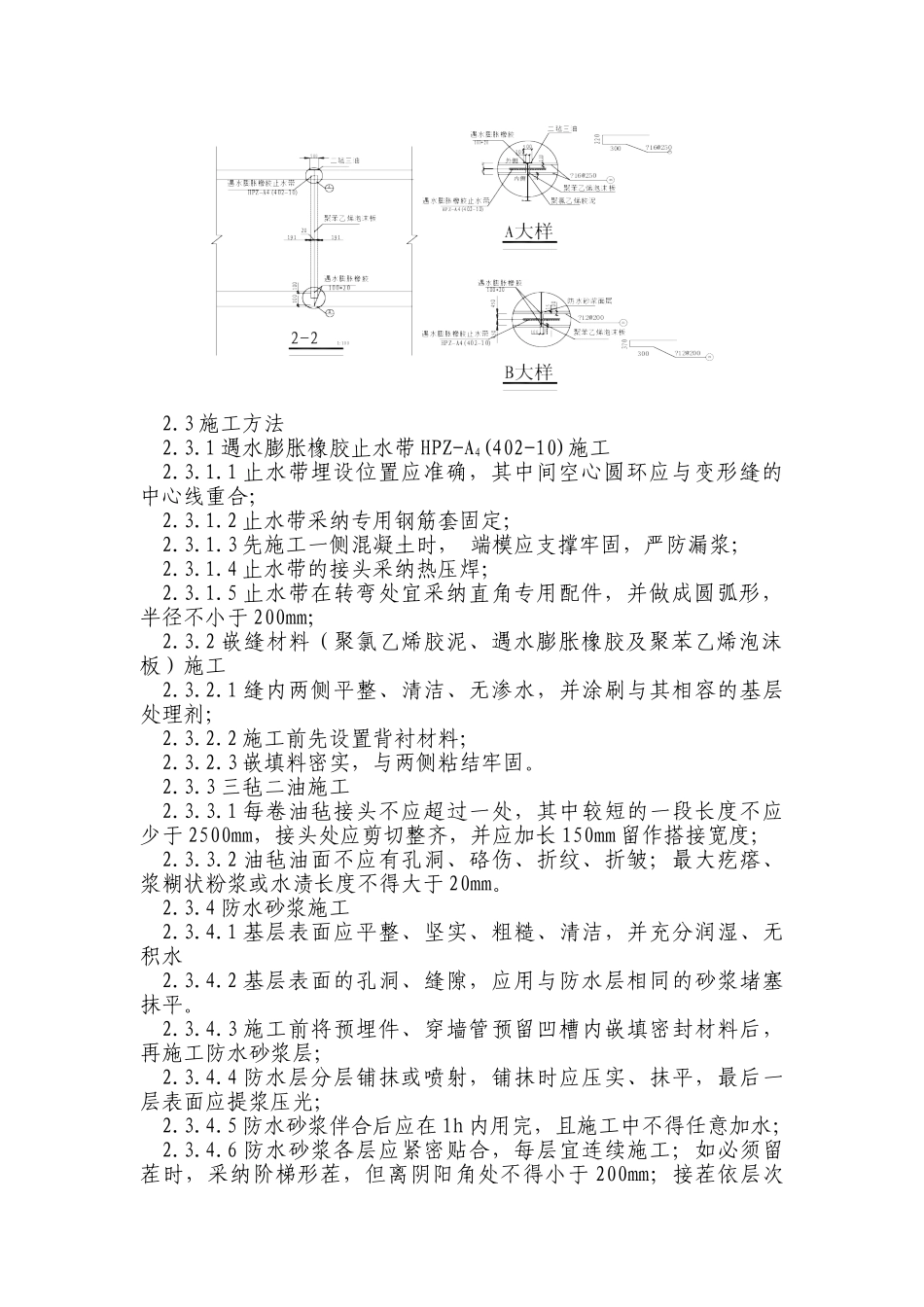

结构两侧外墙施工缝留设在底板以上 500mm,为企口缝(见下图)
水平施工缝浇灌混凝土前, 应将其表面浮浆和杂物清除,再铺30-50mm 厚的 1:1 水泥砂浆,并及时浇灌混凝土
结构外墙实行对拉螺栓固定模板,见下图
2、伸缩缝(沉降缝)处防水施工本工程分为 9 个流水段,留设 8 道伸缩缝(沉降缝),具体位置详见施工图纸
1 竖向伸缩缝2
2 水平施工缝2
3 施工方法2
1 遇水膨胀橡胶止水带 HPZ-A4(402-10)施工2
1 止水带埋设位置应准确,其中间空心圆环应与变形缝的中心线重合;2
2 止水带采纳专用钢筋套固定;2
3 先施工一侧混凝土时, 端模应支撑牢固,严防漏浆;2
4 止水带的接头采纳热压焊;2
5 止水带在转弯处宜采纳直角专用配件,并做成圆弧形,半径不小于 200mm;2
2 嵌缝材料(聚氯乙烯胶泥、遇水膨胀橡胶及聚苯乙烯泡沫板)施工2
1 缝内两侧平整、清洁、无渗水,并涂刷与其相容的基层处理剂;2
2 施工前先设置背衬材料;2
3 嵌填料密实,与两侧粘结牢固
3 三毡二油施工2
1 每卷油毡接
