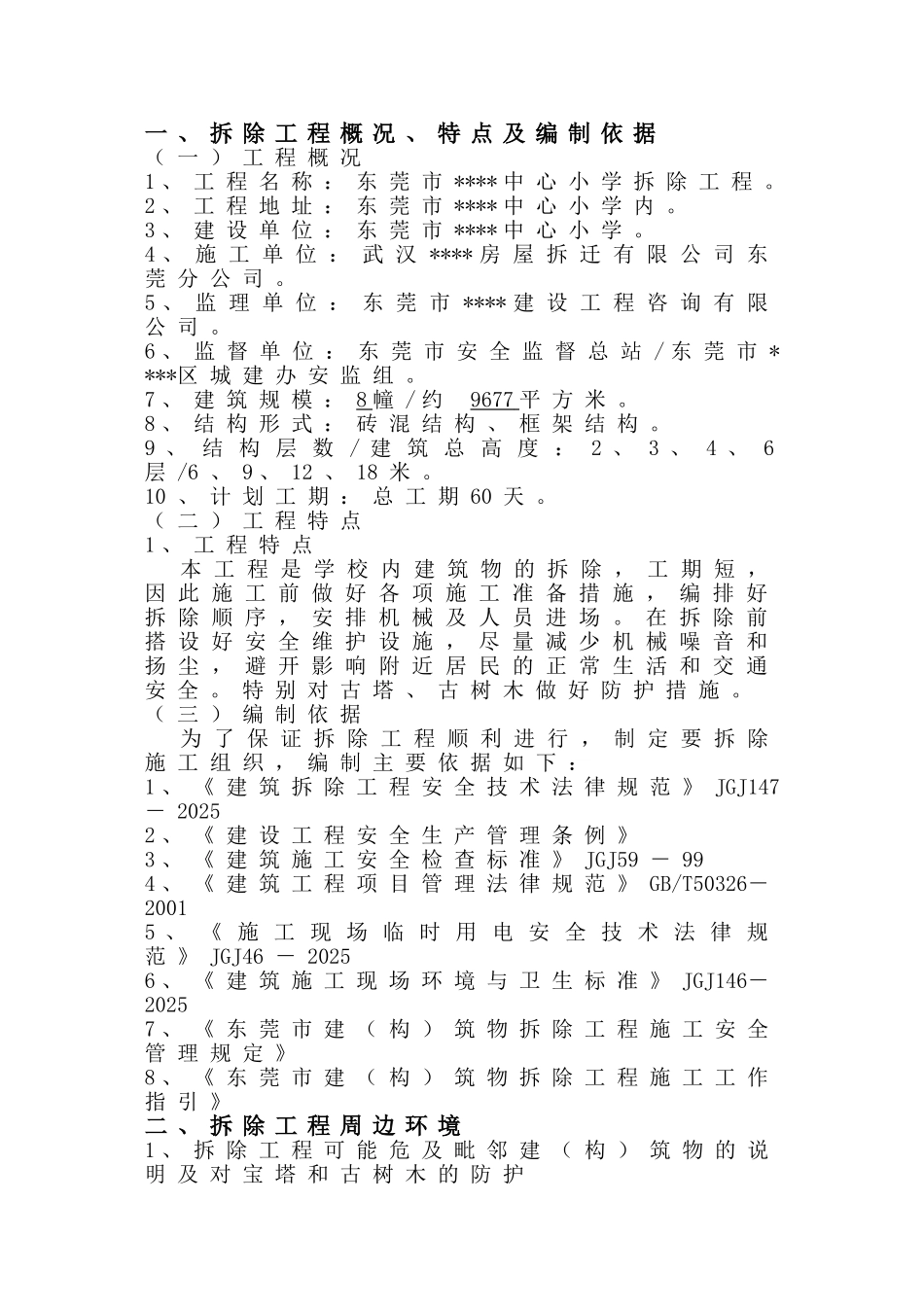

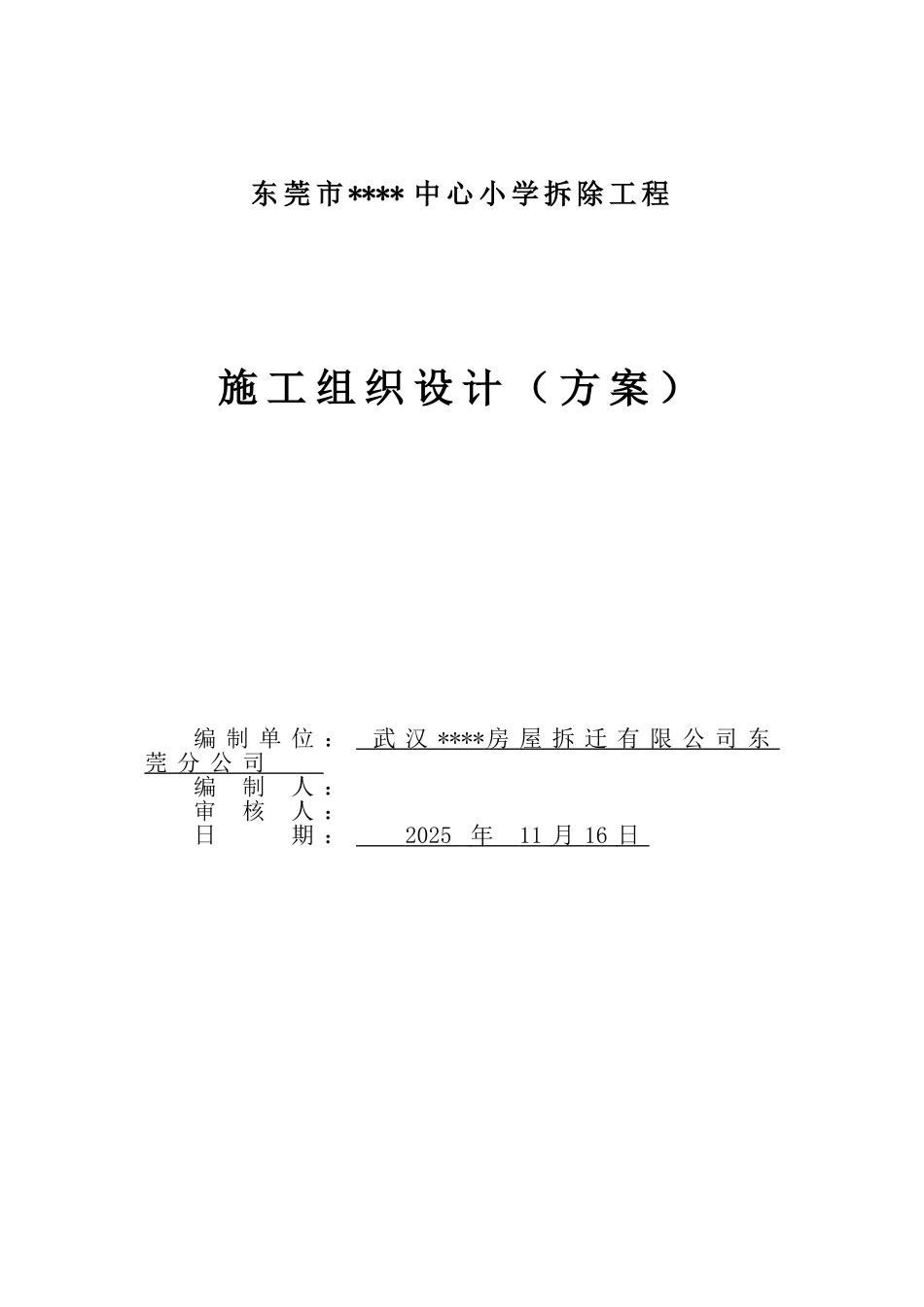

东 莞 市 **** 中 心 小 学 拆 除 工 程 施 工 组 织 设 计 ( 方 案 )编 制 单 位 : 武 汉 **** 房 屋 拆 迁 有 限 公 司 东 莞 分 公 司 编 制 人 : 审 核 人 : 日 期 : 2025 年 11 月 16 日 一 、 拆 除 工 程 概 况 、 特 点 及 编 制 依 据( 一 ) 工 程 概 况1 、 工 程 名 称 : 东 莞 市 **** 中 心 小 学 拆 除 工 程
2 、 工 程 地 址 : 东 莞 市 **** 中 心 小 学 内
3 、 建 设 单 位 : 东 莞 市 **** 中 心 小 学
4 、 施 工 单 位 : 武 汉 **** 房 屋 拆 迁 有 限 公 司 东莞 分 公 司
5 、 监 理 单 位 : 东 莞 市 **** 建 设 工 程 咨 询 有 限公 司
6 、 监 督 单 位 : 东 莞 市 安 全 监 督 总 站 / 东 莞 市 ****区 城 建 办 安 监 组
7 、 建 筑 规 模 : 8 幢 / 约 9677 平 方 米
8 、 结 构 形 式 : 砖 混 结 构 、 框 架 结 构
9 、 结 构 层 数 / 建 筑 总 高 度 : 2 、 3 、 4 、 6层 /6 、 9 、 12 、 18 米
10 、 计 划 工 期 : 总 工 期 60 天
( 二 ) 工 程 特 点1 、 工 程 特 点 本 工 程 是 学 校 内 建 筑 物 的 拆 除 , 工 期 短 ,因 此 施 工 前 做 好 各 项 施 工 准 备 措 施 , 编 排 好拆 除 顺 序 , 安 排 机 械 及 人 员 进 场

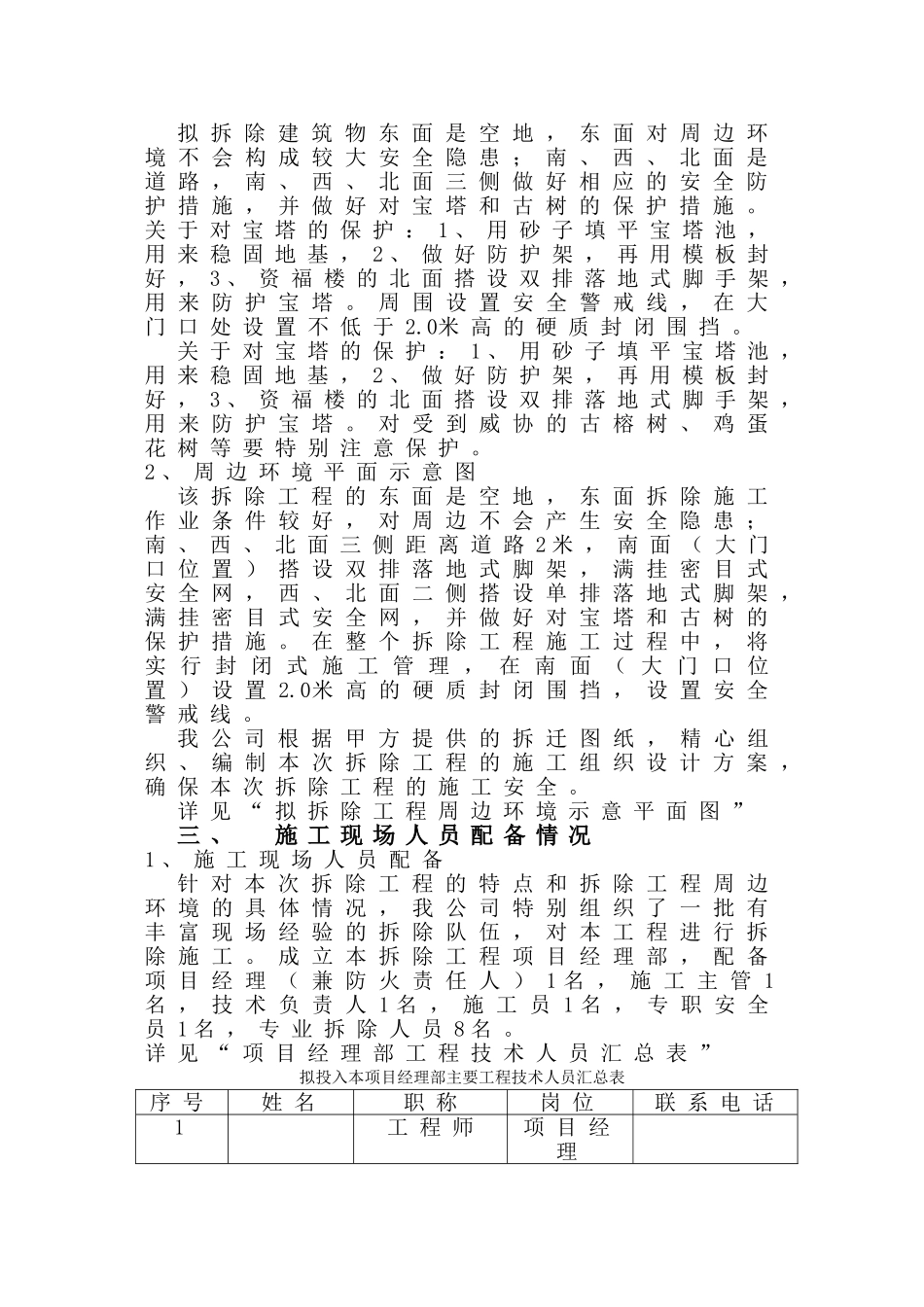

在 拆 除 前搭 设 好 安 全 维 护 设 施 , 尽 量 减 少 机 械 噪 音 和扬 尘 , 避 开 影 响 附 近 居 民 的 正 常 生 活 和 交
