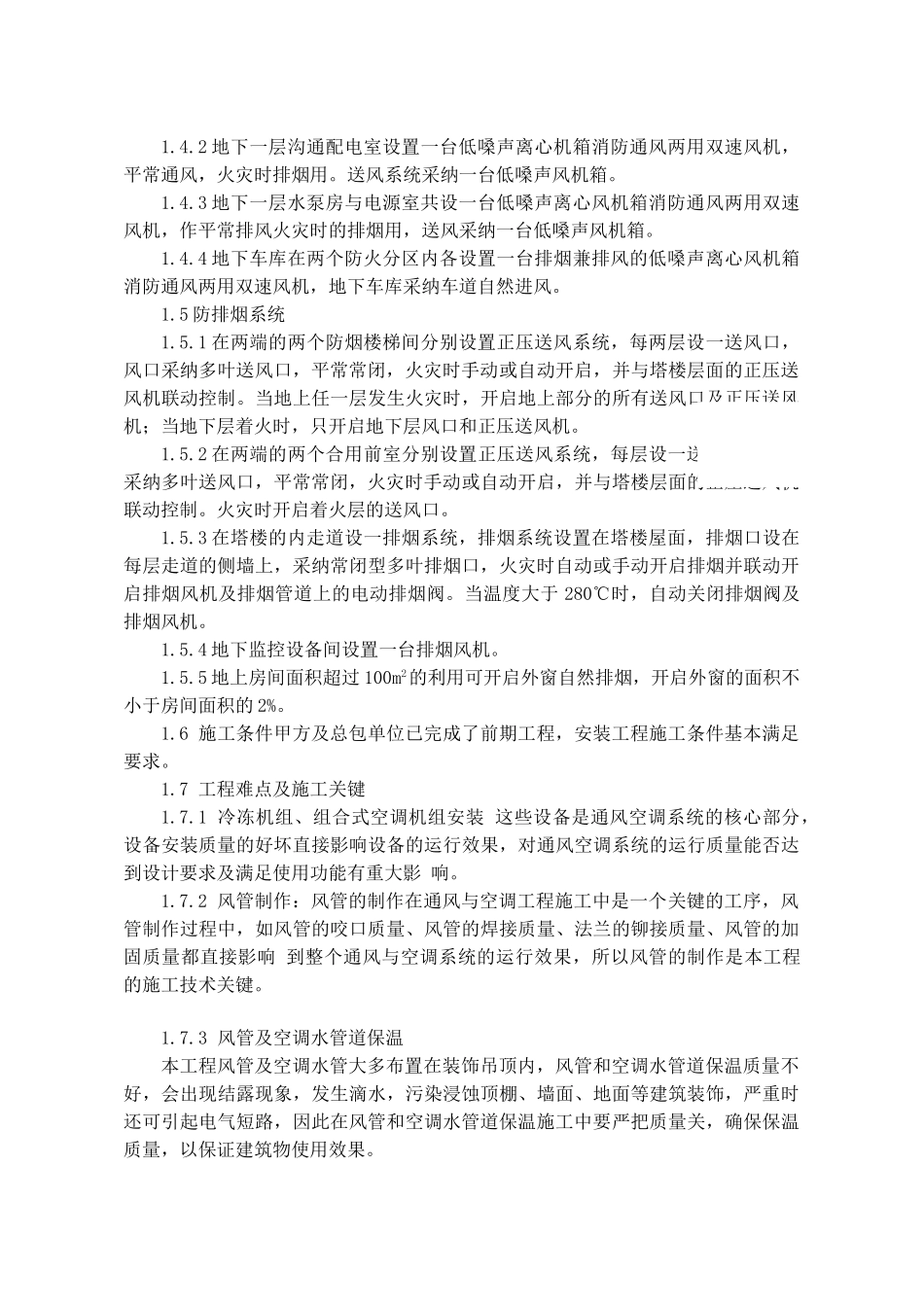

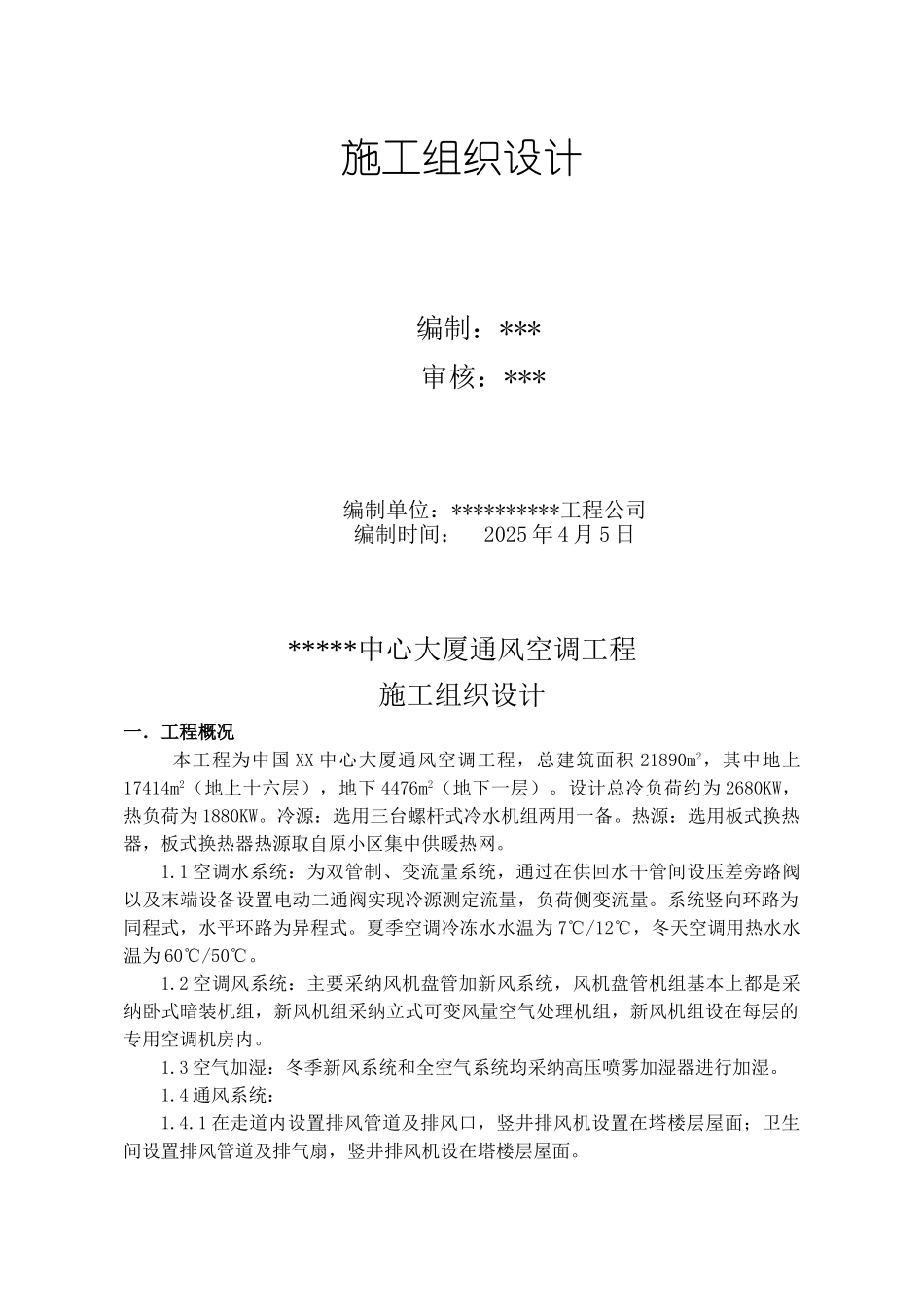

58中国********信息大厦通风空调工程施工组织设计编制:*** 审核:***编制单位:**********工程公司编制时间: 2025 年 4 月 5 日*****中心大厦通风空调工程施工组织设计一.工程概况 本工程为中国 XX 中心大厦通风空调工程,总建筑面积 21890m2,其中地上17414m2(地上十六层),地下 4476m2(地下一层)
设计总冷负荷约为 2680KW,热负荷为 1880KW
冷源:选用三台螺杆式冷水机组两用一备
热源:选用板式换热器,板式换热器热源取自原小区集中供暖热网
1 空调水系统:为双管制、变流量系统,通过在供回水干管间设压差旁路阀以及末端设备设置电动二通阀实现冷源测定流量,负荷侧变流量
系统竖向环路为同程式,水平环路为异程式
夏季空调冷冻水水温为 7℃/12℃,冬天空调用热水水温为 60℃/50℃
2 空调风系统:主要采纳风机盘管加新风系统,风机盘管机组基本上都是采纳卧式暗
