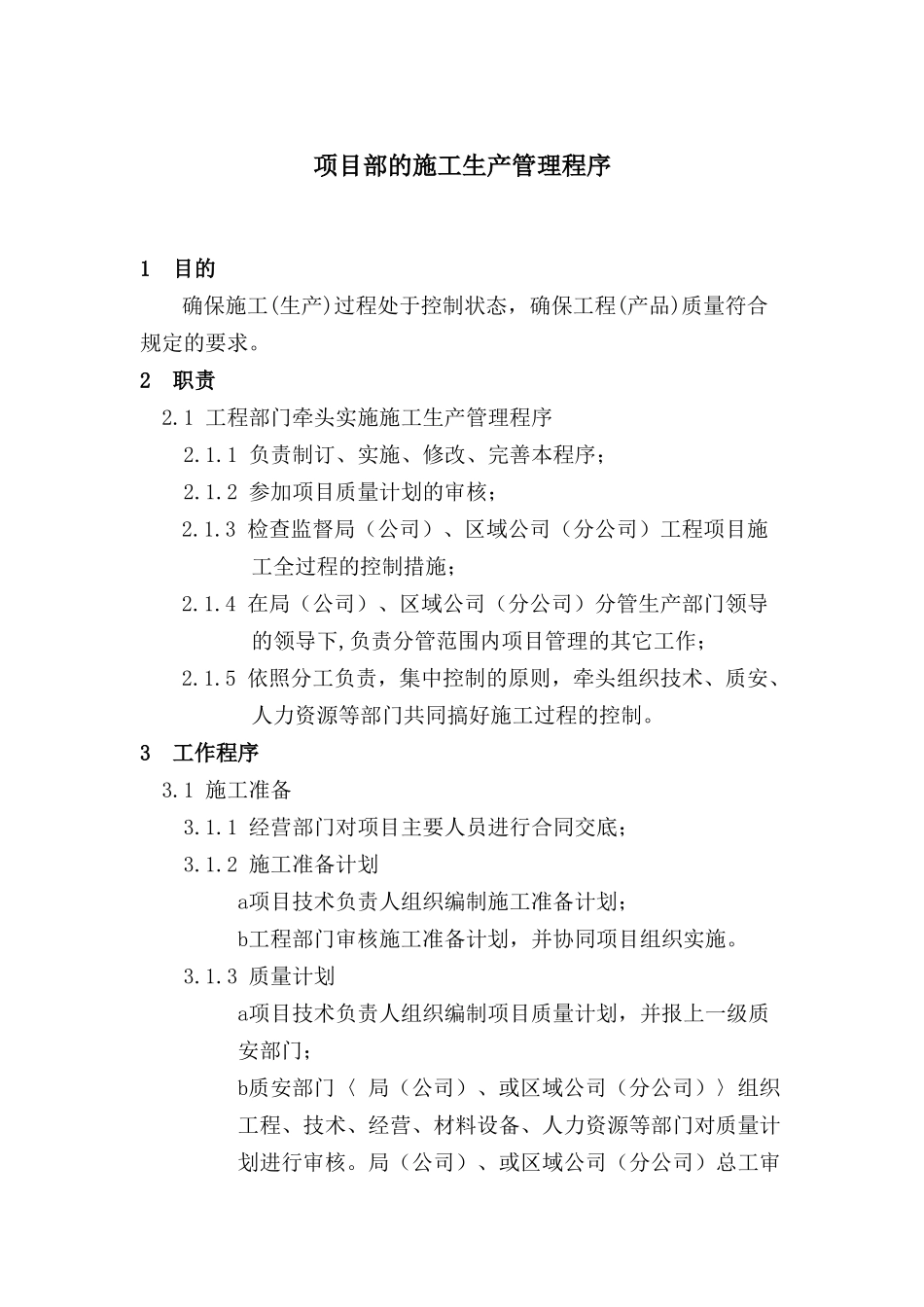

项目部的施工生产管理程序1 目的确保施工(生产)过程处于控制状态,确保工程(产品)质量符合规定的要求
1 工程部门牵头实施施工生产管理程序2
1 负责制订、实施、修改、完善本程序;2
2 参加项目质量计划的审核;2
3 检查监督局(公司)、区域公司(分公司)工程项目施工全过程的控制措施;2
4 在局(公司)、区域公司(分公司)分管生产部门领导的领导下,负责分管范围内项目管理的其它工作;2
5 依照分工负责,集中控制的原则,牵头组织技术、质安、人力资源等部门共同搞好施工过程的控制
3 工作程序3
1 施工准备3
1 经营部门对项目主要人员进行合同交底;3
2 施工准备计划a项目技术负责人组织编制施工准备计划;b工程部门审核施工准备计划,并协同项目组织实施
3 质量计划a项目技术负责人组织编制项目质量计划,并报上一级质安部门;b质安部门〈 局(公司)、或区域公司(分公司)〉组织工程、技术、经营、材料设备、人力资源等部门对质量计划进行审核
局(公司)、或区域公司(分公司)总工审批质量计划;中型以上工程项目的质量计划应送局(公司)质量科备案
4 施工组织设计和图纸会审按《项目的技术管理程序》中的规定执行
5 临时设施准备:项目部编制临建设施计划,经局(公司)、或区域公司(分公司)工程部门批准后实施
6 现场准备a可接受建设单位委托,清除地上地下障碍物和平整场地;b测量放线定位,设立永久性经纬座标和水平基桩; c搭设经批准的生产、生活临时设施;d按平面规划,接通水源、电源、铺设施工道路并保证通畅,做好排水;e对全体员工进行质量、安全、计划、技术、现场管理的教育与交底
7 其它准备a建立健全经过批准的项目部的机构和管理制度;b进行质量职能的分配;c提出材料、构件、成品、半成品计划;d提出施工机械、机具、架料
