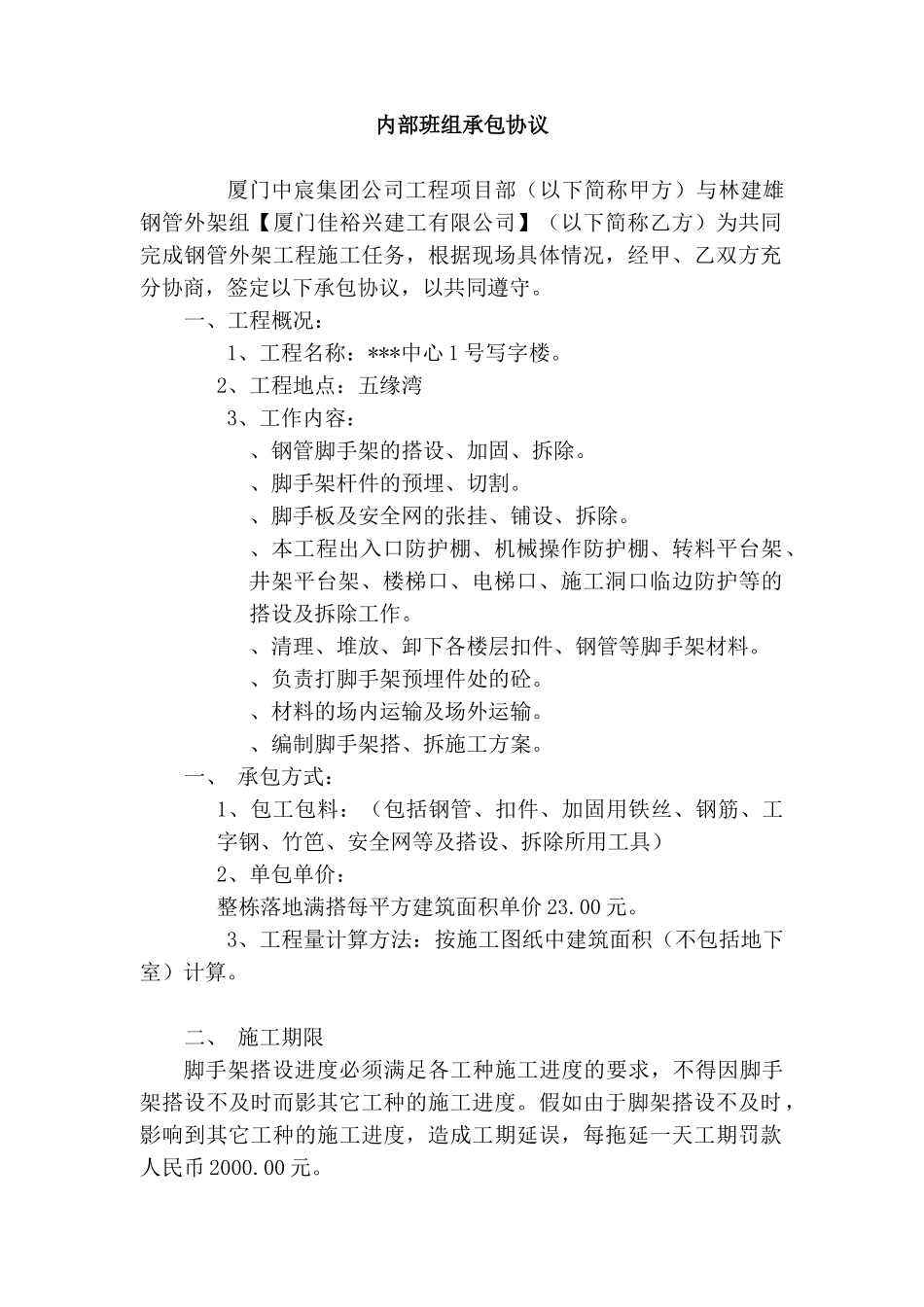

内部班组承包协议厦门中宸集团公司工程项目部(以下简称甲方)与林建雄钢管外架组【厦门佳裕兴建工有限公司】(以下简称乙方)为共同完成钢管外架工程施工任务,根据现场具体情况,经甲、乙双方充分协商,签定以下承包协议,以共同遵守
一、工程概况:1、工程名称:***中心 1 号写字楼
2、工程地点:五缘湾 3、工作内容:、钢管脚手架的搭设、加固、拆除
、脚手架杆件的预埋、切割
、脚手板及安全网的张挂、铺设、拆除
、本工程出入口防护棚、机械操作防护棚、转料平台架、井架平台架、楼梯口、电梯口、施工洞口临边防护等的搭设及拆除工作
、清理、堆放、卸下各楼层扣件、钢管等脚手架材料
、负责打脚手架预埋件处的砼
、材料的场内运输及场外运输
、编制脚手架搭、拆施工方案
一、 承包方式:1、包工包料:(包括钢管、扣件、加固用铁丝、钢筋、工字钢、竹笆、安全网等及搭设、拆除所用工具)2、单包单价: 整栋落地满搭每平方建筑面积单价 23
3、工程量计算方法:按施工图纸中建筑面积(不包括地下室)计算
二、 施工期限脚手架搭设进度必须满足各工种施工进度的要求,不得因脚手架搭设不及时而影其它工种的施工进度
假如由于脚架搭设不及时,影响到其它工种的施工进度,造成工期延误,每拖延一天工期罚款人民币 2000
三、 工程质量按国家现行的安全施工法律规范、规程、标准及省、地标准检查及验收,由于乙方施工造成的质量问题由乙方负责
四、 工期:甲方根椐工程进度提早通知,乙方对所要完成的部位进行施工
乙方必须无条件地服从甲方的进度及工期安排,随时组织劳动力
如乙方因技术力量或劳动力不足,导致进度跟不上或中途发生较大的质量事故
甲方有权终止合同,并扣罚延误甲方工期所产生的一切经济损失,并将乙方清退出场

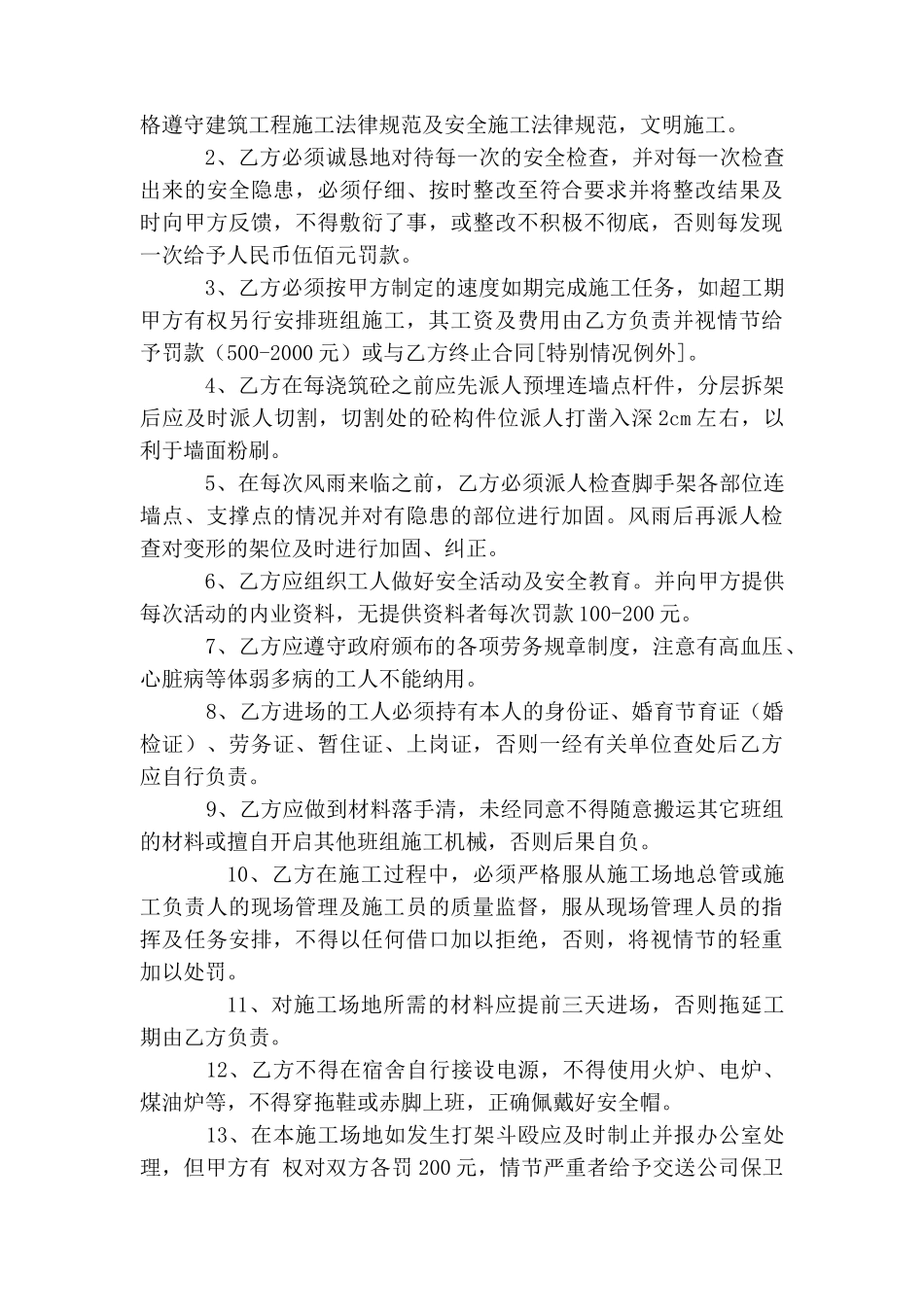

五、 付款方式乙方每月将所完成的工程量送由现场施工员审核后,每次工程款按施工员审核工程量的 80%,并扣除工人伙
