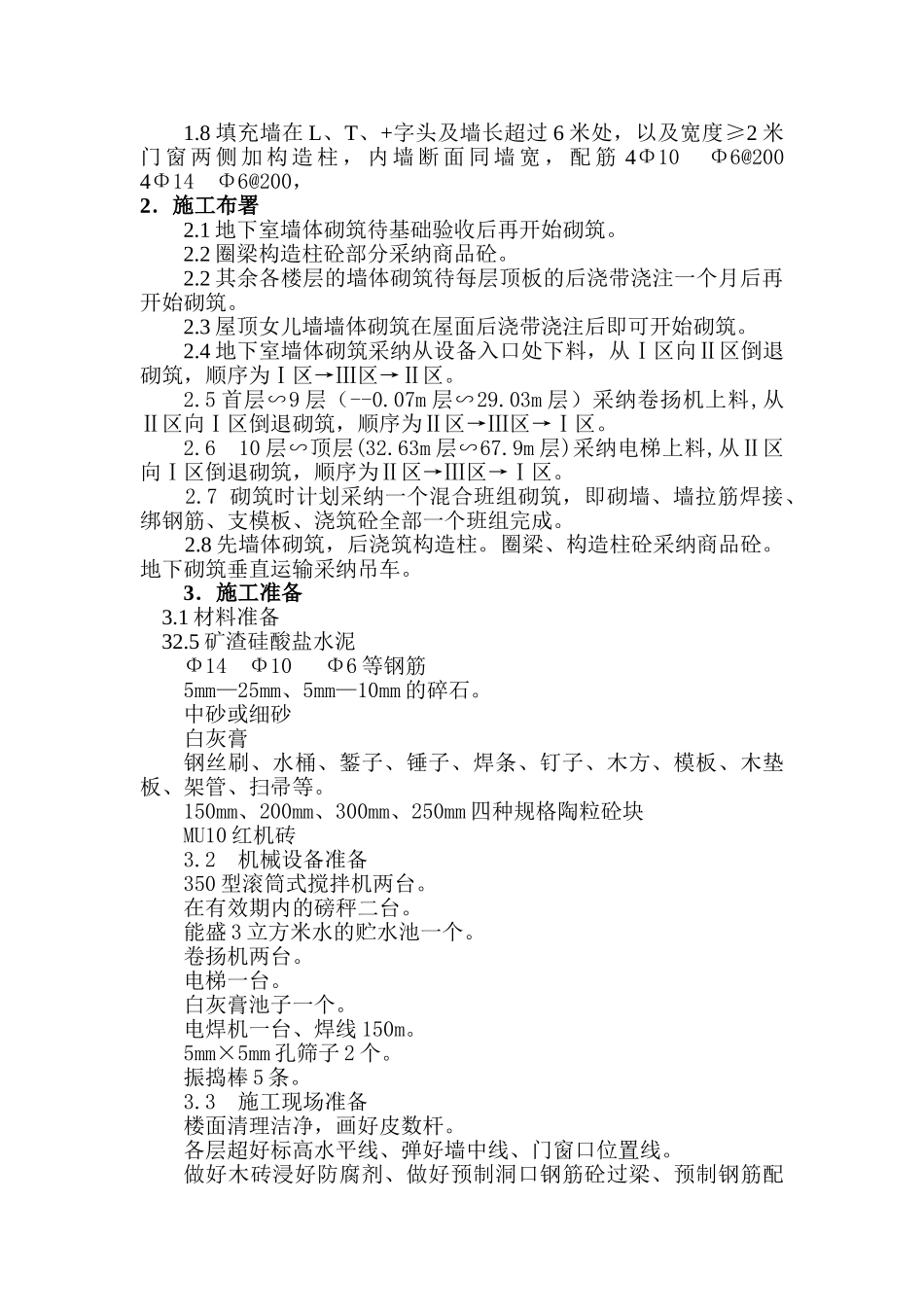

中心医院病房楼砌 筑 工 程 方 案分发号:2025 年 9 月 9 日目 录一.编制依据二.工程概况三.施工部署四.施工准备五.施工方法六.质量要求七.冬期施工措施八.成品保护九.安全生产、文明施工编制依据1.砌体工程施工及验收法律规范(GB50203—98) 2.混凝土小型空心砌块建筑技术规程(JGJ/T14—95)3.砖石工程施工及验收规程 (GBT203—83)4.98 系列建筑标准设计图集5.建筑施工手册(第三版) 6.职业安康与环境管理程序文件 7.第一中心医院病房楼设计图纸1.工程概况 1.1 地下室外墙均为 400 厚钢筋砼墙,内墙为陶粒砼砌体。墙厚度为 : 150mm 、 200mm 、 250mm 三 种 。 墙 高 度 分 别 为 :4.4m、4.45m、4.5m、4.6m、4.75m、4.99m、六种。 1.2 一 层 、 二 层 外 墙 为 300mm 厚 陶 粒 砼 砌 体 墙 , 内 墙 为150mm、200mm、250mm 厚三种砌体。 1.3 三层至十六层外墙为 300mm 厚陶粒砼砌体墙,内墙为150mm、200mm、250mm 厚三种砌体。病房内厕所、管道井墙为舒乐舍板轻质墙体。 1.4 58.5 层 外 墙 300mm 厚 、 250mm 厚 两 种 , 墙 体 高 度1.55m、1.5m 两种。 1.5 60.7m 层外墙 300mm、250mm 两种,墙体高度 3.62m、4.57m两种。 1.6 64.9m 层外墙 300mm 厚,墙体高度 2.3m、2.35m 两种。1.7 砖墙用 MU10 砖,M5.0 混合砂浆砌筑,陶粒砼砌块用 M5.0混合砂浆砌筑,每层均设钢筋砼扁带,扁带断面高 120mm,同墙宽,配筋 4Φ10 Φ6 2001.8 填充墙在 L、T、+字头及墙长超过 6 米处,以及宽度≥2 米门 窗 两 侧 加 构 造 柱 , 内 墙 断 面 同 墙 宽 , 配 筋 4Φ10 Φ6@200 4Φ14 Φ6@200,2.施工布署2.1 地下室墙体砌筑待基础验收后再开始砌筑。2.2 圈梁构造柱砼部分采纳商品砼。2.2 其余各楼层的墙体砌筑待每层顶板的后浇带浇注一个月后再开始砌筑。2.3 屋顶女儿墙墙体砌筑在屋面后浇带浇注后即可开始砌筑。2.4 地下室墙体砌筑采纳从设备入口处下料,从Ⅰ区向Ⅱ区倒退砌筑,顺序为Ⅰ区→Ⅲ区→Ⅱ区。2.5 首层∽9 层(--0.07m 层∽29.03m 层)采纳卷扬机上料,从Ⅱ区向Ⅰ区倒退砌筑,顺序为Ⅱ区→Ⅲ区→Ⅰ区。2.6 10 层∽顶层(32.63m 层∽67.9m 层)采纳电梯上料,从Ⅱ区向Ⅰ区倒退砌筑,顺序为Ⅱ区→Ⅲ区→Ⅰ区。 2.7 砌筑时计划采纳一个混合班组砌筑,即砌墙、墙拉筋焊接、绑钢筋...
