隧道中空注浆锚杆作 业 指 导 书编制单位: 编 制: 日期: 审 核: 日期:批 准: 日期:中空注浆锚杆作业指导书一、施工工艺、工艺措施施工工艺:施工准备孔位放样定位钻 孔清 孔安装锚杆砂浆拌制注 浆检 测钻孔质量检查工艺措施:1、 施工准备1) 机械设备须准备妥当,如空压机、搅拌机、凿岩机和注浆泵等,工序开工前检查一遍,是否正常
2) 材料方面钻杆、钻头、机油、配件,还有砂、水泥等材料充足
3) 人员方面司机人员(搅拌机、注浆泵、空压机),风枪手和运料人员,合理安排
2、 孔位定位测量班根据设计文件放线,技术员按锚杆布置图进行定位,并用红油漆标出或短钢筋标示
锚杆布置一般为梅花型布设
3、 钻孔钻孔采纳风动凿岩机或台车按孔位进行钻孔,根据锚杆设计长度选用钻杆、钻头,钻孔时系统锚杆必须垂直开挖轮廓面;超前锚杆或其他用锚杆必须按设计角度钻孔
4、 清孔将高压风管端接一个 Ф20 钢管(一般 4~5m 长),用该管插入孔内,打开阀门,将孔内的泥浆、水吹洁净
5、 安装锚杆安装锚杆,工人先将锚头固定在杆体上,然后将锚头端插入孔内,再安装止浆塞、垫板和螺母
止浆塞、垫板必须紧贴围岩、螺母必须坚固
6、 拌制砂浆1、 选用合适材料砂宜选用细砂,使用前须进行过筛,将大粒料分离
水泥宜选用矿渣425#或 525#水泥,具有早强的较佳
2、 选定合理的配合比、水灰比
配合比可通过实验确定,也可按经验并结合实际情况选定
一般情况下配合比 水泥:砂:水 1:0
5水 灰 比 1:0
5拌制砂浆是锚杆施作的一个作业要点,因此在作业时必须控制原材料、砂浆配合比和水灰比以及砂浆的稠度
7、 注浆注浆为锚杆施工的第二个作业要点,在该工序过程中必须做到注浆饱满
在 1~6 工序完成后即开始注浆,首先将注浆器安到锚杆端、拧牢固,一切就绪即通知注浆泵司机开动注浆泵,打开进浆阀注浆

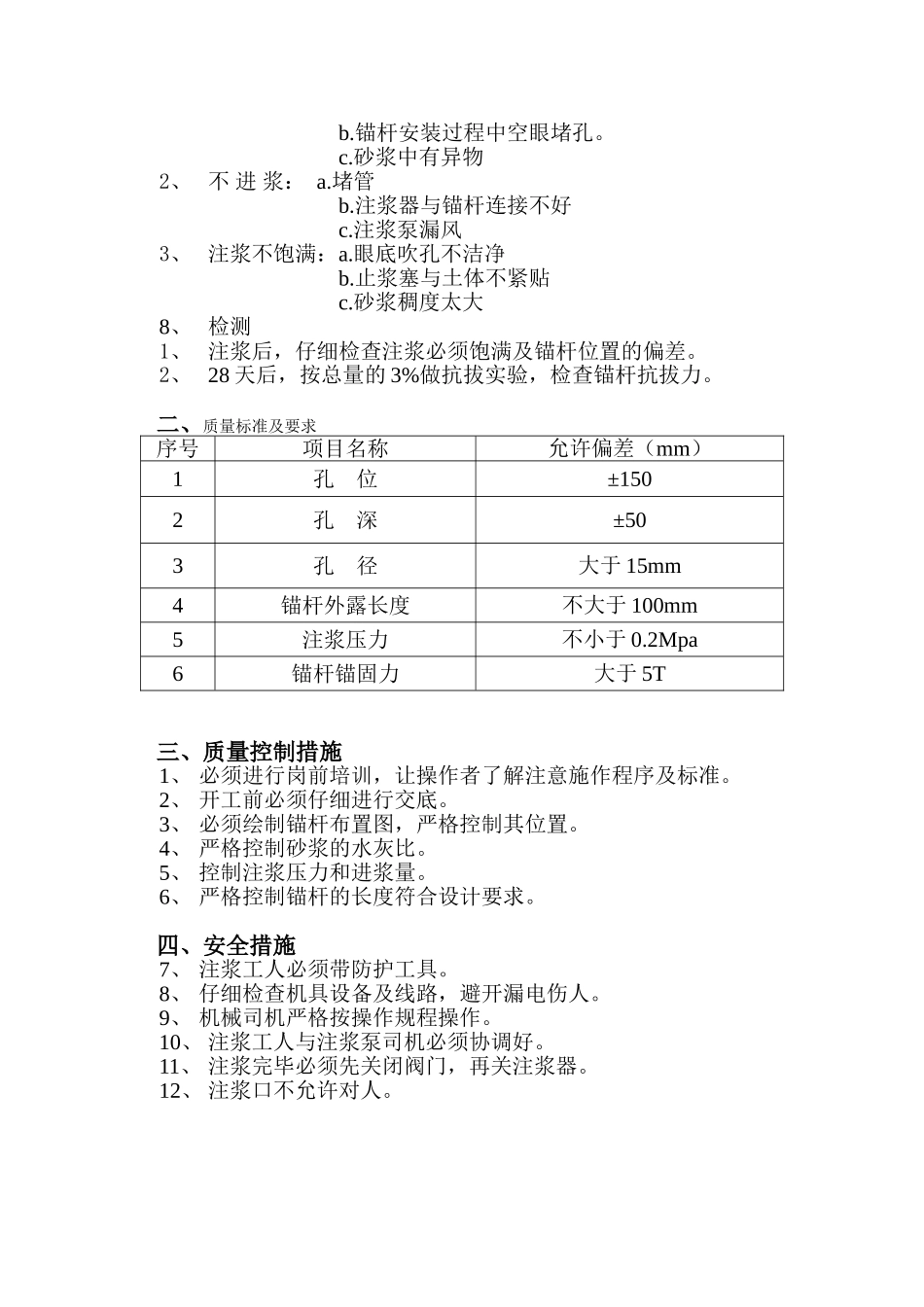

注浆泵司机时刻
