缩短桥枕护轨螺栓锚固时间发布单位:中铁一局兰渝铁路铺架项目部小组名称:中铁一局兰渝铁路铺架项目部 QC 小组发 表 人:项喜军 发表时间:2025 年 4 月目 录 情况简介……………………………………………………
3 小组概况……………………………………………………
5 选择课题……………………………………………………
6 现状调查……………………………………………………
6 设定目标……………………………………………………
7 分析原因……………………………………………………
8 确定要因……………………………………………………
15 制定对策……………………………………………………
15 实施对策……………………………………………………
16 检查效果……………………………………………………
22 效益分析……………………………………………………
24 制定巩固措施………………………………………………26 工作总结……………………………………………………27 下一步打算 ……………………………………………
…29一、情况简介1、名词解释:桥枕护轨螺栓,是指桥枕上固定护轮轨所锚固的螺栓
2、课题背景:项目部承担着兰渝铁路 13 标段架梁 1542 孔的施工任务,由于桥枕较多(全线桥枕数量约为 94511 根),通常正线螺栓采纳钉联机锚固、护轨螺栓采纳人工锚固的流水作业方式进行施工,人工锚固时间较长影响整节轨排的钉联速度
为此项目部决定成立了 QC 攻关小组,对桥枕护轨螺栓锚固进行攻关,缩短护轨螺栓锚固时间,保证铺架施工按期完成

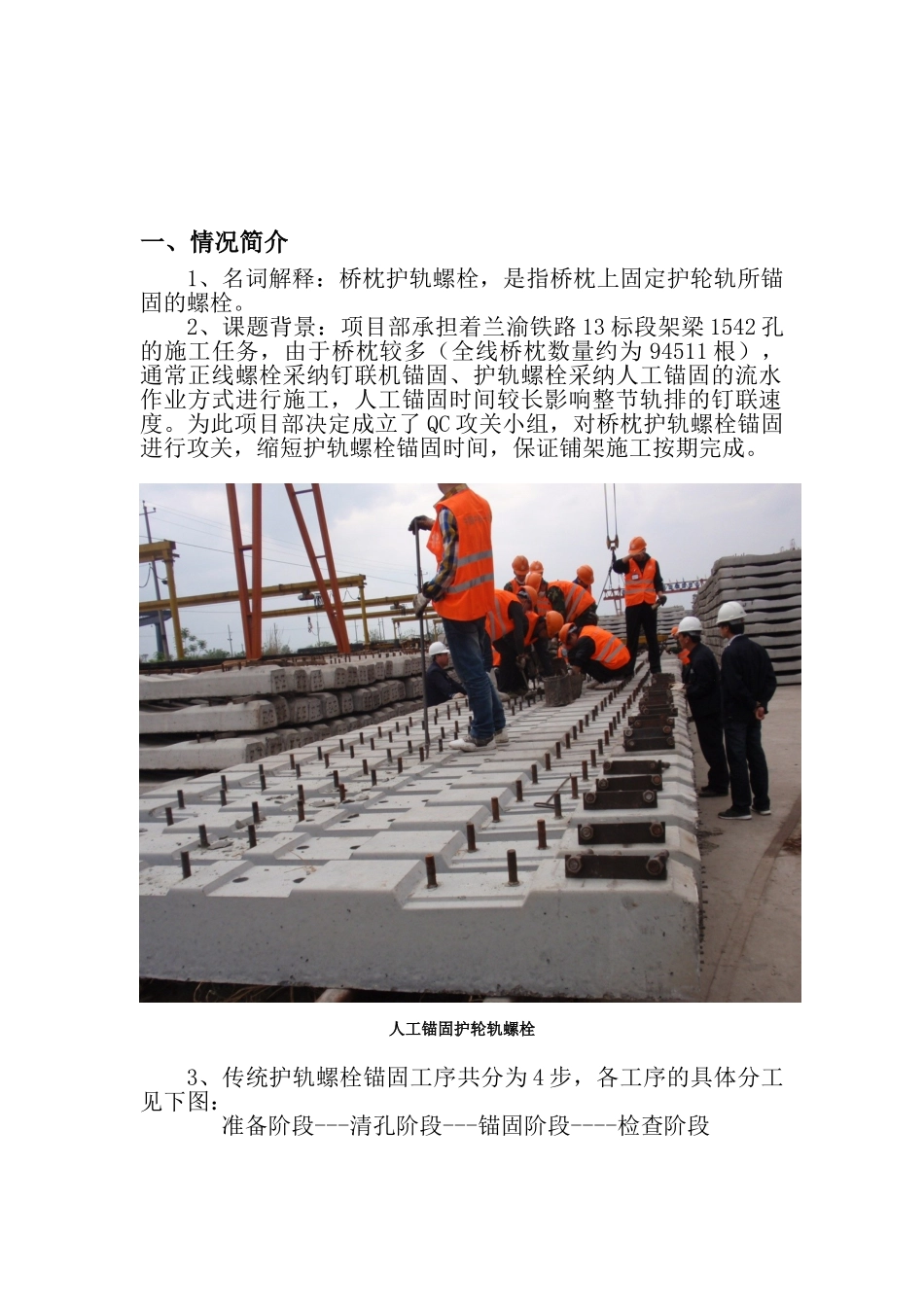

人工锚固护轮轨螺栓3、传统护轨螺栓锚固工序共分为 4 步,各工序的具体分工见下图: 准备阶段---清孔阶段---锚固阶段----检查阶段注:本过程关键工序为锚固阶段
4、传统式锚固缺点:传统式桥枕护
