丰收变10kV新立及更换电杆作业指导卡

丰收变10kV新立及更换电杆作业指导卡_第1页
1/6
丰收变10kV新立及更换电杆作业指导卡_第2页
2/6
丰收变10kV新立及更换电杆作业指导卡_第3页
3/6

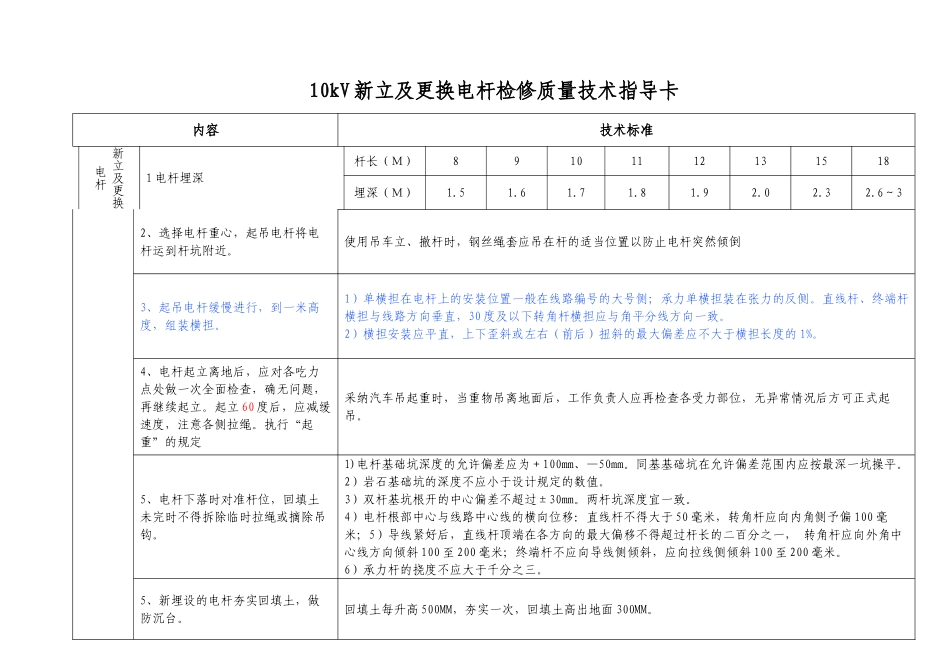

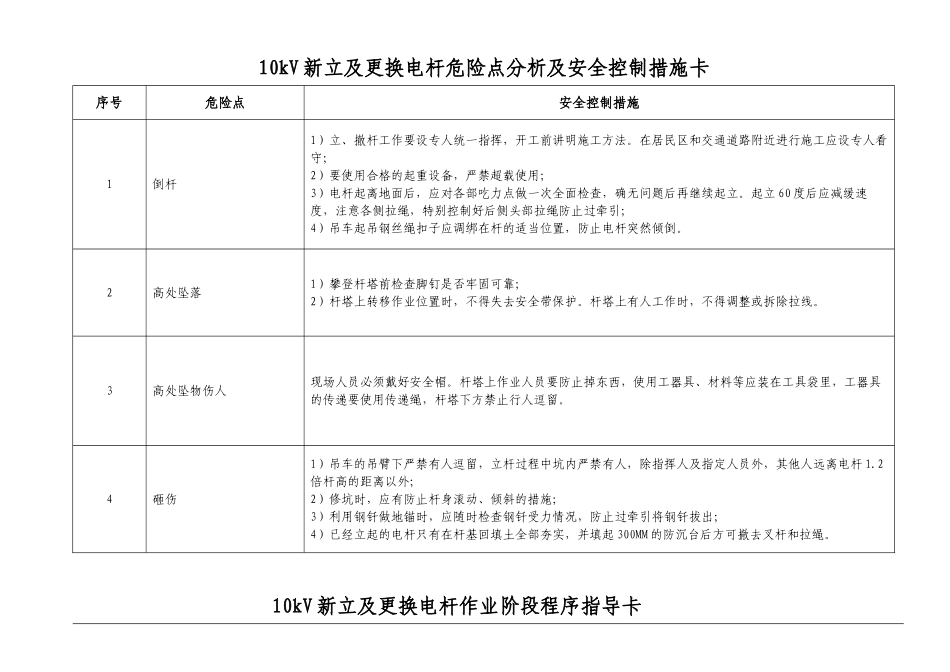

10kV 新立及更换电杆危险点分析及安全控制措施卡序号危险点安全控制措施1倒杆1)立、撤杆工作要设专人统一指挥,开工前讲明施工方法。在居民区和交通道路附近进行施工应设专人看守;2)要使用合格的起重设备,严禁超载使用;3)电杆起离地面后,应对各部吃力点做一次全面检查,确无问题后再继续起立。起立 60 度后应减缓速度,注意各侧拉绳,特别控制好后侧头部拉绳防止过牵引;4)吊车起吊钢丝绳扣子应调绑在杆的适当位置,防止电杆突然倾倒。2高处坠落1)攀登杆塔前检查脚钉是否牢固可靠;2)杆塔上转移作业位置时,不得失去安全带保护。杆塔上有人工作时,不得调整或拆除拉线。3高处坠物伤人现场人员必须戴好安全帽。杆塔上作业人员要防止掉东西,使用工器具、材料等应装在工具袋里,工器具的传递要使用传递绳,杆塔下方禁止行人逗留。4砸伤 1)吊车的吊臂下严禁有人逗留,立杆过程中坑内严禁有人,除指挥人及指定人员外,其他人远离电杆 1.2倍杆高的距离以外;2)修坑时,应有防止杆身滚动、倾斜的措施;3)利用钢钎做地锚时,应随时检查钢钎受力情况,防止过牵引将钢钎拔出;4)已经立起的电杆只有在杆基回填土全部夯实,并填起 300MM 的防沉台后方可撤去叉杆和拉绳。 10kV 新立及更换电杆作业阶段程序指导卡 内容标 准执行确认 (√)办理工作许可手续工作负责人得到全部工作许可人许可后,并在工作票上签名或记录。 宣读工作票工作负责人宣读工作票,交待有电部位及安全措施。经危险点告知提问无误后,作业人员在工作票上签名确认。 辅助安全措施1) 按工作票所列要求断开有可能返回低压电源的开关、刀闸;加挂接地线;2)对验电器自检合格后再进行验电,验电时必须戴绝缘手套。逐相进行,先验低压,后验高压,先验下层,后验上层;3)验明确无电压后挂接地线,接地线应先接接地端,后接导线端,人员不能触碰接地线;4)根据作业任务、作业现场示意图布置安全设施; 监护在工作中,监护人始终在工作现场,对班组成员的安全要仔细监护,及时纠正不安全动作。 技术工艺标准见验收法律规范质量技术标准 作业结束1)结束后进行自检、互检、验收检,检查施工标准、有无遗漏工具材料; 2)工作负责人清点人数,并拆除现场辅助安全措施。3)办理工作终结手续。 10kV 新立及更换电杆检修质量技术指导卡内容技术标准新立及更换电杆1 电杆埋深杆长(M)89101112131518埋深(M)1.51.61.71.81.92.02.32.6~32、选择电杆重心,起...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

丰收变10kV新立及更换电杆作业指导卡

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
