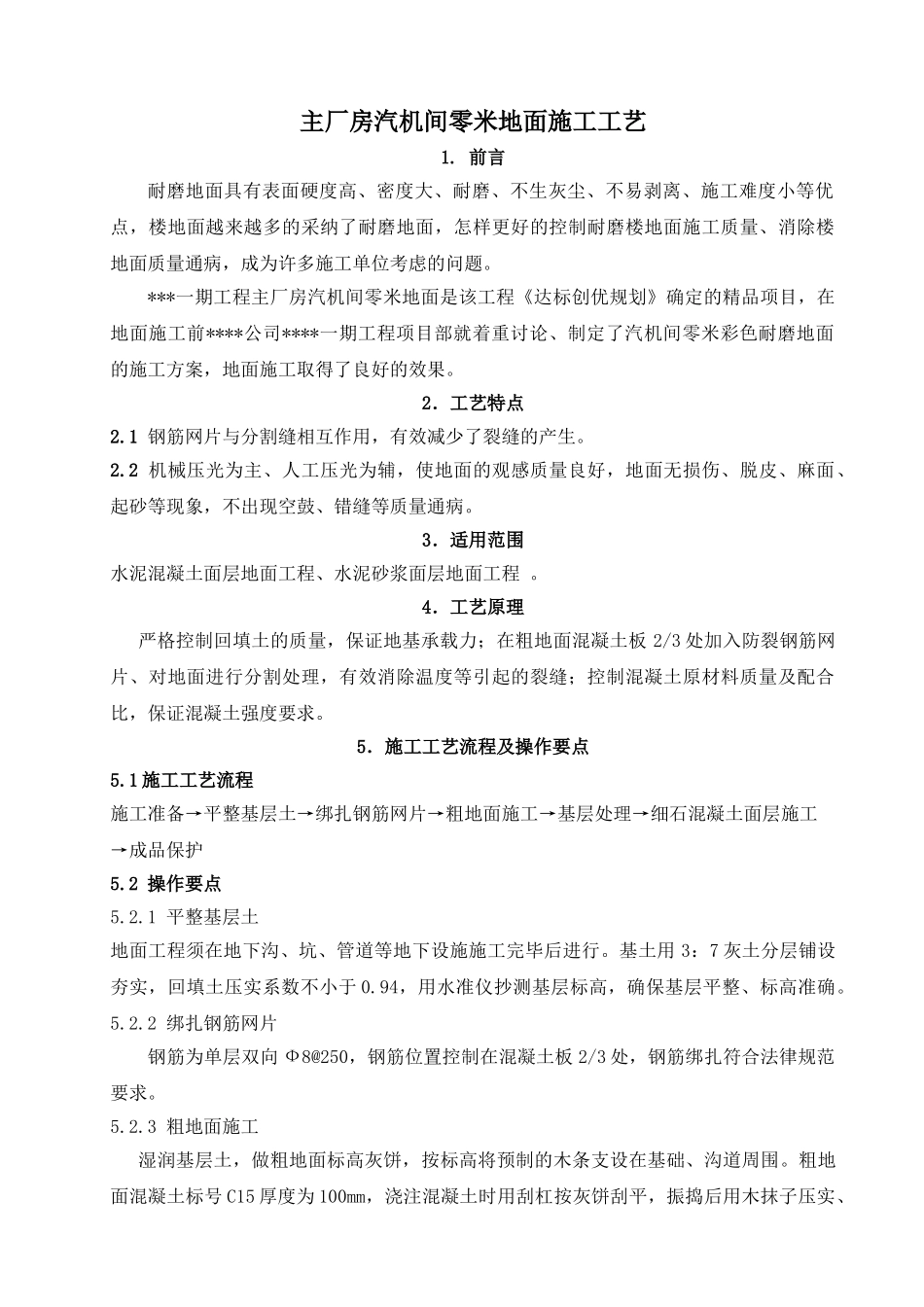

前言耐磨地面具有表面硬度高、密度大、耐磨、不生灰尘、不易剥离、施工难度小等优点,楼地面越来越多的采纳了耐磨地面,怎样更好的控制耐磨楼地面施工质量、消除楼地面质量通病,成为许多施工单位考虑的问题
***一期工程主厂房汽机间零米地面是该工程《达标创优规划》确定的精品项目,在地面施工前****公司****一期工程项目部就着重讨论、制定了汽机间零米彩色耐磨地面的施工方案,地面施工取得了良好的效果
2.工艺特点2
1 钢筋网片与分割缝相互作用,有效减少了裂缝的产生
2 机械压光为主、人工压光为辅,使地面的观感质量良好,地面无损伤、脱皮、麻面、起砂等现象,不出现空鼓、错缝等质量通病
3.适用范围水泥混凝土面层地面工程、水泥砂浆面层地面工程
4.工艺原理严格控制回填土的质量,保证地基承载力;在粗地面混凝土板 2/3 处加入防裂钢筋网片、对地面进行分割处理,有效消除温度等引起的裂缝;控制混凝土原材料质量及配合比,保证混凝土强度要求
5.施工工艺流程及操作要点5
1 施工工艺流程施工准备→平整基层土→绑扎钢筋网片→粗地面施工→基层处理→细石混凝土面层施工→成品保护5
2 操作要点5
1 平整基层土地面工程须在地下沟、坑、管道等地下设施施工完毕后进行
基土用 3:7 灰土分层铺设夯实,回填土压实系数不小于 0
94,用水准仪抄测基层标高,确保基层平整、标高准确
2 绑扎钢筋网片钢筋为单层双向 Ф8@250,钢筋位置控制在混凝土板 2/3 处,钢筋绑扎符合法律规范要求
3 粗地面施工湿润基层土,做粗地面标高灰饼,按标高将预制的木条支设在基础、沟道周围
粗地面混凝土标号 C15 厚度为 100mm,浇注混凝土时用刮杠按灰饼刮平,振捣后用木抹子压实、平整、搓毛
混凝土浇注完毕后,进行洒水养护,养护不少于 7 天

混凝土的抗压强度达到 1
