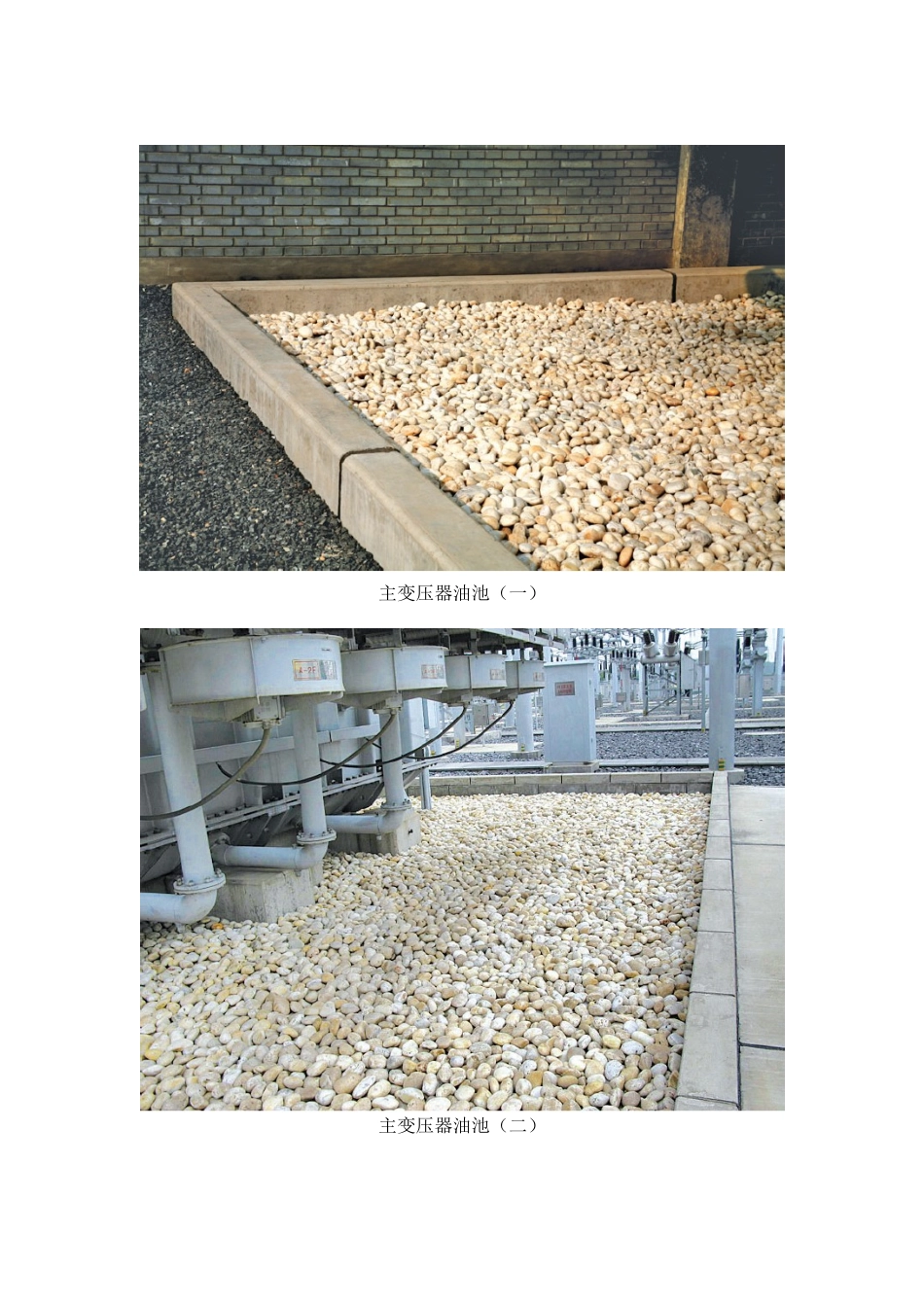

主变压器混凝土油池施工工艺标准及施工要点1、施工工艺标准(1) 油池壁采纳清水混凝土施工工艺,表面光洁,横平竖直,颜色一致,无蜂窝麻面,无气泡。(2) 基础阳角设置圆弧倒角。(3) 油池内干铺卵石,粒径为50~80mm,铺设厚度≥250mm。(4) 格栅铺设平顺,满铺池底,并与油池壁结合紧密。(5) 质量标准应符合Q/GDW 183中相关要求2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB 175。粗骨料采纳碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30 时,含泥量≤2%。细骨料应采纳中砂,当混凝土强度≥C30 时,含泥量≤3%;当混凝土强度<C30 时,含泥量≤5%,其他质量要求符合现行JGJ 52。宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63的规定。(2) 排油孔格栅采纳钢制或玻璃钢材料。(3) 模板采纳厚度15mm 以上胶合板或其他大模板,表面平整、清洁、光滑且尽量使用整张板。若表面光洁度无法达到要求时模板表面也可贴1mm厚PVC板。(4) 模板拼缝处加海绵条,板缝间要用腻子补齐后粘贴20~50mm 宽透明胶带防止漏浆。(5) 基础阳角倒角时宜使用塑料角线。(6) 混凝土控制配合比,调好水灰比。(7) 混凝土顶标高用水准仪控制,表面用铁抹原浆压光,至少赶压三遍成活。(8) 油池壁每侧宜设置1~2 道伸缩缝。油池壁与主变压器、充氮灭火设备基础及电缆沟间应柔性连接。主变压器油池(一)主变压器油池(二)
