义井逍邦(二期)城中村改造项目义井逍邦(二期)城中村改造建设项目 l# 、2#、3#楼及 A 区地下车库工程位于晋源区义井西街以南,西中环以西
其中,1#~3#住宅楼基础采纳桩-承台梁加防水板形式,结构形式剪力墙
1#楼地下 3 层地上 33 层,建筑面积 11673
2#楼地下 3 层地上 34 层,建筑面积 21299
3#楼地下 3 层地上 33 层,建筑面积22261
A 区地下车库地下二层,框架结构,建筑面积 14385

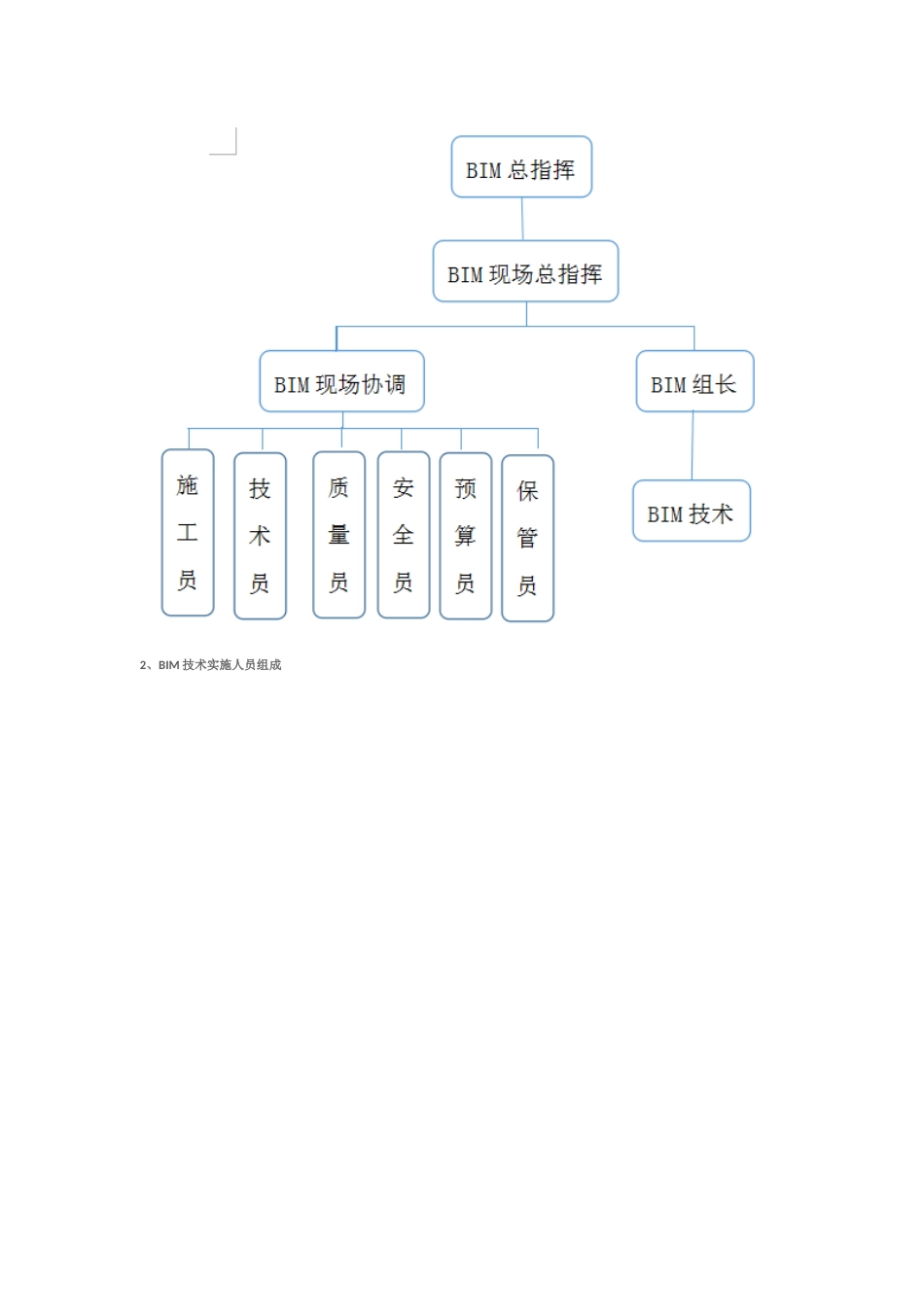

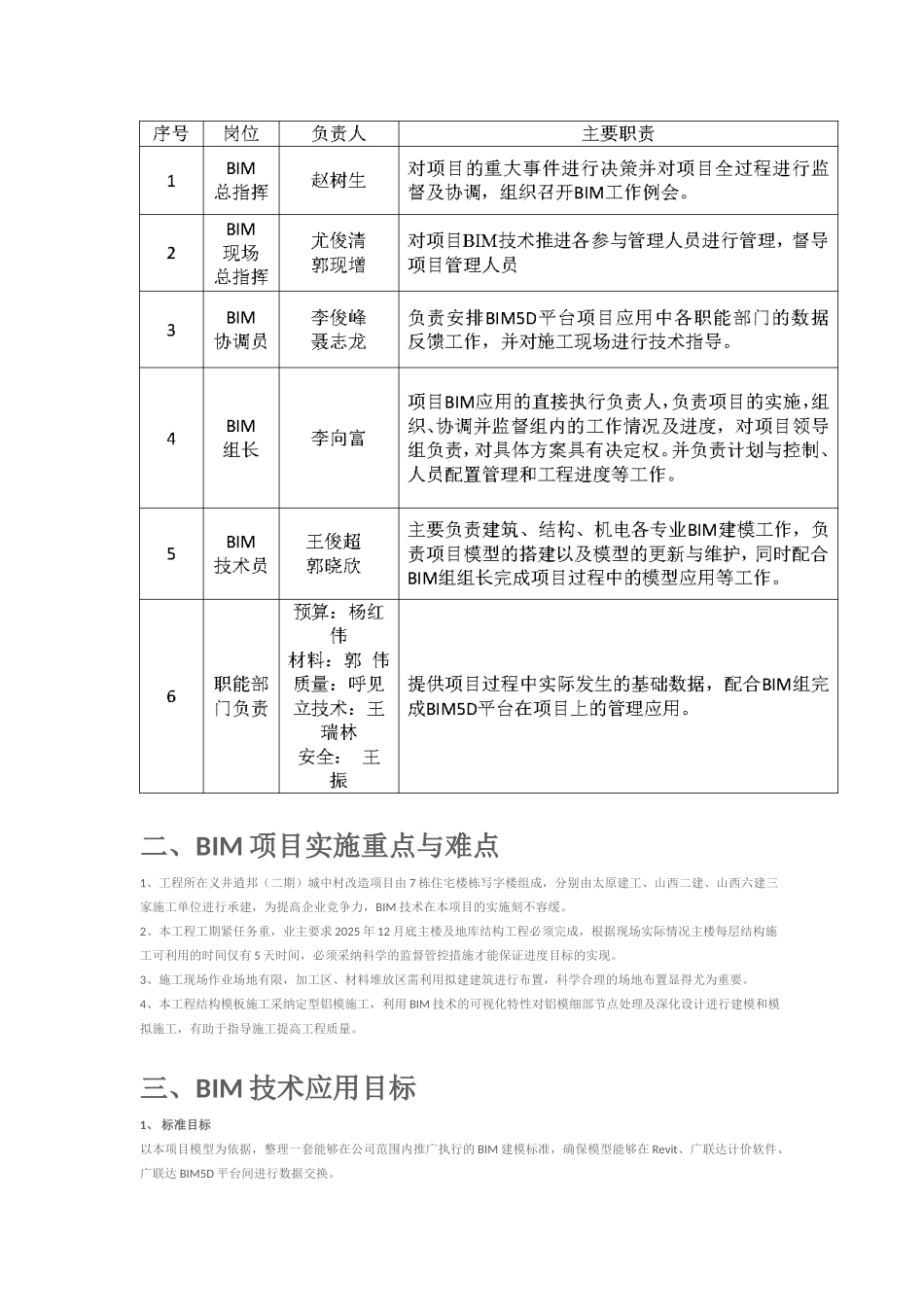

实际应用 EVALUATION一、BIM 技术实施组织架构与人员组成1、BIM 技术实施组织架构2、BIM 技术实施人员组成 二、BIM 项目实施重点与难点1、工程所在义井逍邦(二期)城中村改造项目由 7 栋住宅楼栋写字楼组成,分别由太原建工、山西二建、山西六建三家施工单位进行承建,为提高企业竞争力,BIM 技术在本项目的实施刻不容缓
2、本工程工期紧任务重,业主要求 2025 年 12 月底主楼及地库结构工程必须完成,根据现场实际情况主楼每层结构施工可利用的时间仅有 5 天时间,必须采纳科学的监督管控措施才能保证进度目标的实现
3、施工现场作业场地有限,加工区、材料堆放区需利用拟建建筑进行布置,科学合理的场地布置显得尤为重要
4、本工程结构模板施工采纳定型铝模施工,利用 BIM 技术的可视化特性对铝模细部节点处理及深化设计进行建模和模拟施工,有助于指导施工提高工程质量
三、BIM 技术应用目标1、 标准目标以本项目模型为依据,整理一套能够在公司范围内推广执行的 BIM 建模标准,确保模型能够在 Revit、广联达计价软件、广联达 BIM5D 平台间进行数据交换
2、模型应用目标根据公司现有的项目施工管理流程及方法,结合 BIM 模型及广联达 BIM5D 应用平台,在本项目上实现基于 BIM 的综合管线优化、进度管理
