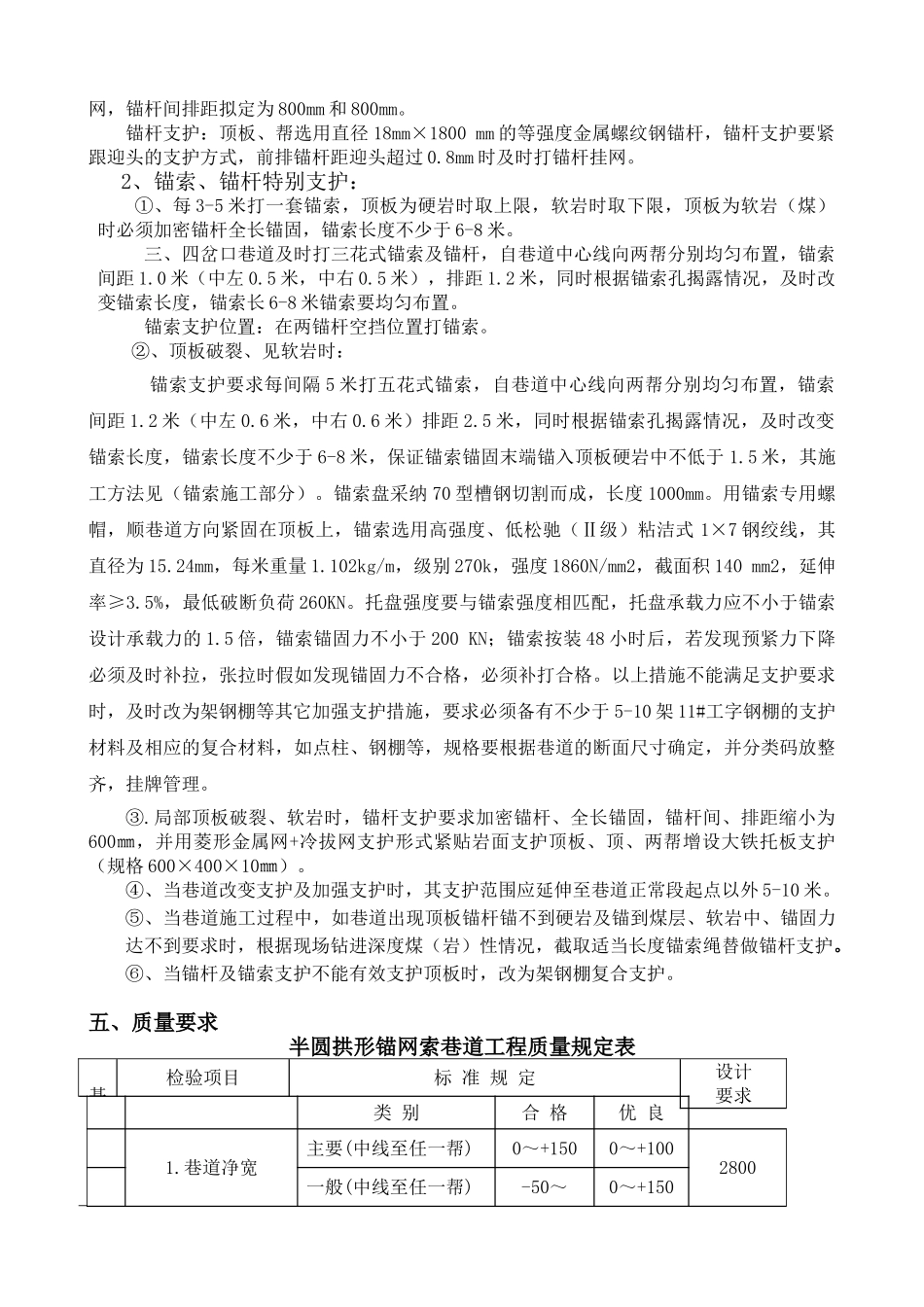

二层进风下山修复施工安全措施编制单位:技 术 科施工单位:掘进一区 编制日期:2012 年 7 月 29 日二层进风下山修复施工安全措施一、概况修复位置位于二层进风下山(第二部 40T 溜子)整修从 3221-Ⅰ 进风巷三岔口往下由原来钢棚支护改为锚梁网支护
整修到三岔口位置时各向里整修 2 米至,下山段全长 37
二、巷道布置巷道断面形状为半圆拱形,净宽×净高=2
4m, S 荒=6
53m2,S 净=5
巷道放顶后,个别冒落高时根据 现场冒落拱形打锚杆挂网支护
三、施工准备备好锚杆机、大锤、大锨、扳手、长钎子、镐、专用钳子、扭锯扳手、马杌、锚杆拉力计等工具及检查风水管路
四、施工程序(一)施工顺序1、施工人员进入施施工场地点,首先用长把工具进行敲帮问顶,及时摘除危岩悬矸,确认安全后方可施工,严禁空顶作业
2、施工时,由上往下进行施工
3、施工时,如原巷道高度达到断面要求时,要先紧贴住棚梁打上锚杆支护住,再将原钢棚倒掉,施工帮时由上往下刷帮达到要求后立即打锚杆支护
4、施工前先将所施工点的前 3 米、后 5 米用单体液压支柱(支柱初撑力不低于 4Mpa)两棵只在棚梁上或使用抬棚支护,单体液压支柱单体液压支柱必须支到硬底,要迎山有劲,随修复随前移,单体液压支柱架设不得防碍施工,并设压力观测牌板,有安监员检测压力,前方 5 米内撑木或拉杆必须齐全,拉杆每棚 6 根,用 Φ18mm 的钢筋拧紧锁牢,以防止倒棚后大面积冒落
倒棚时采纳 5 吨手拉葫芦和单体液压支柱进行放顶,然后人员站在安全地点,由一人监护顶板,一人用拉链一端栓住所要倒的梁或腿,另一人将拉链另一端用单体液压支柱固定在 5 m 以外的安全地点
用 2 m 长的钻杆将原背板、木仨倒掉,再用倒链将梁或腿拉出,待顶板、帮稳定后再进行敲帮问顶
确认安全后,立即使用前探梁临时支护,进行打锚杆支护,严
