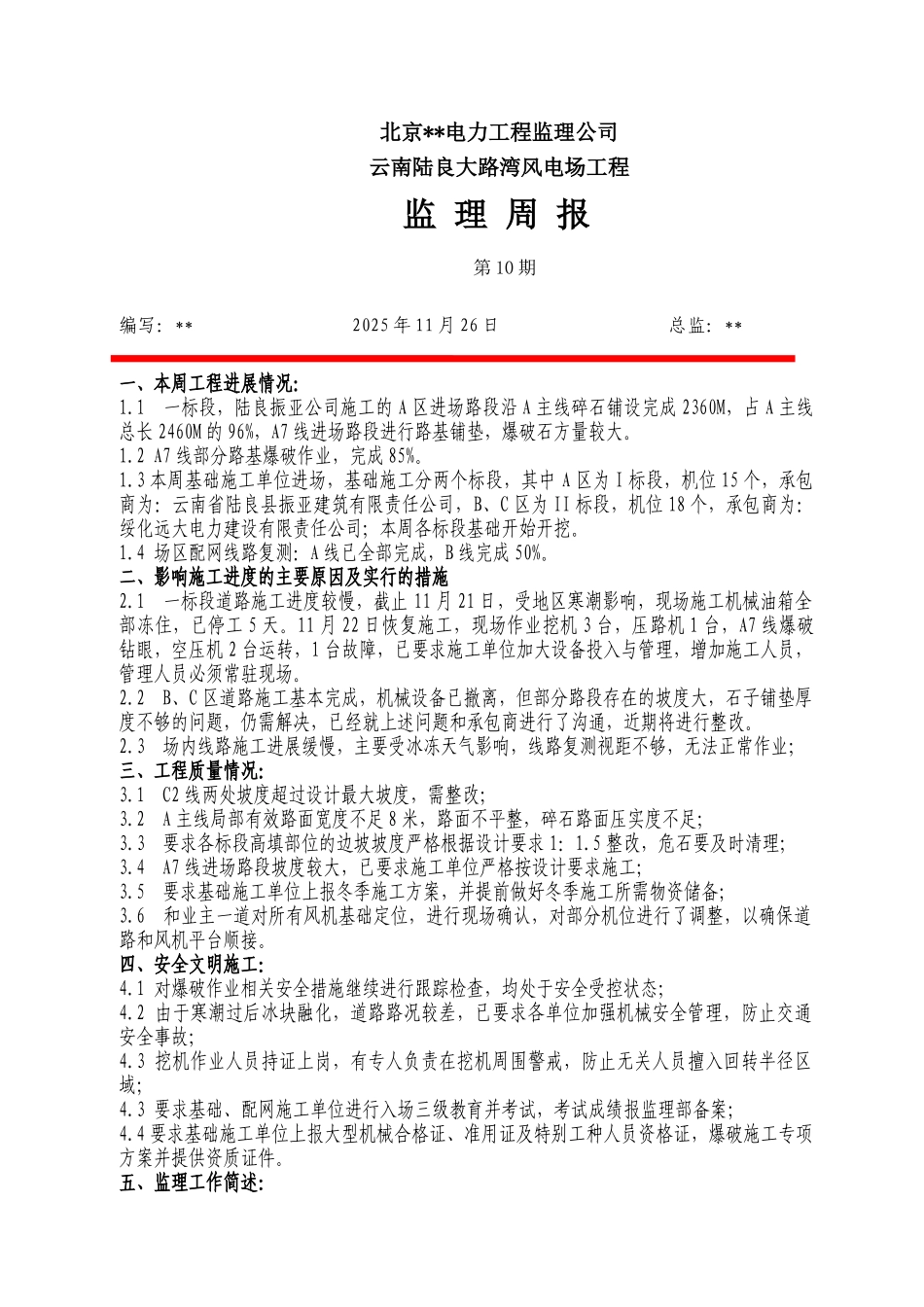

北京**电力工程监理公司 云南陆良大路湾风电场工程监 理 周 报第 10 期编写:** 2025 年 11 月 26 日 总监:**一、本周工程进展情况:1
1 一标段,陆良振亚公司施工的 A 区进场路段沿 A 主线碎石铺设完成 2360M,占 A 主线总长 2460M 的 96%,A7 线进场路段进行路基铺垫,爆破石方量较大
2 A7 线部分路基爆破作业,完成 85%
3 本周基础施工单位进场,基础施工分两个标段,其中 A 区为 I 标段,机位 15 个,承包商为:云南省陆良县振亚建筑有限责任公司,B、C 区为 II 标段,机位 18 个,承包商为:绥化远大电力建设有限责任公司;本周各标段基础开始开挖
4 场区配网线路复测:A 线已全部完成,B 线完成 50%
二、影响施工进度的主要原因及实行的措施2
1 一标段道路施工进度较慢,截止 11 月 21 日,受地区寒潮影响,现场施工机械油箱全部冻住,已停工 5 天
11 月 22 日恢复施工,现场作业挖机 3 台,压路机 1 台,A7 线爆破钻眼,空压机 2 台运转,1 台故障,已要求施工单位加大设备投入与管理,增加施工人员,管理人员必须常驻现场
2 B、C 区道路施工基本完成,机械设备已撤离,但部分路段存在的坡度大,石子铺垫厚度不够的问题,仍需解决,已经就上述问题和承包商进行了沟通,近期将进行整改
3 场内线路施工进展缓慢,主要受冰冻天气影响,线路复测视距不够,无法正常作业;三、工程质量情况:3
1 C2 线两处坡度超过设计最大坡度,需整改;3
2 A 主线局部有效路面宽度不足 8 米,路面不平整,碎石路面压实度不足;3
3 要求各标段高填部位的边坡坡度严格根据设计要求 1:1
5 整改,危石要及时清理;3
4 A7 线进场路段坡度较大,已要求施工单位严格按设计要求施工;3
5 要求基础施工单位上报冬季
