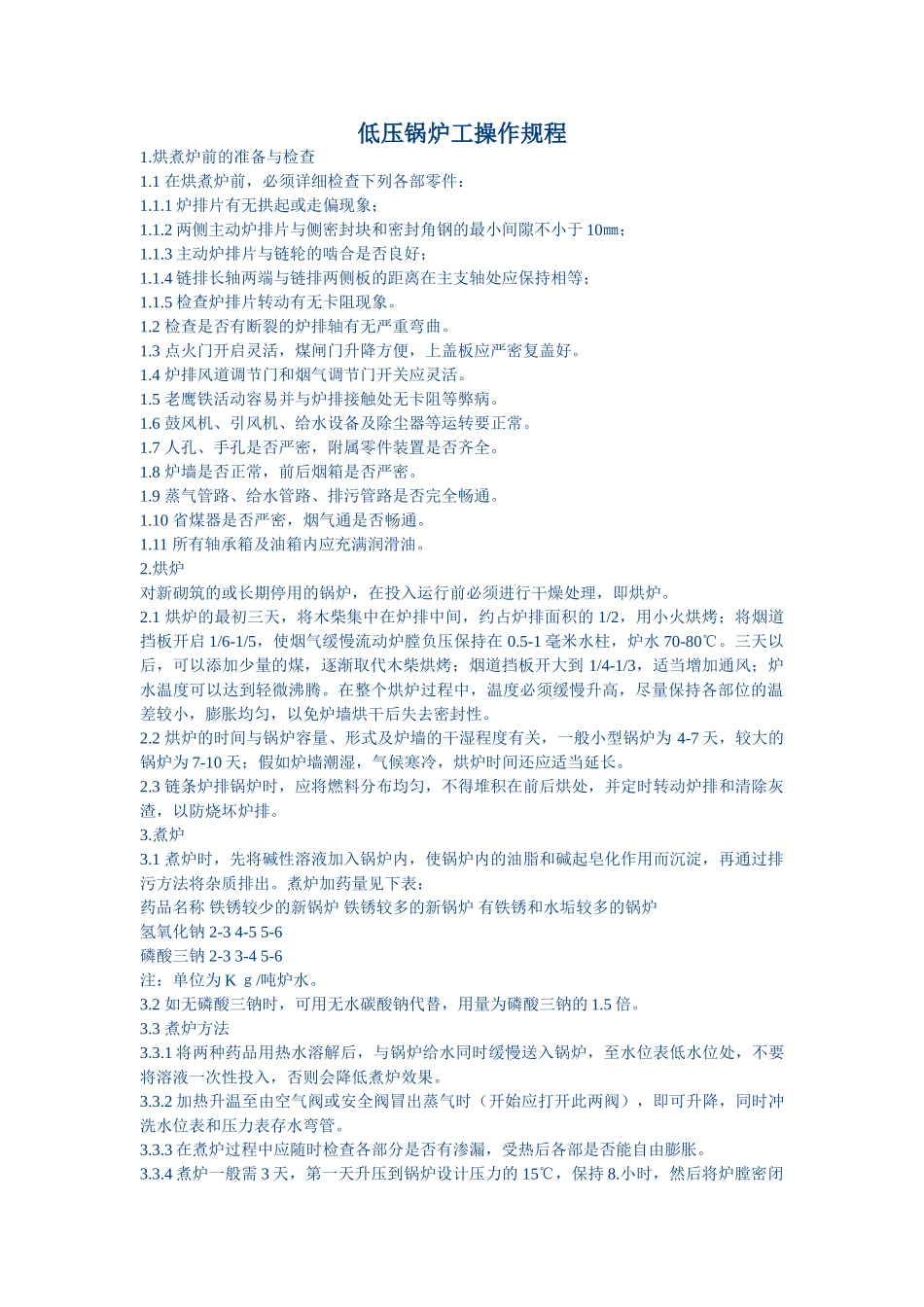

低压锅炉工操作规程 1
烘煮炉前的准备与检查1
1 在烘煮炉前,必须详细检查下列各部零件:1
1 炉排片有无拱起或走偏现象;1
2 两侧主动炉排片与侧密封块和密封角钢的最小间隙不小于 10㎜;1
3 主动炉排片与链轮的啮合是否良好;1
4 链排长轴两端与链排两侧板的距离在主支轴处应保持相等;1
5 检查炉排片转动有无卡阻现象
2 检查是否有断裂的炉排轴有无严重弯曲
3 点火门开启灵活,煤闸门升降方便,上盖板应严密复盖好
4 炉排风道调节门和烟气调节门开关应灵活
5 老鹰铁活动容易并与炉排接触处无卡阻等弊病
6 鼓风机、引风机、给水设备及除尘器等运转要正常
7 人孔、手孔是否严密,附属零件装置是否齐全
8 炉墙是否正常,前后烟箱是否严密
9 蒸气管路、给水管路、排污管路是否完全畅通
10 省煤器是否严密,烟气通是否畅通
11 所有轴承箱及油箱内应充满润滑油
烘炉对新砌筑的或长期停用的锅炉,在投入运行前必须进行干燥处理,即烘炉
1 烘炉的最初三天,将木柴集中在炉排中间,约占炉排面积的 1/2,用小火烘烤;将烟道挡板开启 1/6-1/5,使烟气缓慢流动炉膛负压保持在 0
5-1 毫米水柱,炉水 70-80℃
三天以后,可以添加少量的煤,逐渐取代木柴烘烤;烟道挡板开大到 1/4-1/3,适当增加通风;炉水温度可以达到轻微沸腾
在整个烘炉过程中,温度必须缓慢升高,尽量保持各部位的温差较小,膨胀均匀,以免炉墙烘干后失去密封性
2 烘炉的时间与锅炉容量、形式及炉墙的干湿程度有关,一般小型锅炉为 4-7 天,较大的锅炉为 7-10 天;假如炉墙潮湿,气候寒冷,烘炉时间还应适当延长
3 链条炉排锅炉时,应将燃料分布均匀,不得堆积在前后烘处,并定时转动炉排和清除灰渣,以防烧坏炉排
1 煮炉时,先将碱性溶液加
