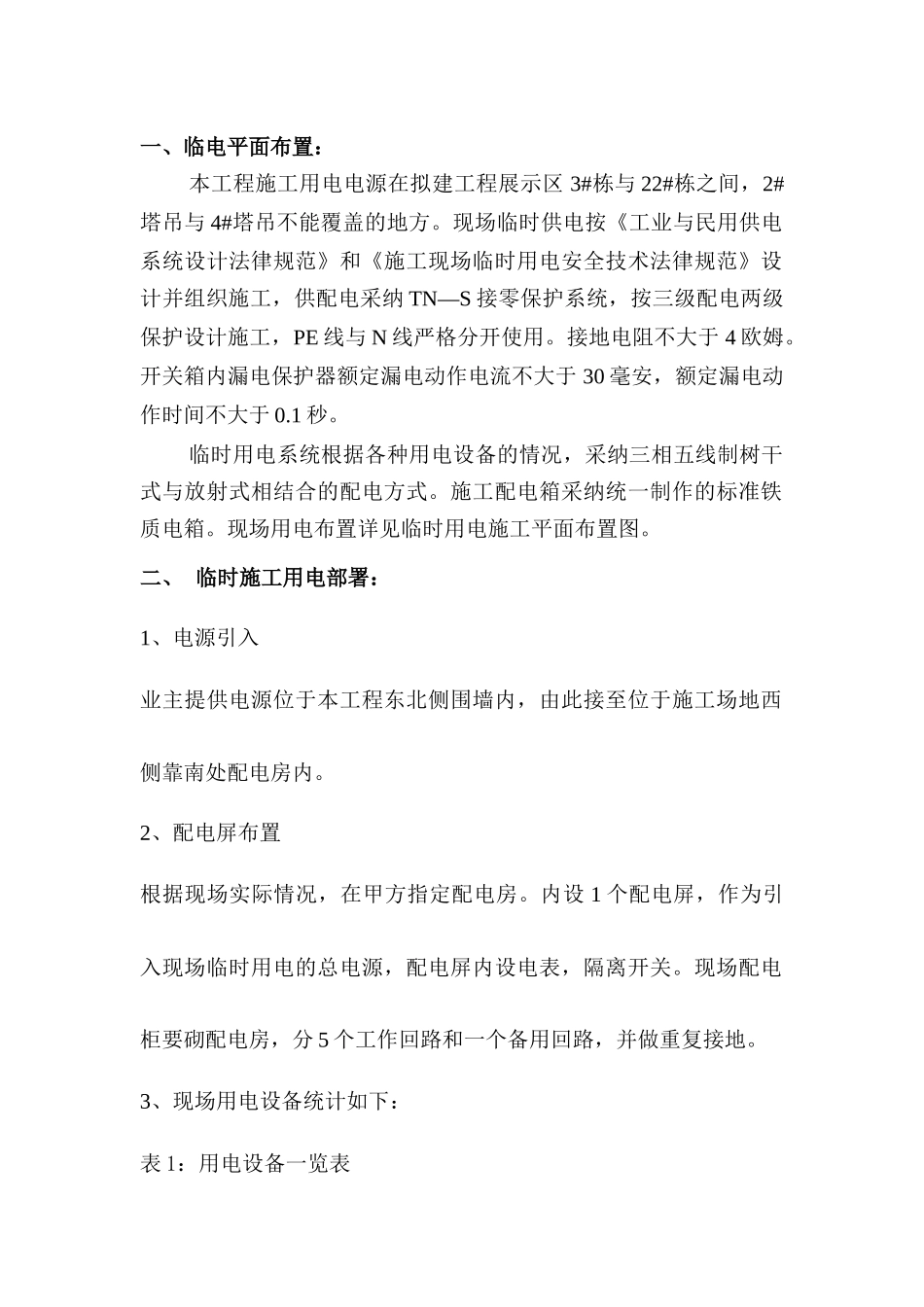

巫 溪 碧 桂 园 工 程临时用电用水施工方案2025 年 6 月 29 日腾越建筑工程有限公司项目经理部一、临电平面布置:本工程施工用电电源在拟建工程展示区 3#栋与 22#栋之间,2#塔吊与 4#塔吊不能覆盖的地方
现场临时供电按《工业与民用供电系统设计法律规范》和《施工现场临时用电安全技术法律规范》设计并组织施工,供配电采纳 TN—S 接零保护系统,按三级配电两级保护设计施工,PE 线与 N 线严格分开使用
接地电阻不大于 4 欧姆
开关箱内漏电保护器额定漏电动作电流不大于 30 毫安,额定漏电动作时间不大于 0
临时用电系统根据各种用电设备的情况,采纳三相五线制树干式与放射式相结合的配电方式
施工配电箱采纳统一制作的标准铁质电箱
现场用电布置详见临时用电施工平面布置图
二、 临时施工用电部署:1、电源引入业主提供电源位于本工程东北侧围墙内,由此接至位于施工场地西侧靠南处配电房内
2、配电屏布置根据现场实际情况,在甲方指定配电房
内设 1 个配电屏,作为引入现场临时用电的总电源,配电屏内设电表,隔离开关
现场配电柜要砌配电房,分 5 个工作回路和一个备用回路,并做重复接地

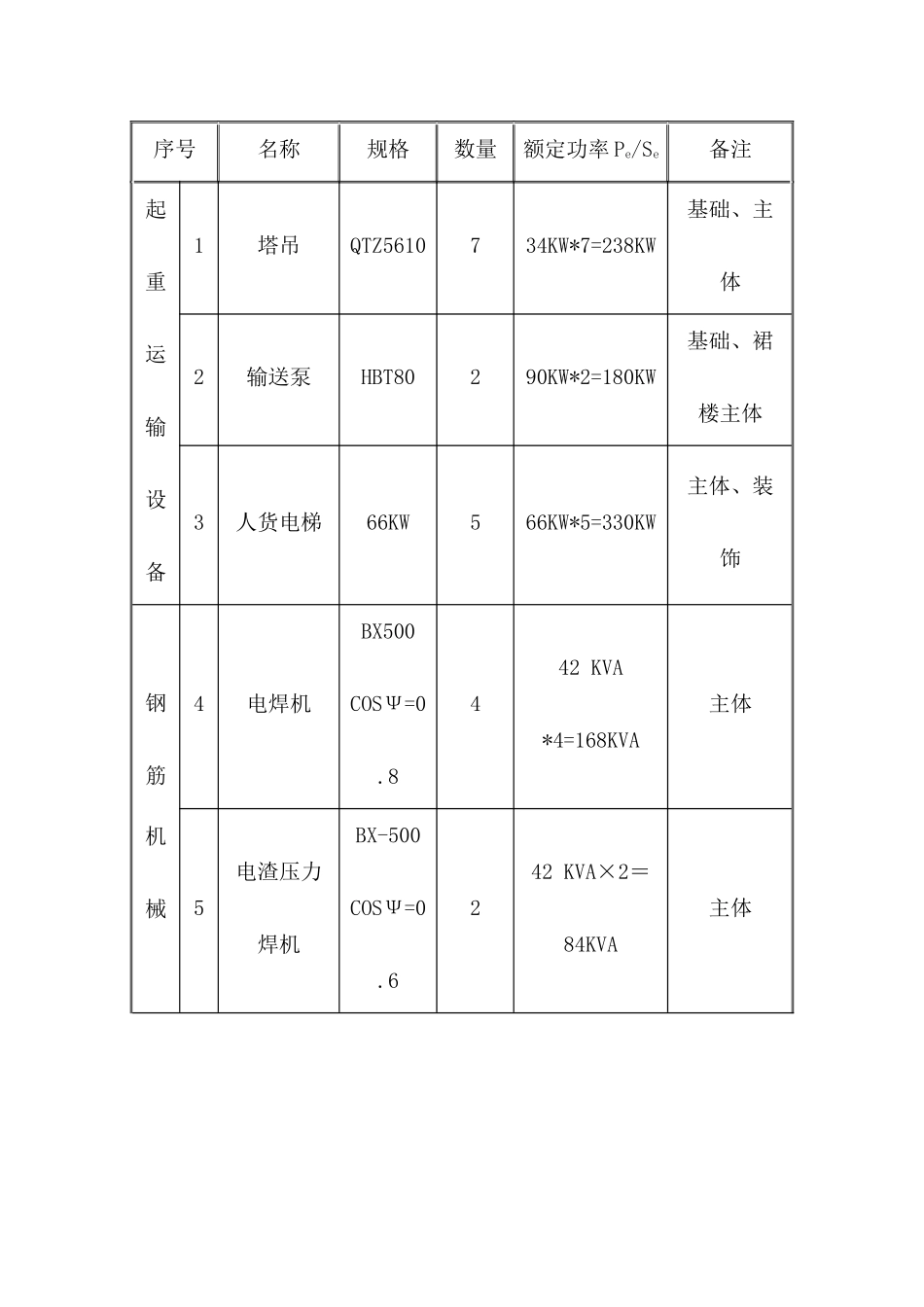

3、现场用电设备统计如下:表 1:用电设备一览表序号名称规格数量额定功率 Pe/Se备注起重运输设备1塔吊QTZ5610734KW*7=238KW基础、主体2输送泵HBT80290KW*2=180KW基础、裙楼主体3人货电梯66KW566KW*5=330KW主体、装饰钢筋机械4电焊机BX500 COSΨ=0
8442 KVA *4=168KVA主体5电渣压力焊机BX-500 COSΨ=0
6242 KVA×2=84KVA主体6闪光对焊机VN-100 COSΨ=0
7411KVA*4=44 KVA主体7钢筋切断机GJ-4045KW*4=20KW主体8钢筋弯曲机 GJ7-40410KW*4=6K
