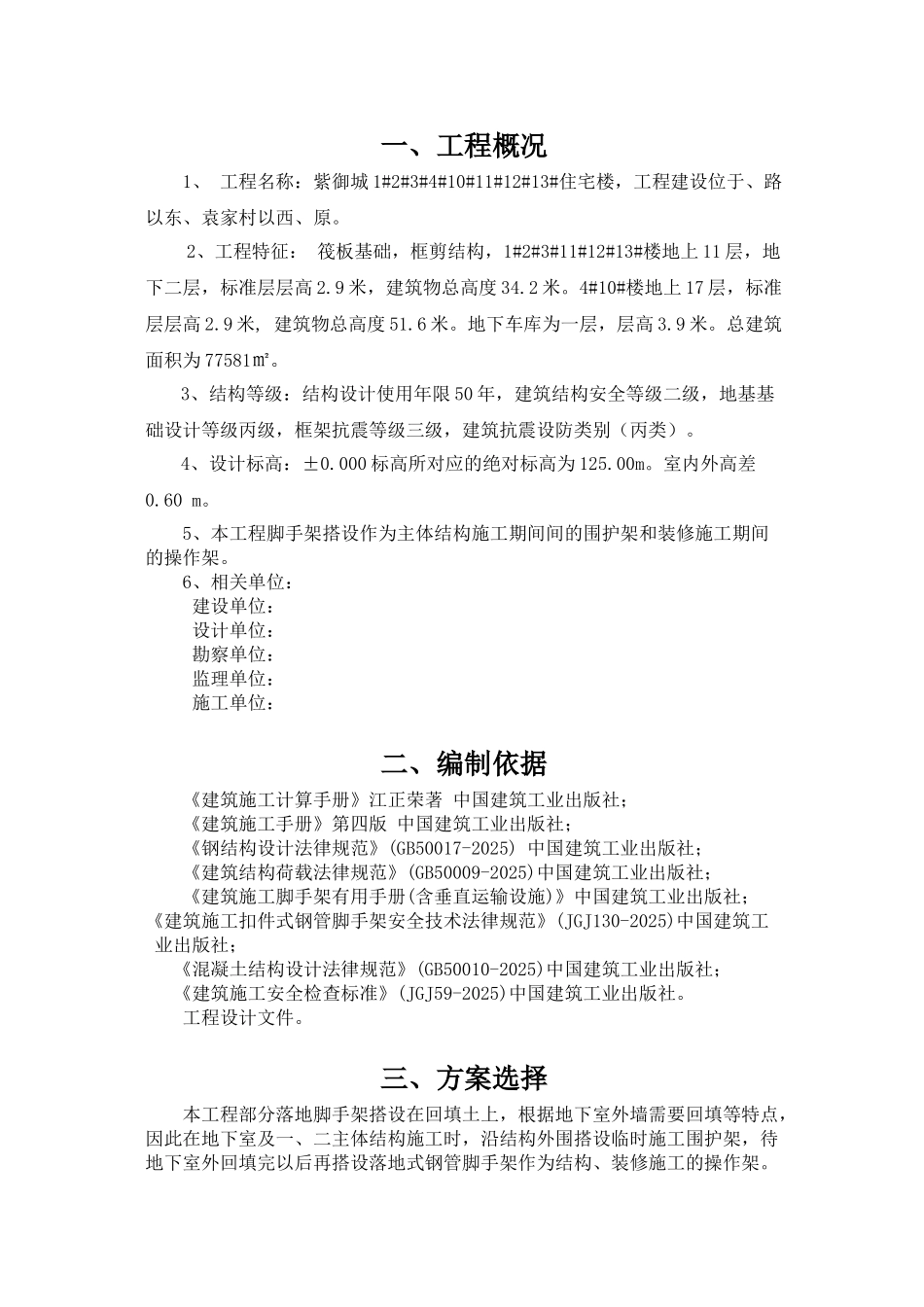

一、工程概况1、 工程名称:紫御城 1#2#3#4#10#11#12#13#住宅楼,工程建设位于、路以东、袁家村以西、原。2、工程特征: 筏板基础,框剪结构,1#2#3#11#12#13#楼地上 11 层,地下二层,标准层层高 2.9 米,建筑物总高度 34.2 米。4#10#楼地上 17 层,标准层层高 2.9 米, 建筑物总高度 51.6 米。地下车库为一层,层高 3.9 米。总建筑面积为 77581㎡。3、结构等级:结构设计使用年限 50 年,建筑结构安全等级二级,地基基础设计等级丙级,框架抗震等级三级,建筑抗震设防类别(丙类)。4、设计标高:±0.000 标高所对应的绝对标高为 125.00m。室内外高差0.60 m。5、本工程脚手架搭设作为主体结构施工期间间的围护架和装修施工期间的操作架。6、相关单位:建设单位: 设计单位: 勘察单位: 监理单位: 施工单位: 二、编制依据《建筑施工计算手册》江正荣著 中国建筑工业出版社;《建筑施工手册》第四版 中国建筑工业出版社;《钢结构设计法律规范》(GB50017-2025) 中国建筑工业出版社;《建筑结构荷载法律规范》(GB50009-2025)中国建筑工业出版社;《建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2025)中国建筑工业出版社;《混凝土结构设计法律规范》(GB50010-2025)中国建筑工业出版社;《建筑施工安全检查标准》(JGJ59-2025)中国建筑工业出版社。工程设计文件。三、方案选择本工程部分落地脚手架搭设在回填土上,根据地下室外墙需要回填等特点,因此在地下室及一、二主体结构施工时,沿结构外围搭设临时施工围护架,待地下室外回填完以后再搭设落地式钢管脚手架作为结构、装修施工的操作架。1#2#3#4#10#11#12#13#住宅楼落地脚手架搭设至结构面六层顶,搭设高度19.7m。悬挑脚手架从结构七层面开始,1#2#3#11#12#13#楼悬挑脚手架搭设高度15.4m,高出屋面女儿墙 1m。4#10#楼第一挑从结构七层面搭设至结构 12 层顶,搭设高度 17.4m,第二挑从结构 13 层面搭设至屋面,高出屋面女儿墙 1m,搭设高度 15.4m。《悬挑脚手架专项施工方案》另行报审。双排落地脚手架的横距 1.0 米,立杆纵距 1.5 米,步距为 1.8 米,内立杆的离墙距离为 300mm,钢管采纳 φ48×3.5,计算时按壁厚 3.0mm。脚手架与主体结构之间采纳钢管作为刚性连接件连接,在架手架的外立面挂设密目式安全网,操作层满铺竹笆片脚手板。四、施工部署4.1 项目管理体...
