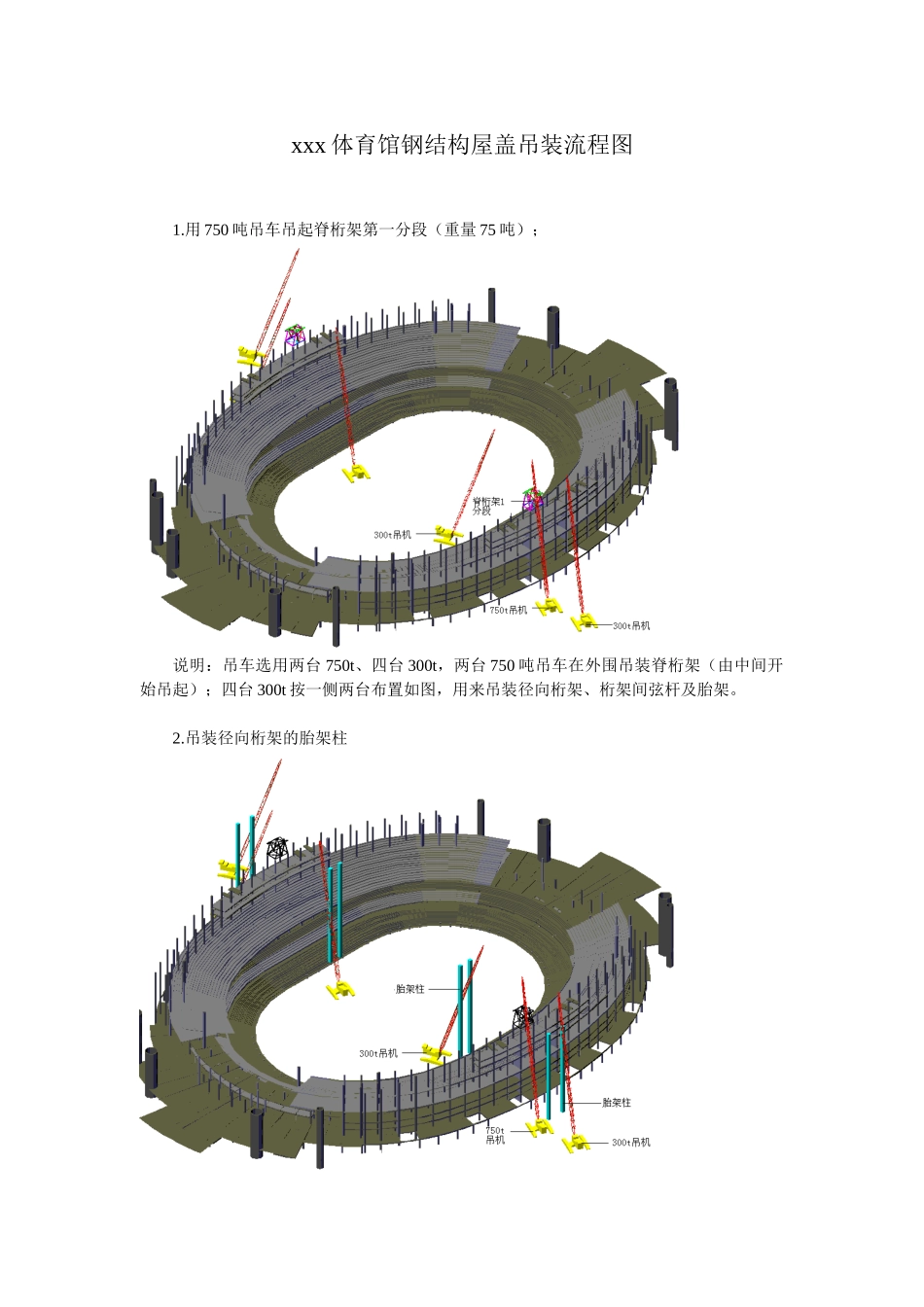

xxx 体育馆钢结构屋盖吊装流程图1
用 750 吨吊车吊起脊桁架第一分段(重量 75 吨);说明:吊车选用两台 750t、四台 300t,两台 750 吨吊车在外围吊装脊桁架(由中间开始吊起);四台 300t 按一侧两台布置如图,用来吊装径向桁架、桁架间弦杆及胎架

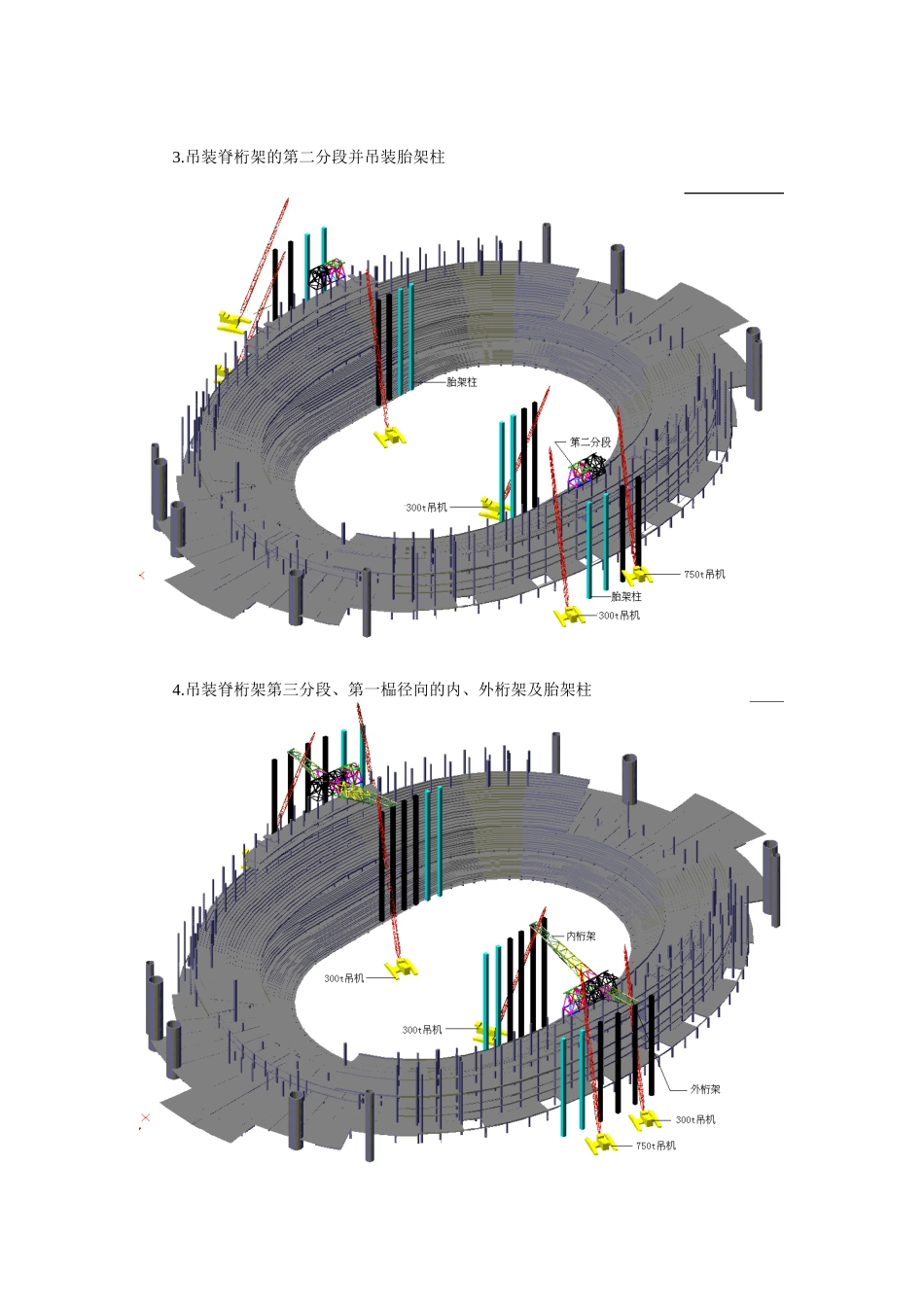

吊装径向桁架的胎架柱3
吊装脊桁架的第二分段并吊装胎架柱4
吊装脊桁架第三分段、第一榀径向的内、外桁架及胎架柱5

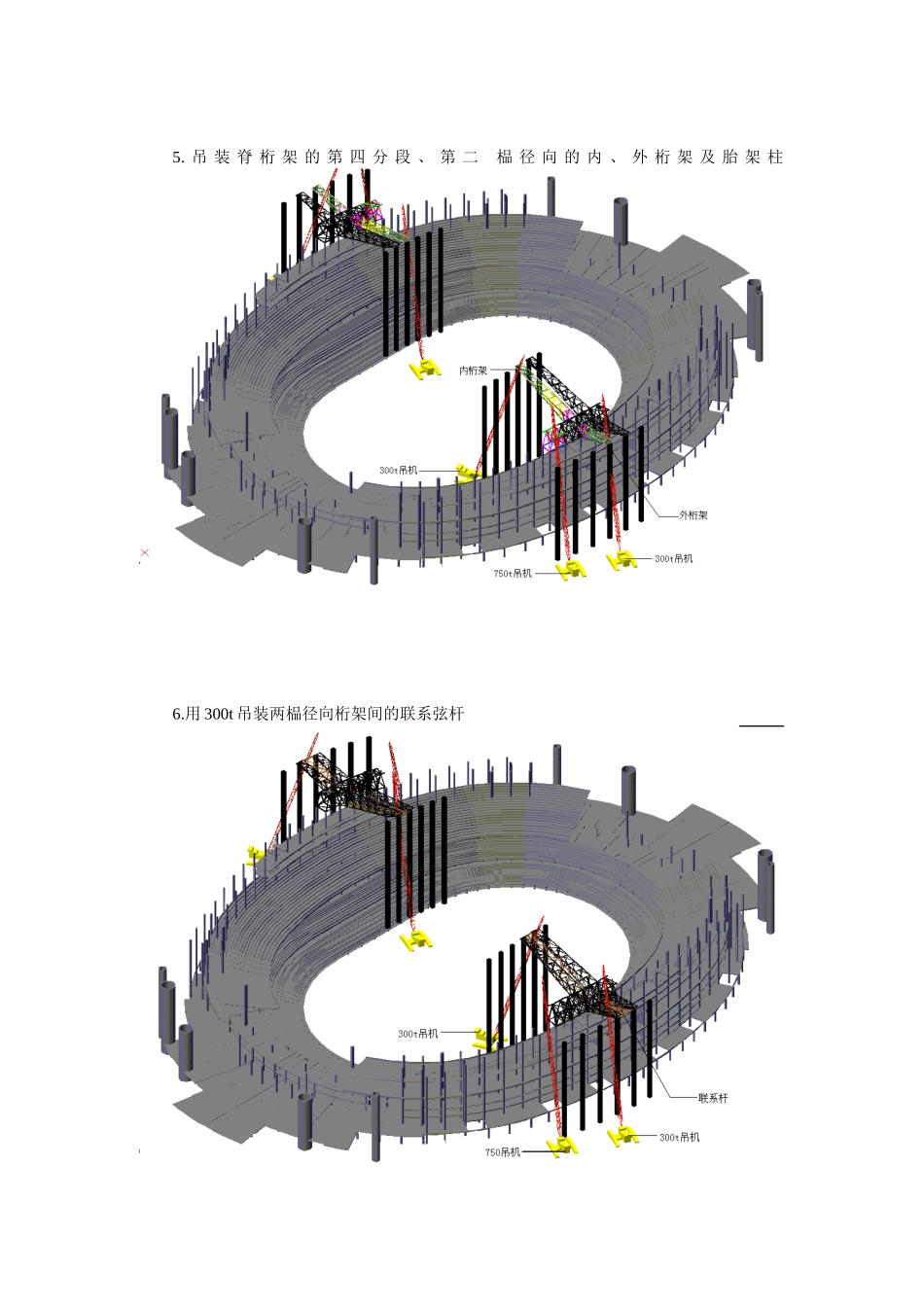

吊 装 脊 桁 架 的 第 四 分 段 、 第 二 榀 径 向 的 内 、 外 桁 架 及 胎 架 柱6
用 300t 吊装两榀径向桁架间的联系弦杆7
吊装脊桁架的第五分段、第三 榀径向的内、外桁架及胎架柱8
用 300t 吊装第二、三榀径向桁架间的联系弦杆9
吊装脊桁架的第六分段、第四榀径向的内、外桁架及胎架柱10
根据以上的顺序吊装完体育馆一半大桁架的脊桁架、径向的内、外桁架、胎架及联系弦杆11
吊装剩下一半大桁架的第一段脊梁及胎架柱12
依照以上的吊装顺序吊装完剩下一半的大桁架13
用四台 300t 在四个角吊完大桁架的尖部结构14
用馆内两台 300t 吊装小桁架脊梁的第一分段15
吊装第二、三榀小桁架的脊梁16
吊装胎架柱及内外侧第一榀小桁架的径向桁架17
吊装胎架柱及内外侧第二榀小桁架的径向桁架18
吊装小桁架的径向桁架第一、二榀间的联系弦杆19
以上顺序吊装完整个小桁架
