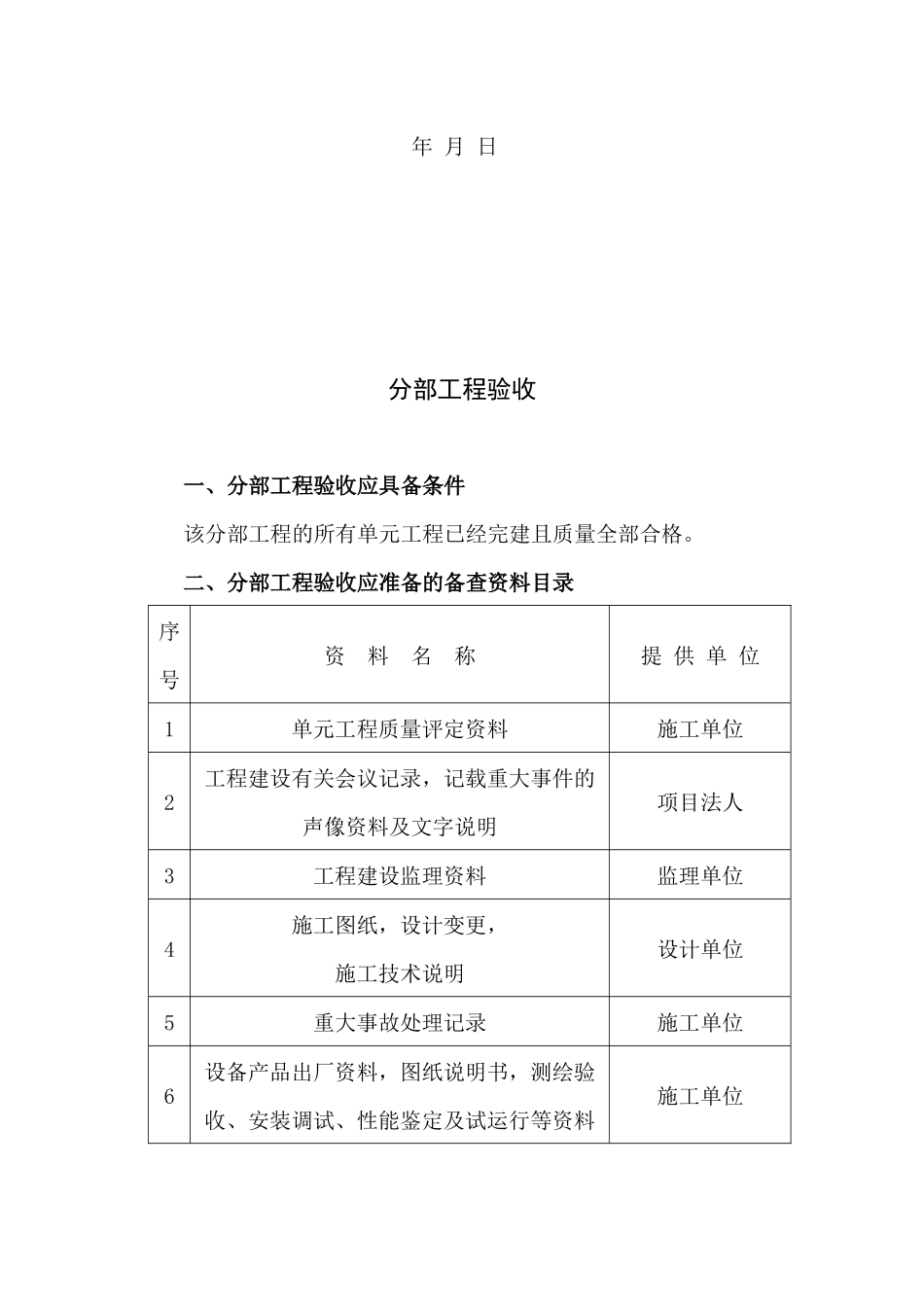

佛山市泵站工程验收工作指南xxxx年 月 日分部工程验收一、分部工程验收应具备条件该分部工程的所有单元工程已经完建且质量全部合格

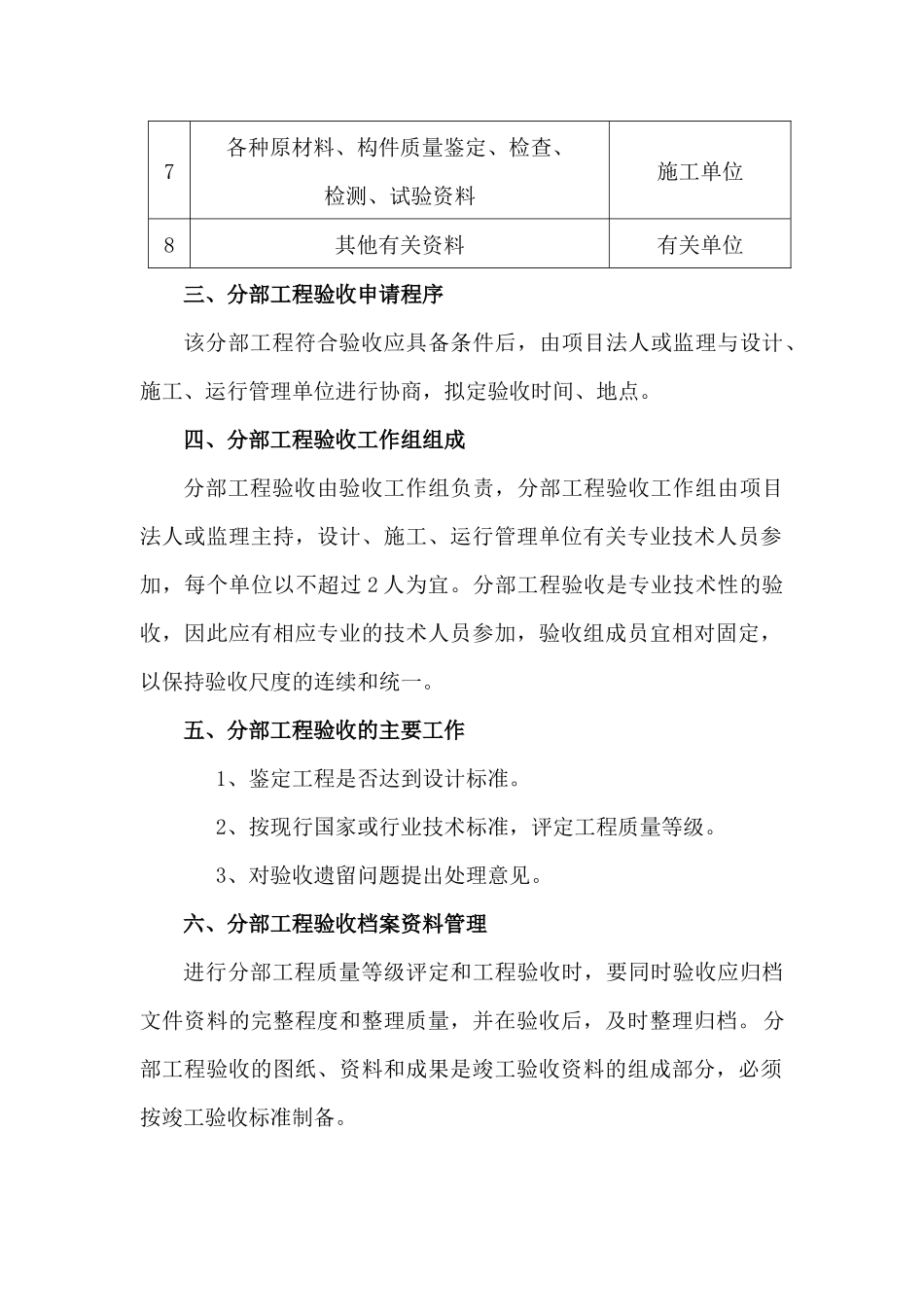

二、分部工程验收应准备的备查资料目录序号资 料 名 称提 供 单 位1单元工程质量评定资料施工单位2工程建设有关会议记录,记载重大事件的声像资料及文字说明项目法人3工程建设监理资料监理单位4施工图纸,设计变更,施工技术说明设计单位5重大事故处理记录施工单位6设备产品出厂资料,图纸说明书,测绘验收、安装调试、性能鉴定及试运行等资料施工单位7各种原材料、构件质量鉴定、检查、检测、试验资料施工单位8其他有关资料有关单位三、分部工程验收申请程序该分部工程符合验收应具备条件后,由项目法人或监理与设计、施工、运行管理单位进行协商,拟定验收时间、地点
四、分部工程验收工作组组成分部工程验收由验收工作组负责,分部工程验收工作组由项目法人或监理主持,设计、施工、运行管理单位有关专业技术人员参加,每个单位以不超过 2 人为宜
分部工程验收是专业技术性的验收,因此应有相应专业的技术人员参加,验收组成员宜相对固定,以保持验收尺度的连续和统一
五、分部工程验收的主要工作 1、鉴定工程是否达到设计标准
2、按现行国家或行业技术标准,评定工程质量等级
3、对验收遗留问题提出处理意见
六、分部工程验收档案资料管理 进行分部工程质量等级评定和工程验收时,要同时验收应归档文件资料的完整程度和整理质量,并在验收后,及时整理归档
分部工程验收的图纸、资料和成果是竣工验收资料的组成部分,必须按竣工验收标准制备
七、分部工程验收的成果分部工程验收的成果是“分部工程验收签证”
签证原件不少于 4 份,暂由项目法人保存,待竣工验收后,分送项目法人、施工单位、监理单位、运行管理单位
水下阶段验收一、水下阶段验收应具备条件1、满足放水要求的水下隐蔽工程已经完成,需要投入运行的建筑物已具备过水条
