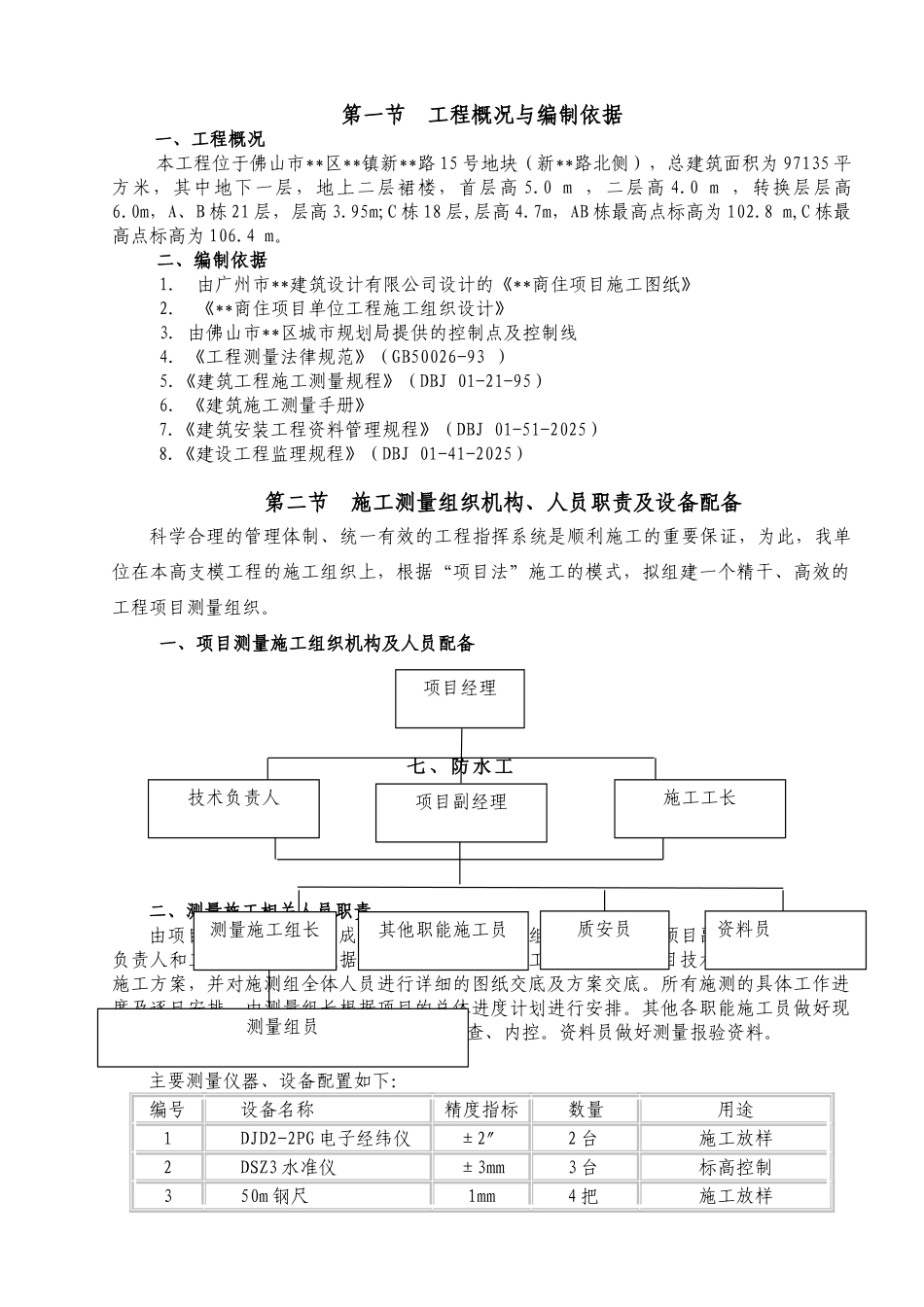

第一节 工程概况与编制依据一、工程概况本工程位于佛山市**区**镇新**路 15 号地块(新**路北侧),总建筑面积为 97135 平方米,其中地下一层,地上二层裙楼,首层高 5.0 m ,二层高 4.0 m ,转换层层高6.0m,A、B 栋 21 层,层高 3.95m;C 栋 18 层,层高 4.7m,AB 栋最高点标高为 102.8 m,C 栋最高点标高为 106.4 m。二、编制依据1. 由广州市**建筑设计有限公司设计的《**商住项目施工图纸》 2. 《**商住项目单位工程施工组织设计》 3.由佛山市**区城市规划局提供的控制点及控制线4.《工程测量法律规范》(GB50026-93 )5.《建筑工程施工测量规程》(DBJ 01-21-95)6.《建筑施工测量手册》7.《建筑安装工程资料管理规程》(DBJ 01-51-2025) 8.《建设工程监理规程》(DBJ 01-41-2025) 第二节 施工测量组织机构、人员职责及设备配备科学合理的管理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此,我单位在本高支模工程的施工组织上,根据“项目法”施工的模式,拟组建一个精干、高效的工程项目测量组织。一、项目测量施工组织机构及人员配备二、测量施工相关人员职责由项目部专业测量人员成立测量小组,测量小组在项目经理、项目副经理、项目技术负责人和工长的领导下,根据施工进度需要完成施工测量工作。项目技术负责人编制测量施工方案,并对施测组全体人员进行详细的图纸交底及方案交底。所有施测的具体工作进度及逐日安排,由测量组长根据项目的总体进度计划进行安排。其他各职能施工员做好现场测量配合工作。质安员对测量成果进行检查、内控。资料员做好测量报验资料。三、测量设备配备主要测量仪器、设备配置如下:编号设备名称精度指标数量用途1DJD2-2PG 电子经纬仪±2″2 台施工放样2DSZ3 水准仪±3mm3 台标高控制350m 钢尺1mm4 把施工放样项目经理七 、 防 水 工程项目副经理技术负责人施工工长测量施工组长测量组员质安员资料员其他职能施工员45 m 卷尺1mm10 把施工放样5激光铅锤仪±2mm1 台内控点竖向传递6双面塔尺1mm4 把标高控制7墨 斗5 只施工放样8对讲机3 个测量人员施测时联络所有仪器、设备都有有效的鉴定证书,仪器在日常使用过程中,定期对其进行检查、保养,并做好记录。还应准备测量所需要的辅助工具和材料。例如:5 公斤重锤球 2 个、羊角锤 1 把、红油漆 1 桶(带稀料)、毛笔 5 支、红铅笔十打、15mm 水泥钉 1 盒、50mm 水泥钉 1 ...
