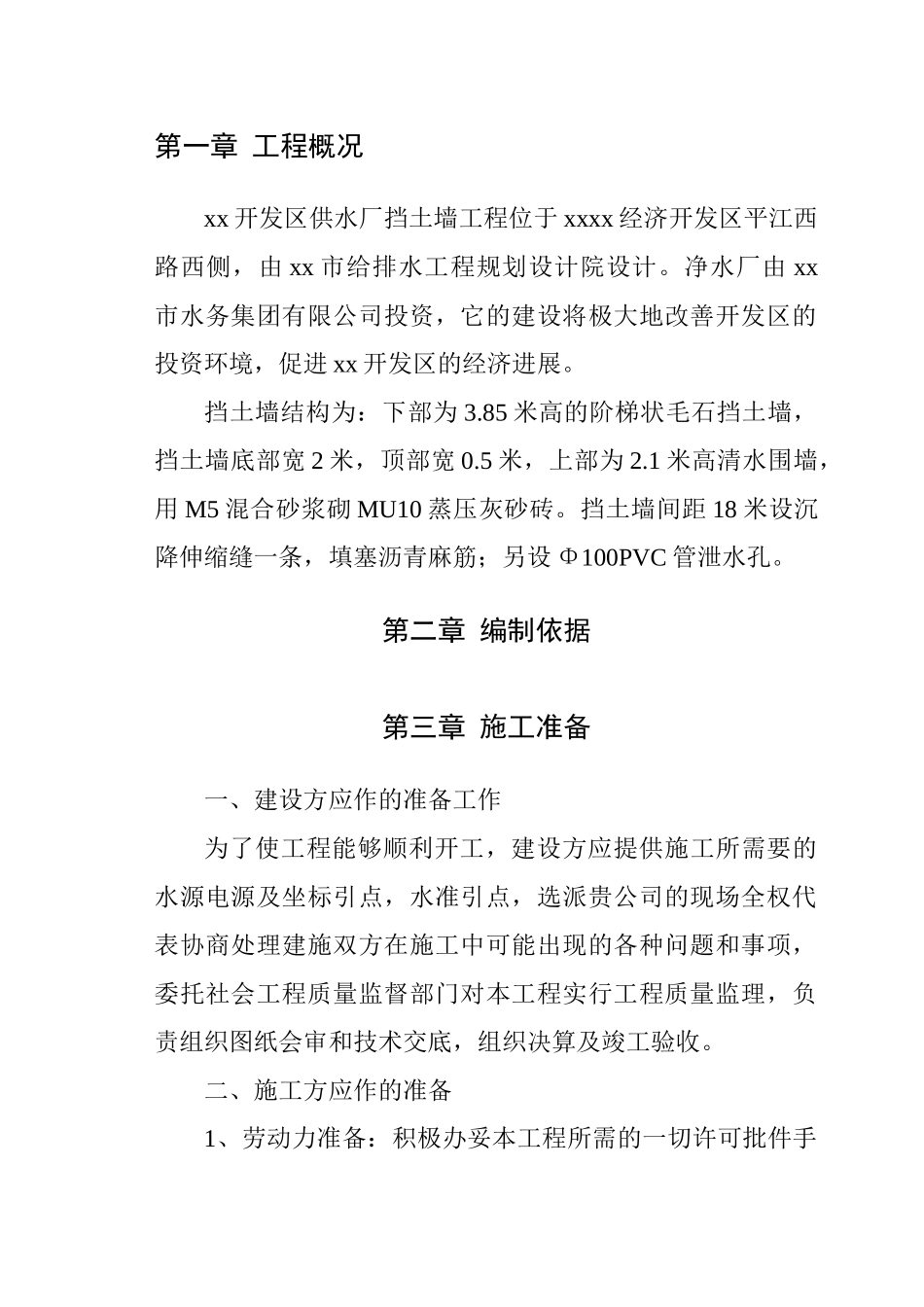

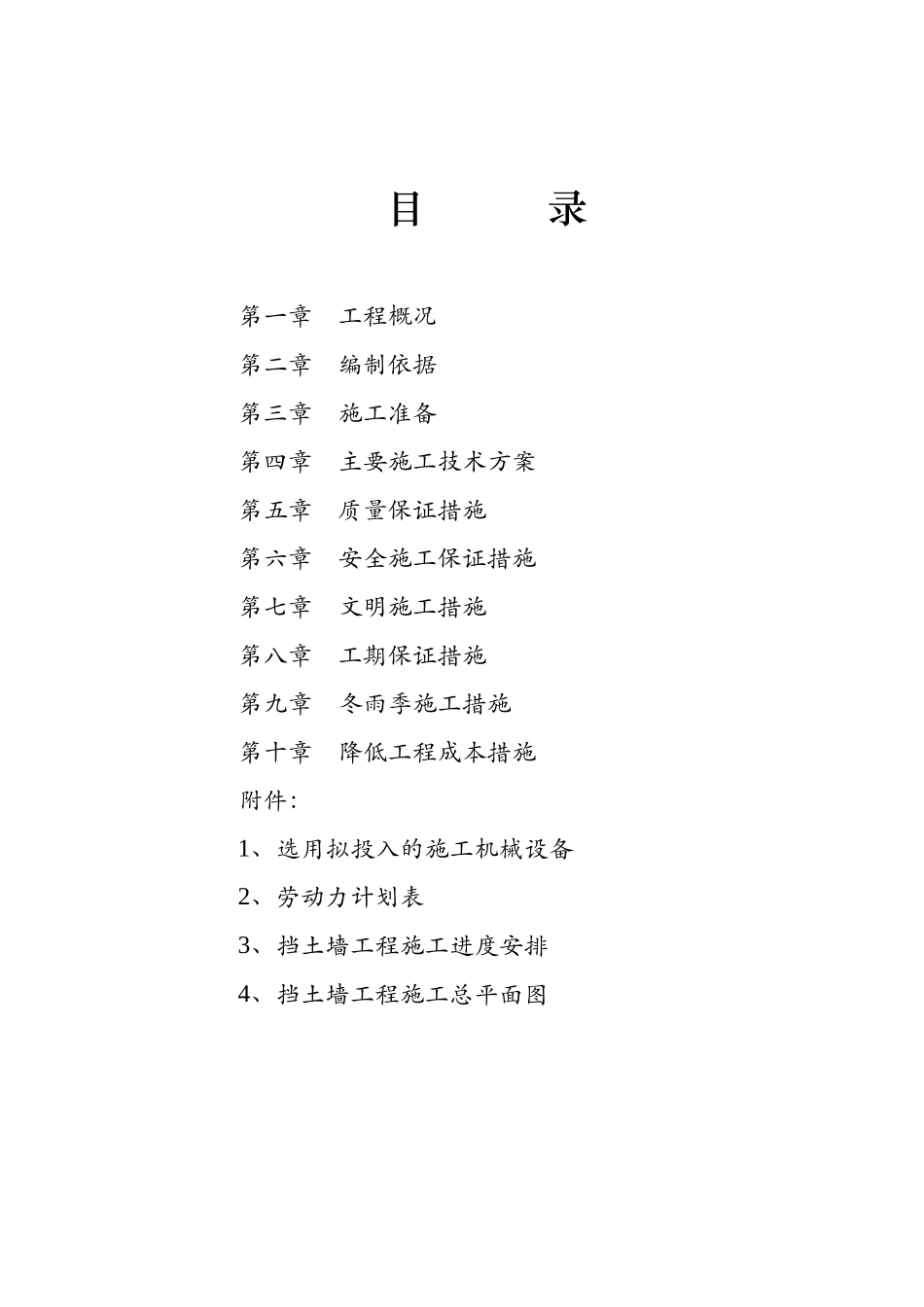

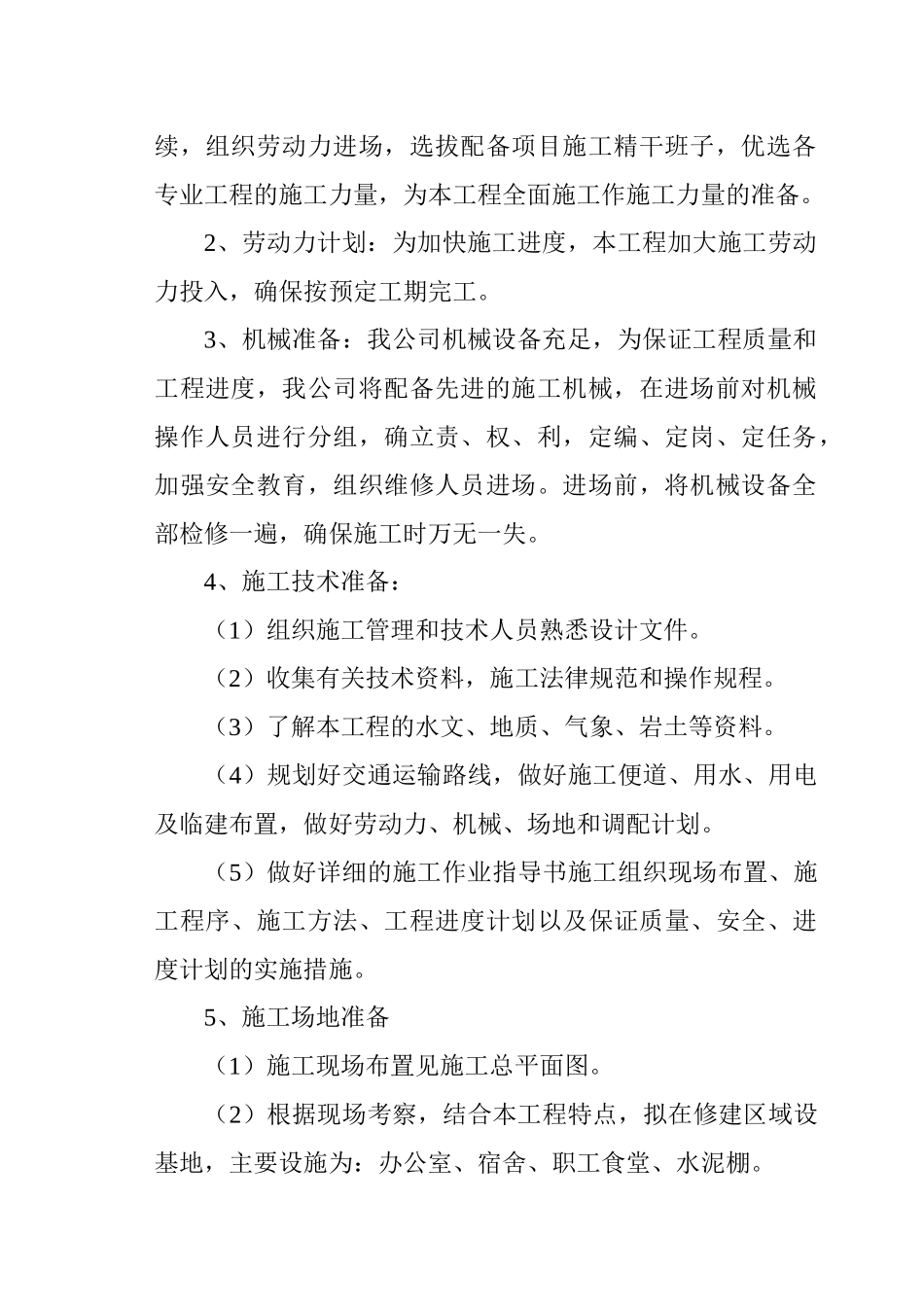

目 录第一章 工程概况第二章 编制依据第三章 施工准备第四章 主要施工技术方案第五章 质量保证措施第六章 安全施工保证措施第七章 文明施工措施第八章 工期保证措施第九章 冬雨季施工措施第十章 降低工程成本措施附件:1、选用拟投入的施工机械设备2、劳动力计划表3、挡土墙工程施工进度安排4、挡土墙工程施工总平面图第一章 工程概况xx 开发区供水厂挡土墙工程位于 xxxx 经济开发区平江西路西侧,由 xx 市给排水工程规划设计院设计。净水厂由 xx市水务集团有限公司投资,它的建设将极大地改善开发区的投资环境,促进 xx 开发区的经济进展。 挡土墙结构为:下部为 3.85 米高的阶梯状毛石挡土墙,挡土墙底部宽 2 米,顶部宽 0.5 米,上部为 2.1 米高清水围墙,用 M5 混合砂浆砌 MU10 蒸压灰砂砖。挡土墙间距 18 米设沉降伸缩缝一条,填塞沥青麻筋;另设 Φ100PVC 管泄水孔。第二章 编制依据第三章 施工准备一、建设方应作的准备工作为了使工程能够顺利开工,建设方应提供施工所需要的水源电源及坐标引点,水准引点,选派贵公司的现场全权代表协商处理建施双方在施工中可能出现的各种问题和事项,委托社会工程质量监督部门对本工程实行工程质量监理,负责组织图纸会审和技术交底,组织决算及竣工验收。二、施工方应作的准备1、劳动力准备:积极办妥本工程所需的一切许可批件手续,组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程的施工力量,为本工程全面施工作施工力量的准备。2、劳动力计划:为加快施工进度,本工程加大施工劳动力投入,确保按预定工期完工。3、机械准备:我公司机械设备充足,为保证工程质量和工程进度,我公司将配备先进的施工机械,在进场前对机械操作人员进行分组,确立责、权、利,定编、定岗、定任务,加强安全教育,组织维修人员进场。进场前,将机械设备全部检修一遍,确保施工时万无一失。4、施工技术准备:(1)组织施工管理和技术人员熟悉设计文件。(2)收集有关技术资料,施工法律规范和操作规程。(3)了解本工程的水文、地质、气象、岩土等资料。(4)规划好交通运输路线,做好施工便道、用水、用电及临建布置,做好劳动力、机械、场地和调配计划。(5)做好详细的施工作业指导书施工组织现场布置、施工程序、施工方法、工程进度计划以及保证质量、安全、进度计划的实施措施。5、施工场地准备(1)施工现场布置见施工总平面图。(2)根据现场考察,结合本工程特...
