施工方案技术交底编号:XDTY—FAJD— 工程名称信达天御 S1-18 地块施工总承包工程单位名称中建三局第一建设有限责任公司交底对象项目管理人员交底内容2#塔吊施工方案交底内容1
2#塔吊分析序号负责区域吊重需求备注2#3#商业及 2#裙楼材料运输40m 范围吊重超过 2t负责盘圆、钢筋半成品、模板木方等材料转运2
选型序号型号臂长(米)工作高度(米)2#QTZ88(JL6013)5640

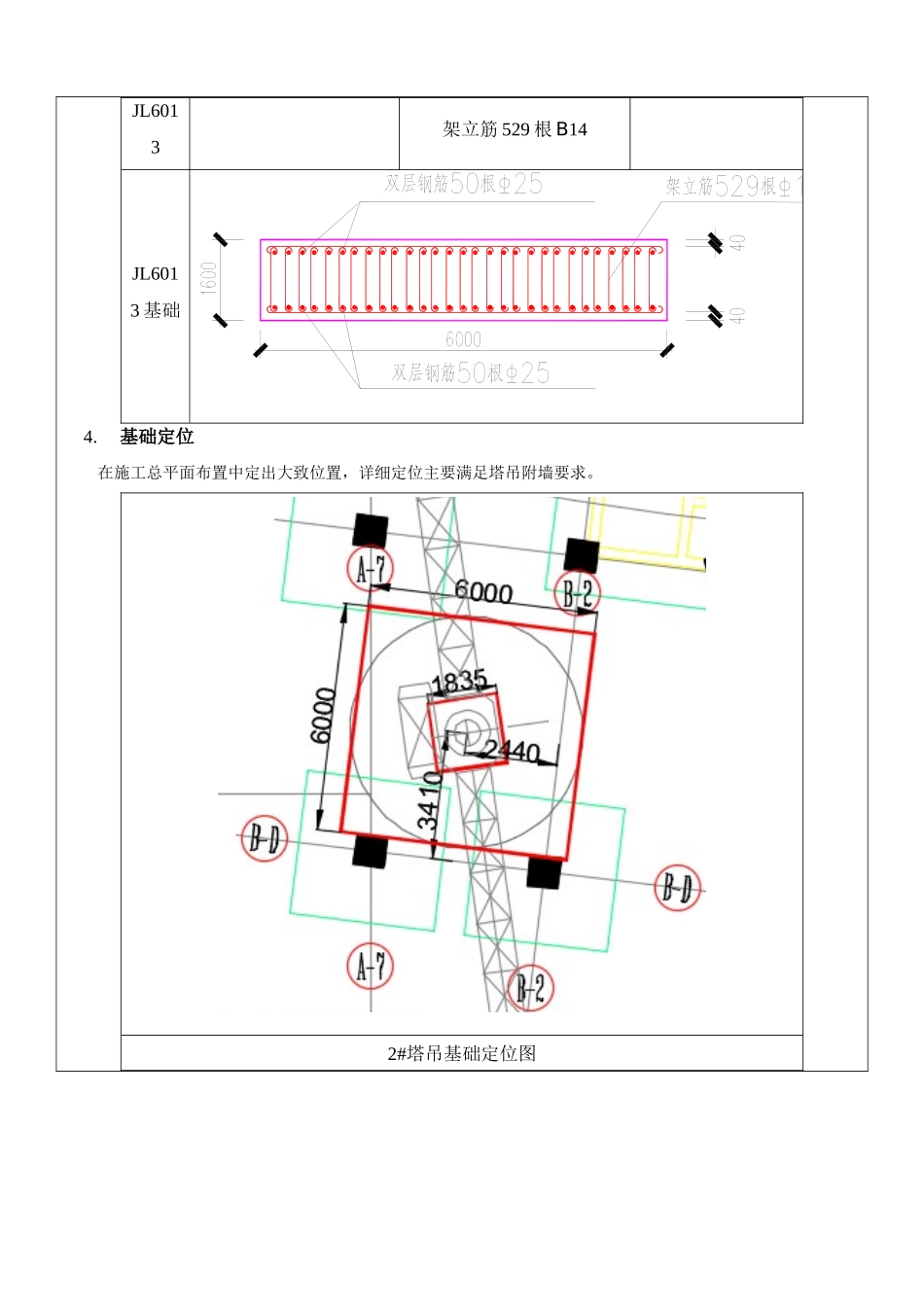

5QTZ88(JL6013)塔吊 56m 臂长性能3
基础设计型号尺寸钢筋混凝土2#塔吊6m×6m×1
6m,主筋保护层厚度 40mm上下面层双层双向各50 根 B25,C35P6JL6013架立筋 529 根 B14JL6013 基础4
基础定位在施工总平面布置中定出大致位置,详细定位主要满足塔吊附墙要求

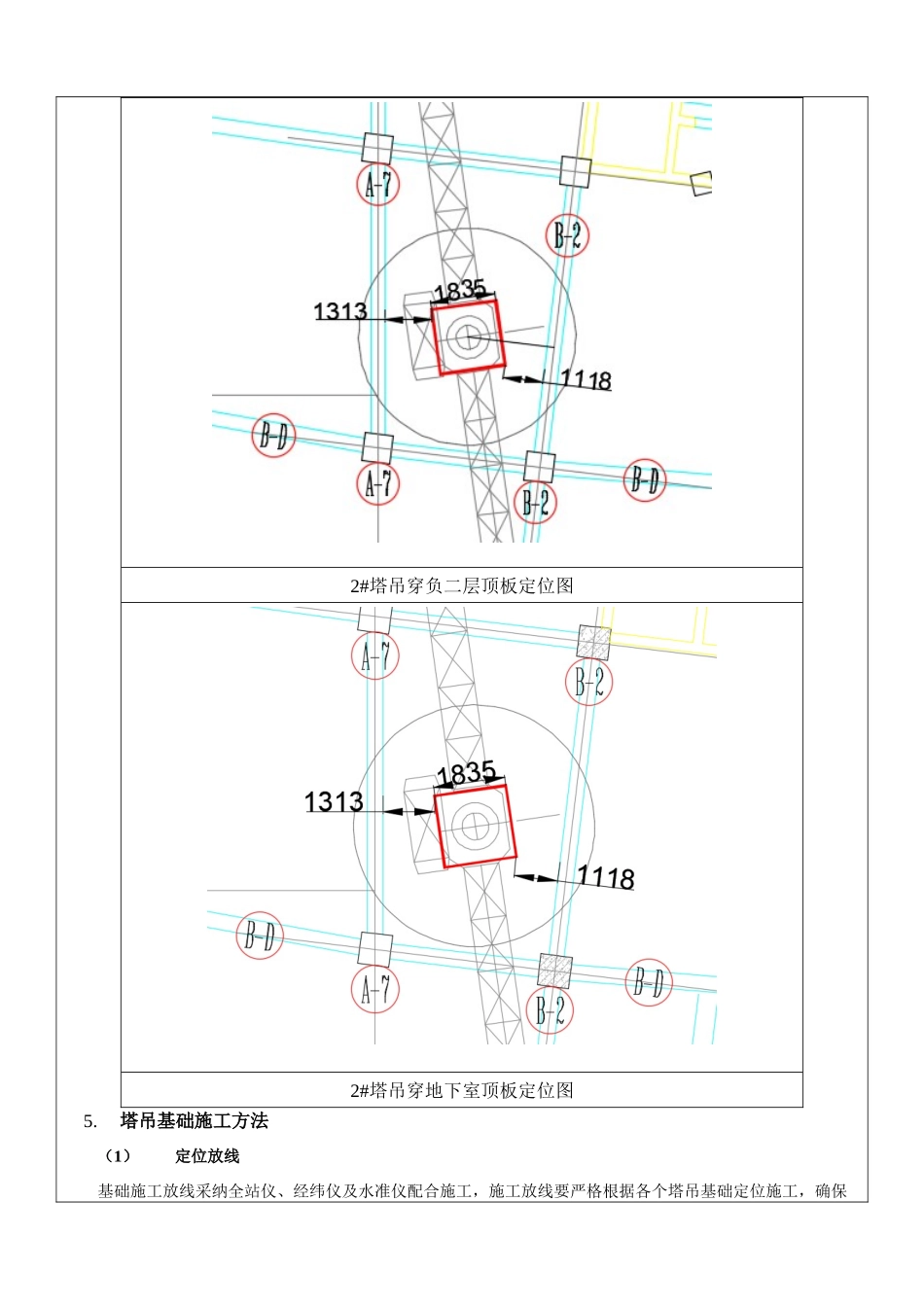

2#塔吊基础定位图2#塔吊穿负二层顶板定位图2#塔吊穿地下室顶板定位图5
塔吊基础施工方法(1)定位放线基础施工放线采纳全站仪、经纬仪及水准仪配合施工,施工放线要严格根据各个塔吊基础定位施工,确保塔吊基础平面及竖向定位尺寸偏差在法律规范规定范围内
(2)土方开挖首先采纳机械开挖,测量工作随时配合,开挖到距塔吊基础槽底标高 200mm 位置后停止开挖,预留出 200mm 土由人工进行清槽整平
严禁超挖,防止扰动基底土
(3)垫层施工当塔吊基础挖至设计标高后,施工单位及监理单位需对塔吊基础基坑进行验收,验收合格后进行基础垫层施工
塔吊基础垫层均采纳 100 厚 C15 细石混凝土,四周超出基础砖胎膜各100mm
(4)砖胎膜施工(1)基坑底砼垫层浇筑完毕后,用全站仪在垫层上打出基坑边线的角点,拉线砌筑
砌筑到一定高度后,用水准仪统一在砖胎模标记 500 线来控制标高
(2 砖砌筑前须浇水,对砖进行充分的润湿
砌筑时要保证砌体的平整度与垂直度,确保承台的截面尺寸
(3)采纳 MU7
