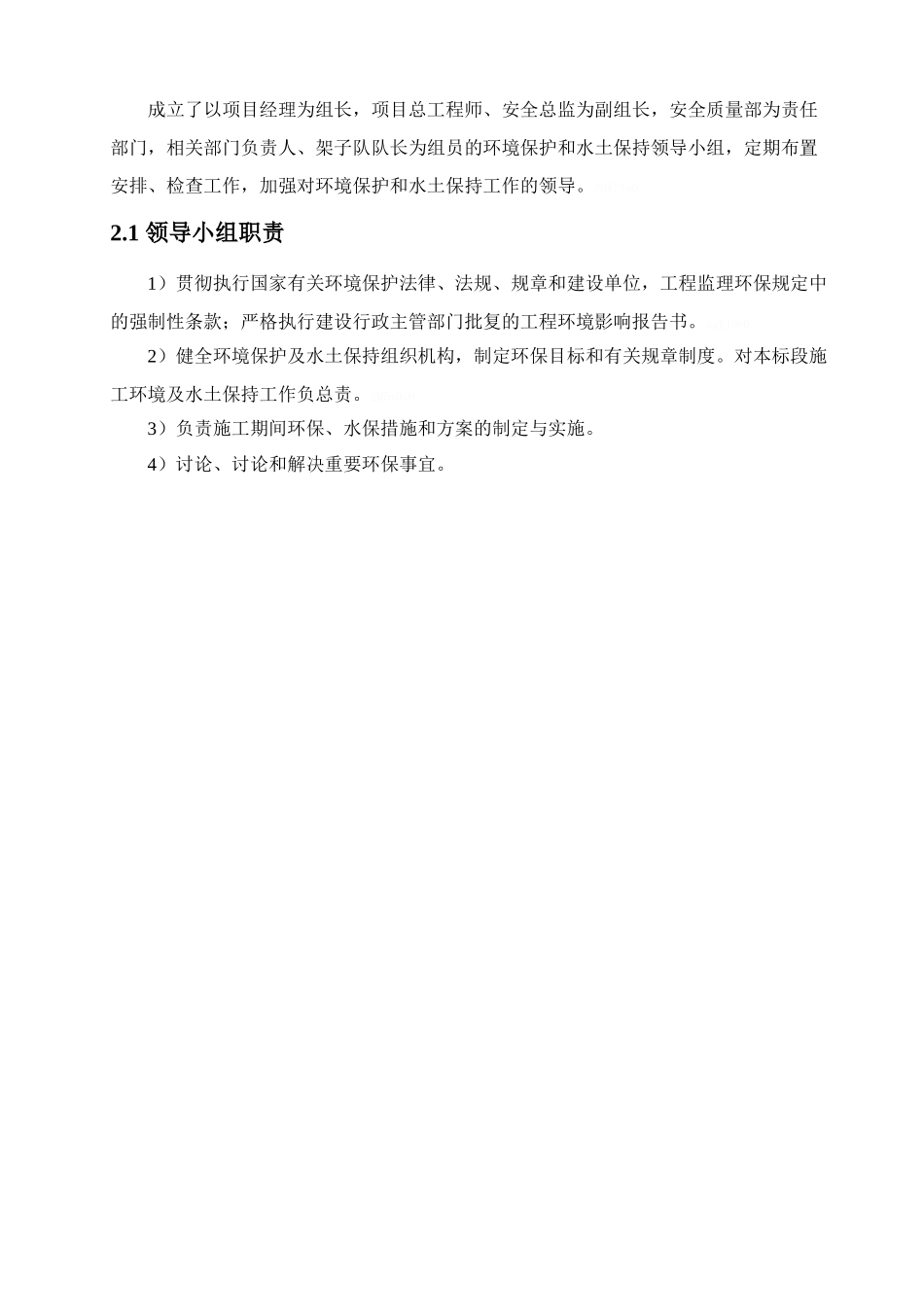

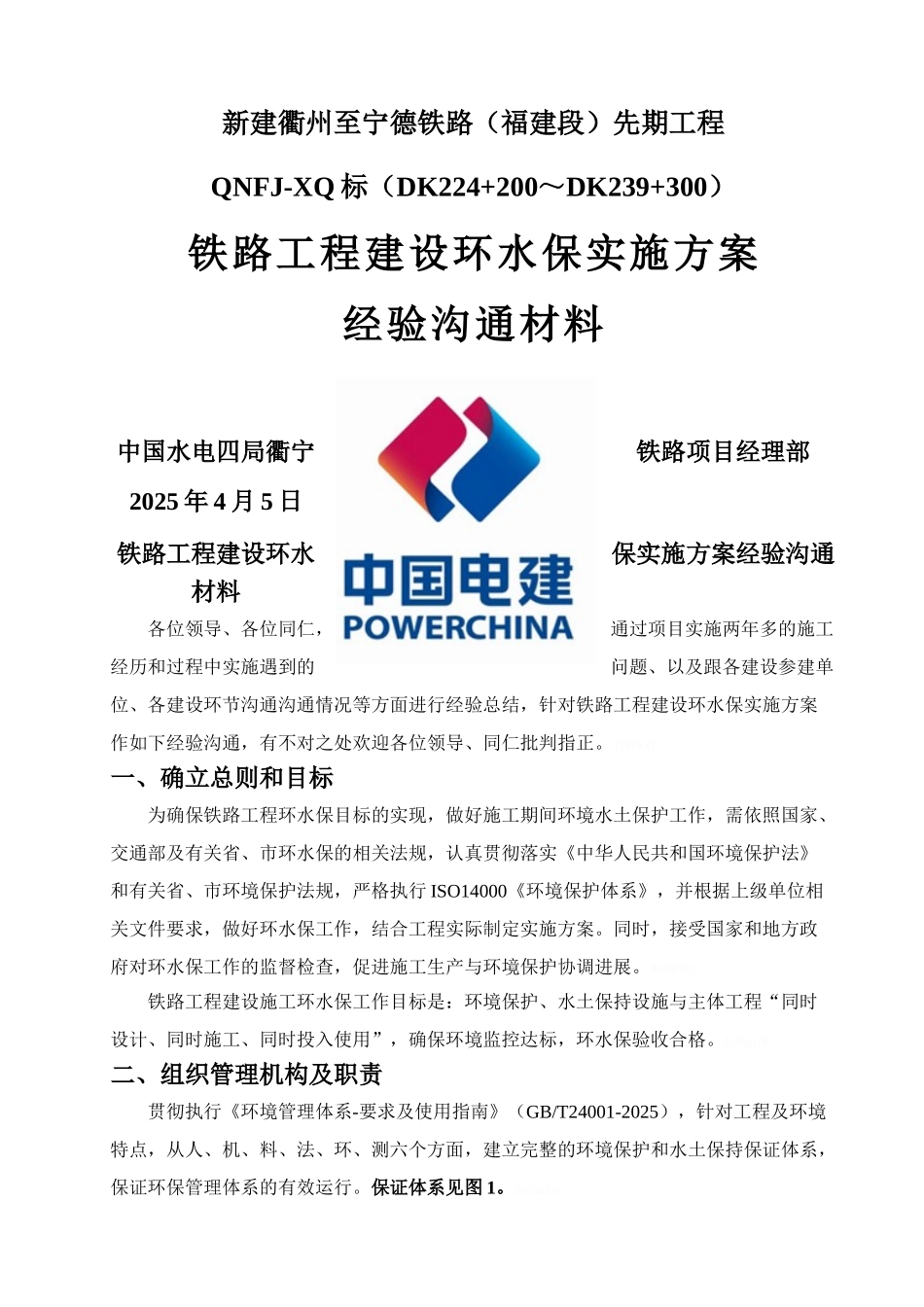

新建衢州至宁德铁路(福建段)先期工程QNFJ-XQ 标(DK224+200~DK239+300)铁路工程建设环水保实施方案经验沟通材料中国水电四局衢宁铁路项目经理部2025 年 4 月 5 日铁路工程建设环水保实施方案经验沟通材料各位领导、各位同仁,通过项目实施两年多的施工经历和过程中实施遇到的问题、以及跟各建设参建单位、各建设环节沟通沟通情况等方面进行经验总结,针对铁路工程建设环水保实施方案作如下经验沟通,有不对之处欢迎各位领导、同仁批判指正
iY9DKxT
一、确立总则和目标为确保铁路工程环水保目标的实现,做好施工期间环境水土保护工作,需依照国家、交通部及有关省、市环水保的相关法规,认真贯彻落实《中华人民共和国环境保护法》和有关省、市环境保护法规,严格执行 ISO14000《环境保护体系》,并根据上级单位相关文件要求,做好环水保工作,结合工程实际制定实施方案
同时,接受国家和地方政府对环水保工作的监督检查,促进施工生产与环境保护协调进展
8bfbP8S
铁路工程建设施工环水保工作目标是:环境保护、水土保持设施与主体工程“同时设计、同时施工、同时投入使用”,确保环境监控达标,环水保验收合格
LrNgqyW
二、组织管理机构及职责贯彻执行《环境管理体系-要求及使用指南》(GB/T24001-2025),针对工程及环境特点,从人、机、料、法、环、测六个方面,建立完整的环境保护和水土保持保证体系,保证环保管理体系的有效运行

保证体系见图 1
zniaRYo
成立了以项目经理为组长,项目总工程师、安全总监为副组长,安全质量部为责任部门,相关部门负责人、架子队队长为组员的环境保护和水土保持领导小组,定期布置安排、检查工作,加强对环境保护和水土保持工作的领导
F9WfIo0
1 领导小组职责1)贯彻执行国家有关环境保护法律、法规、规章和建设单位,工程监理环保规定中的强制性条款;严
