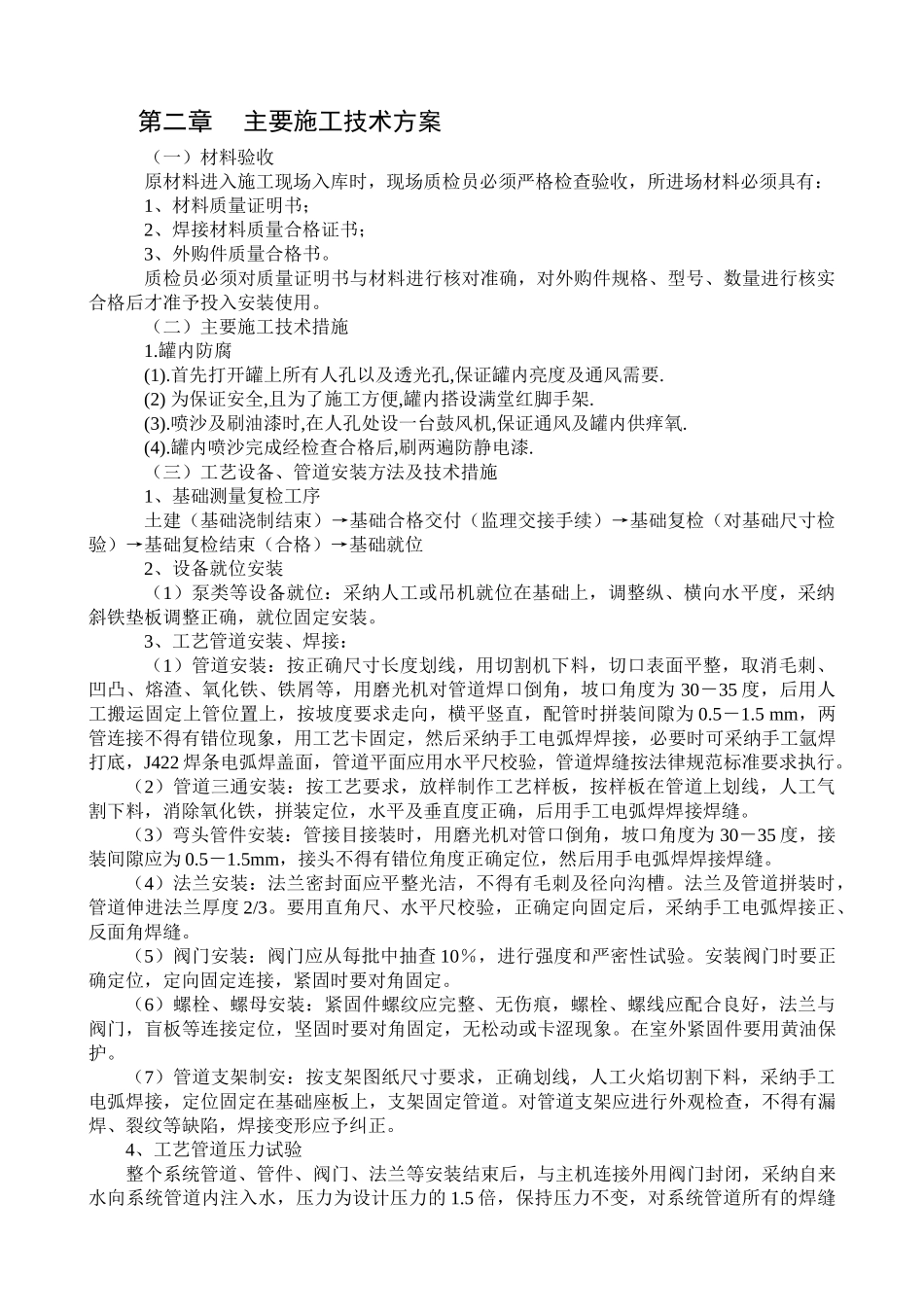

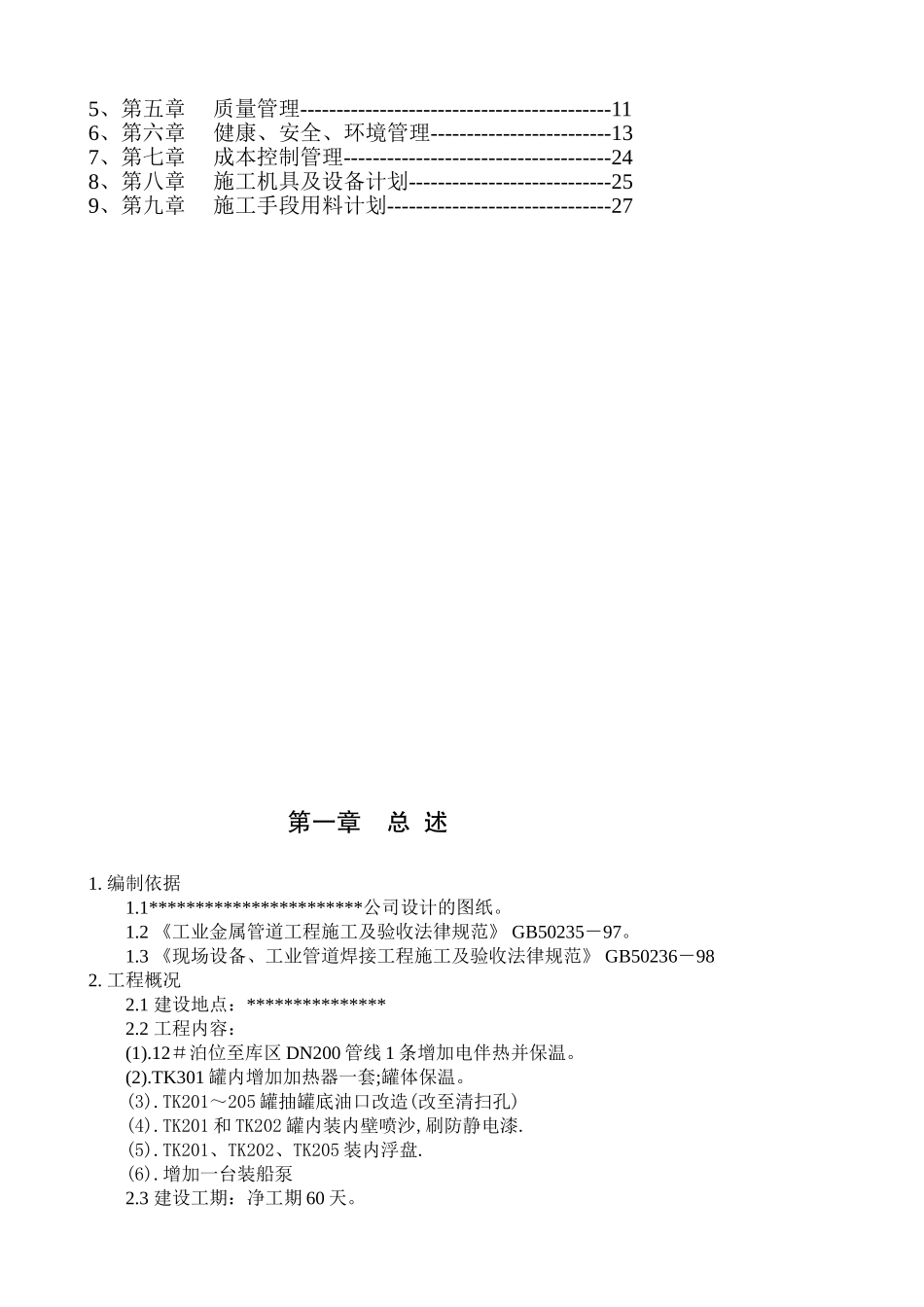

*******有限公司罐区改造工程施工组织设计***********有限公司目 录1、第一章 总述--------------------------------------------------12、第二章 施工总体部署--------------------------------------23、第三章 施工组织与管理-----------------------------------44、第四章 主要施工技术方案--------------------------------65、第五章 质量管理-------------------------------------------116、第六章 健康、安全、环境管理-------------------------137、第七章 成本控制管理-------------------------------------248、第八章 施工机具及设备计划----------------------------259、第九章 施工手段用料计划-------------------------------27第一章 总 述1. 编制依据1.1***********************公司设计的图纸。1.2 《工业金属管道工程施工及验收法律规范》 GB50235-97。1.3 《现场设备、工业管道焊接工程施工及验收法律规范》 GB50236-982. 工程概况2.1 建设地点:***************2.2 工程内容:(1).12#泊位至库区 DN200 管线 1 条增加电伴热并保温。(2).TK301 罐内增加加热器一套;罐体保温。(3).TK201~205 罐抽罐底油口改造(改至清扫孔)(4).TK201 和 TK202 罐内装内壁喷沙,刷防静电漆.(5).TK201、TK202、TK205 装内浮盘.(6).增加一台装船泵2.3 建设工期:净工期 60 天。第二章 主要施工技术方案(一)材料验收原材料进入施工现场入库时,现场质检员必须严格检查验收,所进场材料必须具有:1、材料质量证明书;2、焊接材料质量合格证书;3、外购件质量合格书。质检员必须对质量证明书与材料进行核对准确,对外购件规格、型号、数量进行核实合格后才准予投入安装使用。(二)主要施工技术措施1.罐内防腐(1).首先打开罐上所有人孔以及透光孔,保证罐内亮度及通风需要.(2) 为保证安全,且为了施工方便,罐内搭设满堂红脚手架.(3).喷沙及刷油漆时,在人孔处设一台鼓风机,保证通风及罐内供痒氧.(4).罐内喷沙完成经检查合格后,刷两遍防静电漆.(三)工艺设备、管道安装方法及技术措施1、基础测量复检工序土建(基础浇制结束)→基础合格交付(监理交接手续)→基础复检(对基础尺寸检验)→基础复检结束(合格)→基础就位2、设备就位安装(1)泵类等设备就位:采纳人工或吊机就位在基础上,调整纵、横向水平度,采纳斜铁垫板调整正确,就位固定安装。3、工艺管道安装、焊接:(1)管道安装:按正确尺寸长...
