公 寓 楼 洗 墙 灯 安 装 方 案一、南立面 49

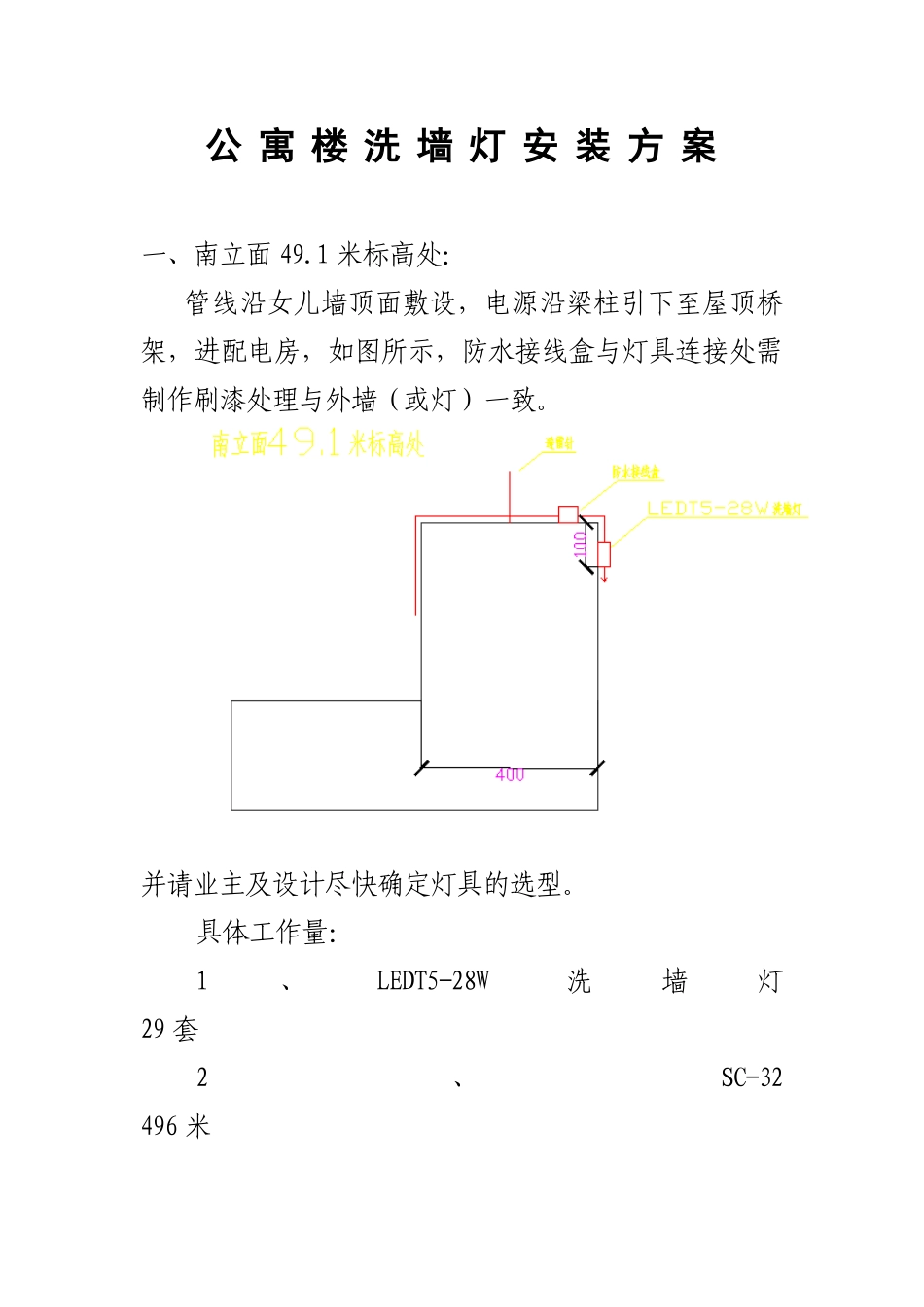

1 米标高处:管线沿女儿墙顶面敷设,电源沿梁柱引下至屋顶桥架,进配电房,如图所示,防水接线盒与灯具连接处需制作刷漆处理与外墙(或灯)一致
并请业主及设计尽快确定灯具的选型

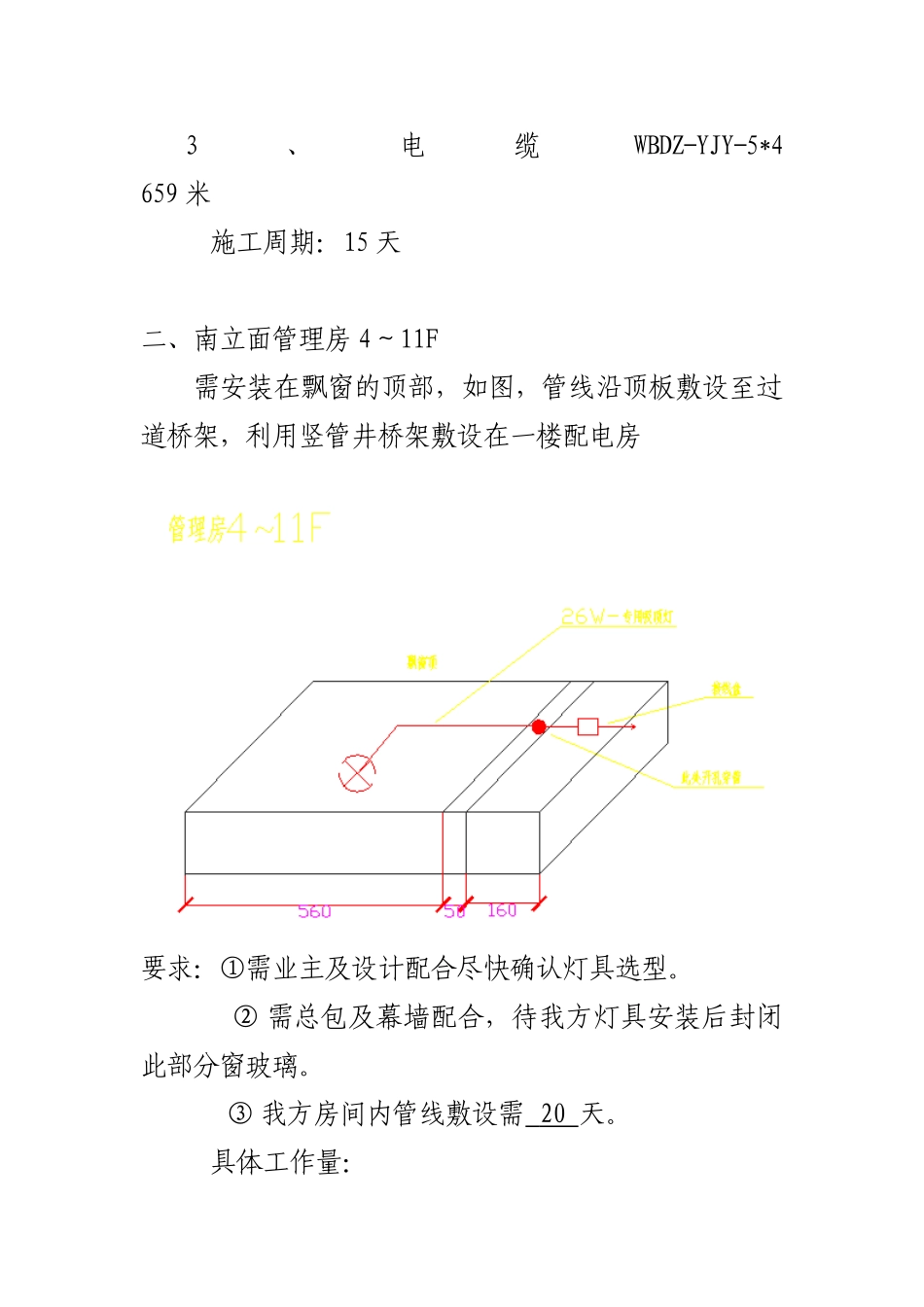

具体工作量:1、LEDT5-28W洗墙灯 29 套2、SC-32 496 米3、电缆WBDZ-YJY-5*4 659 米施工周期:15 天二、南立面管理房 4~11F 需安装在飘窗的顶部,如图,管线沿顶板敷设至过道桥架,利用竖管井桥架敷设在一楼配电房要求:①需业主及设计配合尽快确认灯具选型
② 需总包及幕墙配合,待我方灯具安装后封闭此部分窗玻璃
③ 我方房间内管线敷设需 20 天

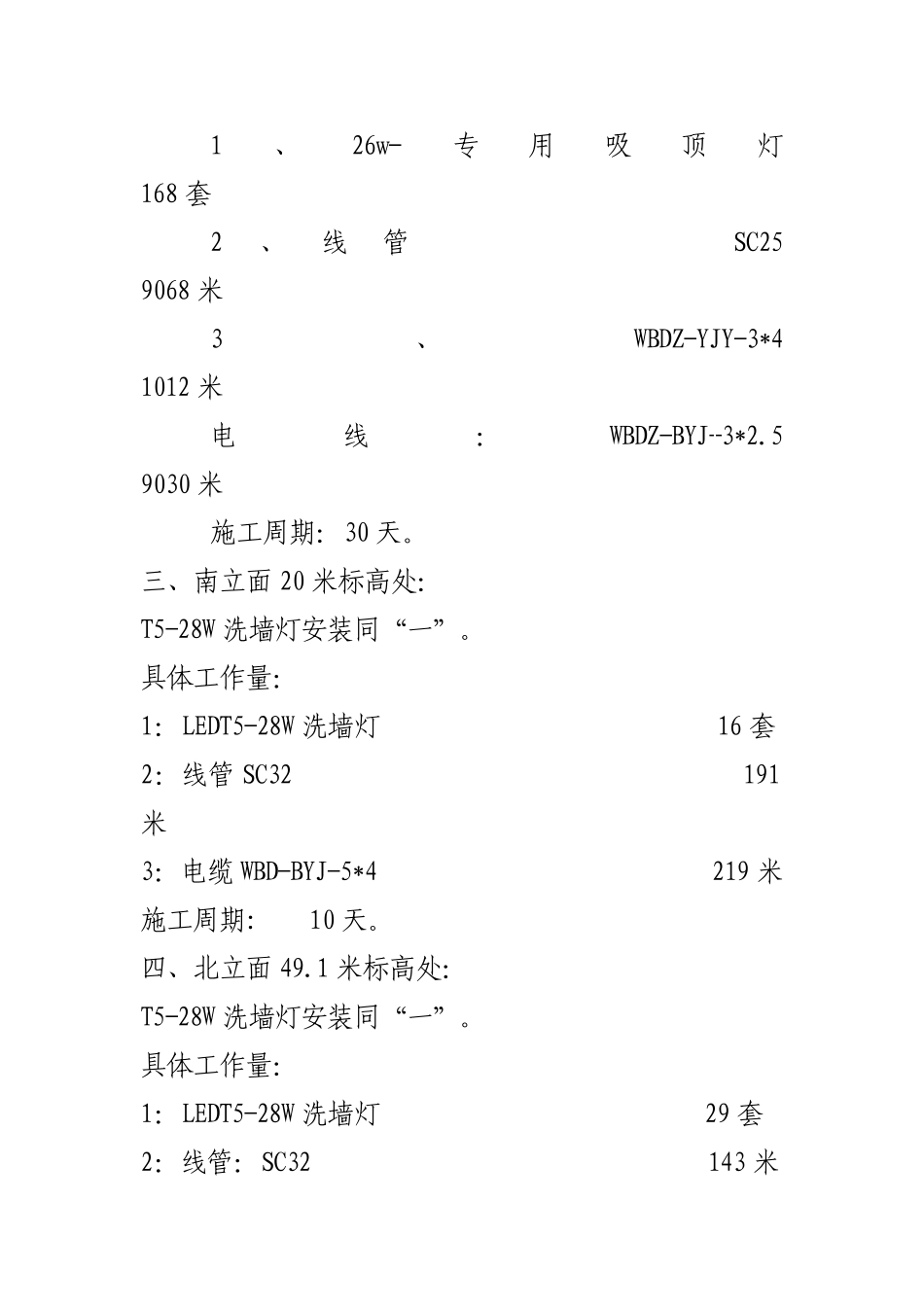

具体工作量:1、26w-专用吸顶灯 168 套2、线管 SC25 9068 米3 、 WBDZ-YJY-3*4 1012 米电线:WBDZ-BYJ-3*2
5 9030 米施工周期:30 天
三、南立面 20 米标高处: T5-28W 洗墙灯安装同“一”
具体工作量:1:LEDT5-28W 洗墙灯 16 套2:线管 SC32 191米3:电缆 WBD-BYJ-5*4 219 米施工周期: 10 天
四、北立面 49
1 米标高处:T5-28W 洗墙灯安装同“一”
具体工作量:1:LEDT5-28W 洗墙灯 29 套2:线管:SC32 143 米3:电缆 WDBZ-YJY-5*4 168 米施工周期: 18 天五、北立面 36
2 米处:防水接线盒与灯具连接处需制作刷漆与灯具(或墙面)一致
具体工作量:1:LED 大功率 27W-洗墙灯 15 套2:、线管 SC32 128米3:电缆 WDB-YJY-5*4 292米 施工周期:22 天 六、北立面 6~9F 窗台、2~5F 窗台,大功率 LED 洗墙灯如图所示:管线沿吊顶敷设,至走道桥架,进配电房,防水接线盒与灯具连接处
