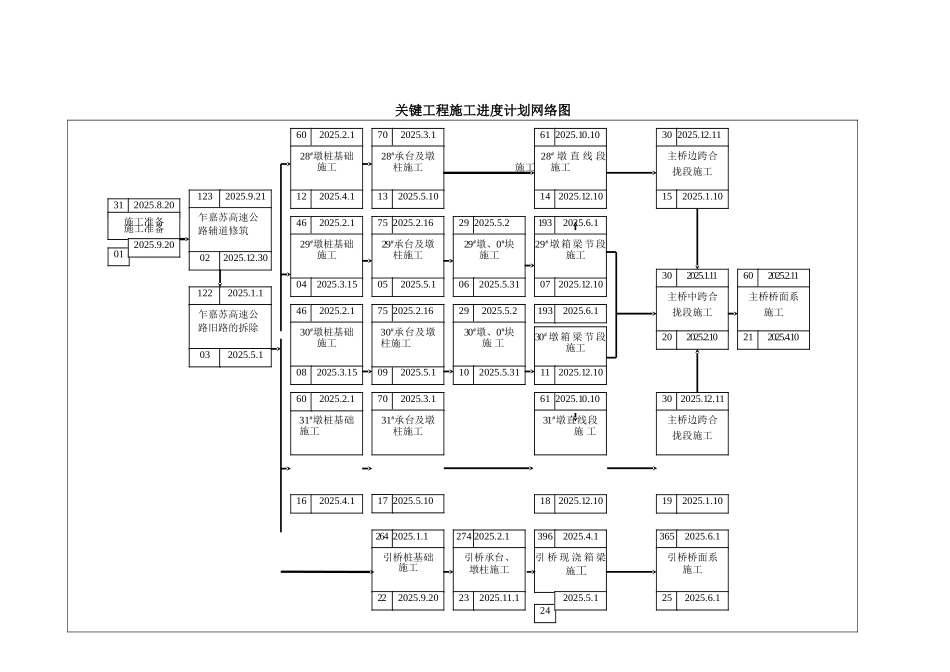

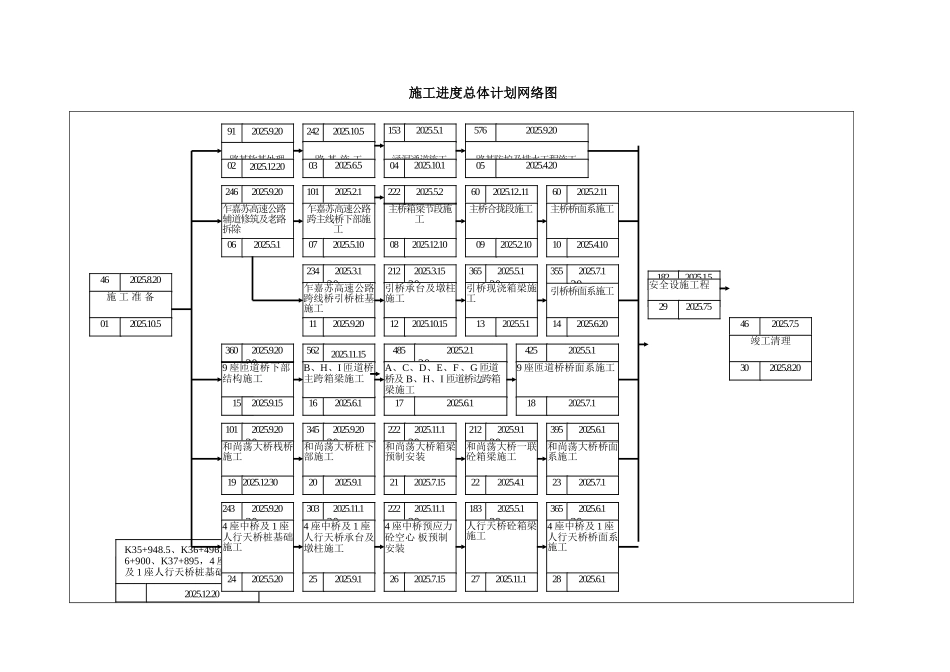

关键工程施工进度计划网络图312025
20施工准备施工准备012025
201232025
21乍嘉苏高速公路辅道修筑022025
301222025
1乍嘉苏高速公路旧路的拆除032025
1602025
128#墩桩基础施工122025
1702025
128#承台及墩柱施工 132025
10462025
129#墩桩基础施工042025
1575 2025
1629#承台及墩柱施工052025
175 2025
1631#墩桩基础施工092025
1702025
131#承台及墩柱施工 17 2025
10462025
130#墩桩基础施工082025
15602025
130#承台及墩柱施工 162025
161 2025
1028# 墩 直 线 段 施工 施工142025
101932025
129#墩箱梁节段施工072025
1029 2025
229#墩、0#块 施工062025
31264 2025
1引桥桩基础 施工222025
20292025
230#墩、0#块 施 工102025
311932025
130# 墩 箱 梁 节 段 施工112025
1061 2025
1031#墩直线段 施 工182025
10274 2025
1引桥承台、墩柱施工232025
130 2025
11主桥边跨合拢段施工152025
10302025
11主桥中跨合拢段施工202025
10302025
11主桥边跨合拢段施工192025
103962025
1引 桥 现 浇 箱 梁 施工242025
13652025
1引桥桥面系 施工252025
