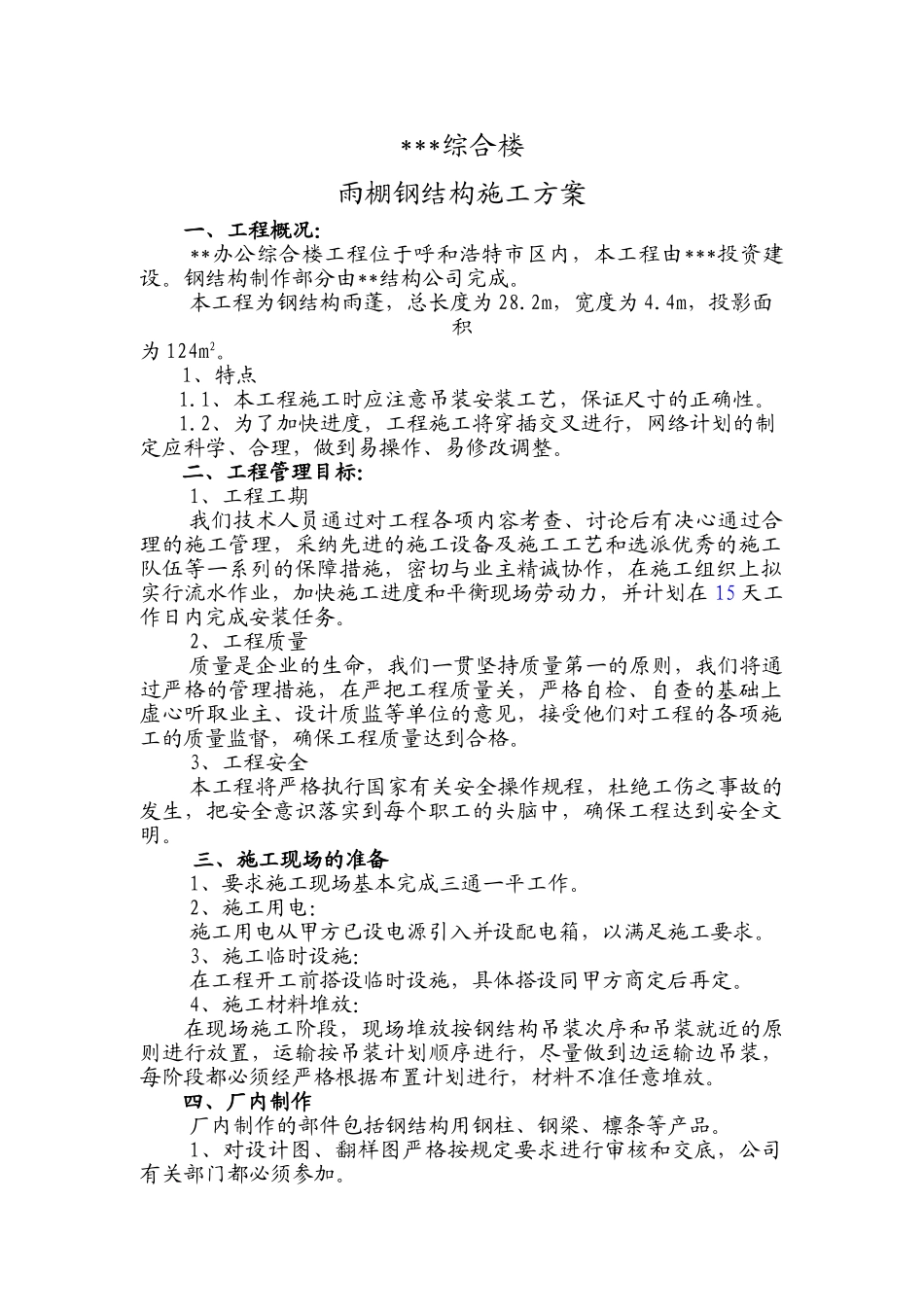

***综合楼雨棚钢结构施工方案一、工程概况:**办公综合楼工程位于呼和浩特市区内,本工程由***投资建设
钢结构制作部分由**结构公司完成
本工程为钢结构雨蓬,总长度为 28
2m,宽度为 4
4m,投影面积为 124m2
1、本工程施工时应注意吊装安装工艺,保证尺寸的正确性
2、为了加快进度,工程施工将穿插交叉进行,网络计划的制定应科学、合理,做到易操作、易修改调整
二、工程管理目标:1、工程工期我们技术人员通过对工程各项内容考查、讨论后有决心通过合理的施工管理,采纳先进的施工设备及施工工艺和选派优秀的施工队伍等一系列的保障措施,密切与业主精诚协作,在施工组织上拟实行流水作业,加快施工进度和平衡现场劳动力,并计划在 15 天工作日内完成安装任务
2、工程质量质量是企业的生命,我们一贯坚持质量第一的原则,我们将通过严格的管理措施,在严把工程质量关,严格自检、自查的基础上虚心听取业主、设计质监等单位的意见,接受他们对工程的各项施工的质量监督,确保工程质量达到合格
3、工程安全本工程将严格执行国家有关安全操作规程,杜绝工伤之事故的发生,把安全意识落实到每个职工的头脑中,确保工程达到安全文明
三、施工现场的准备1、要求施工现场基本完成三通一平工作
2、施工用电:施工用电从甲方已设电源引入并设配电箱,以满足施工要求
3、施工临时设施:在工程开工前搭设临时设施,具体搭设同甲方商定后再定
4、施工材料堆放:在现场施工阶段,现场堆放按钢结构吊装次序和吊装就近的原则进行放置,运输按吊装计划顺序进行,尽量做到边运输边吊装,每阶段都必须经严格根据布置计划进行,材料不准任意堆放
四、厂内制作厂内制作的部件包括钢结构用钢柱、钢梁、檩条等产品
1、对设计图、翻样图严格按规定要求进行审核和交底,公司有关部门都必须参加

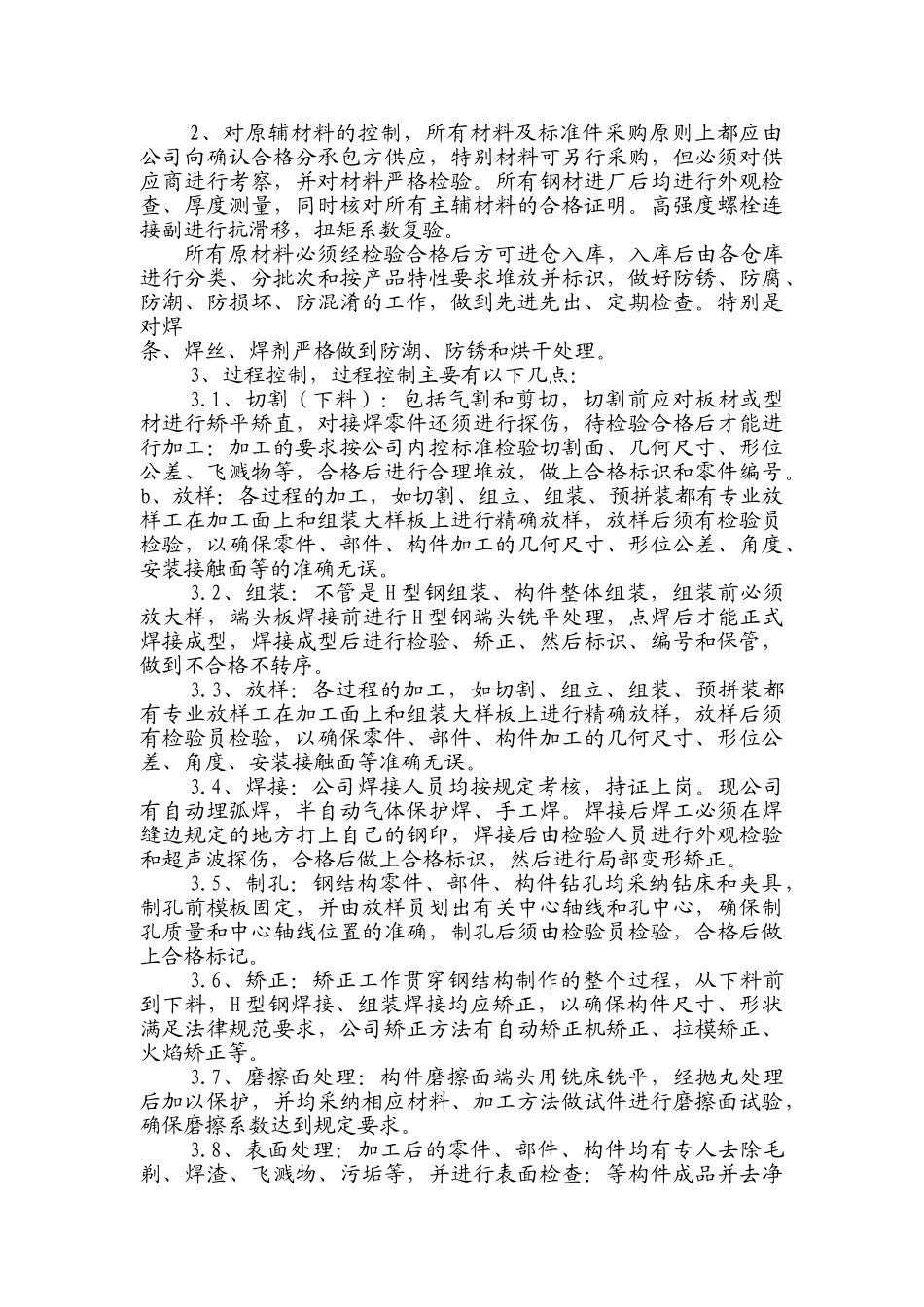

2、对原辅材料的控制,所有材料及标准件采购原则上都应由公司向确认合
