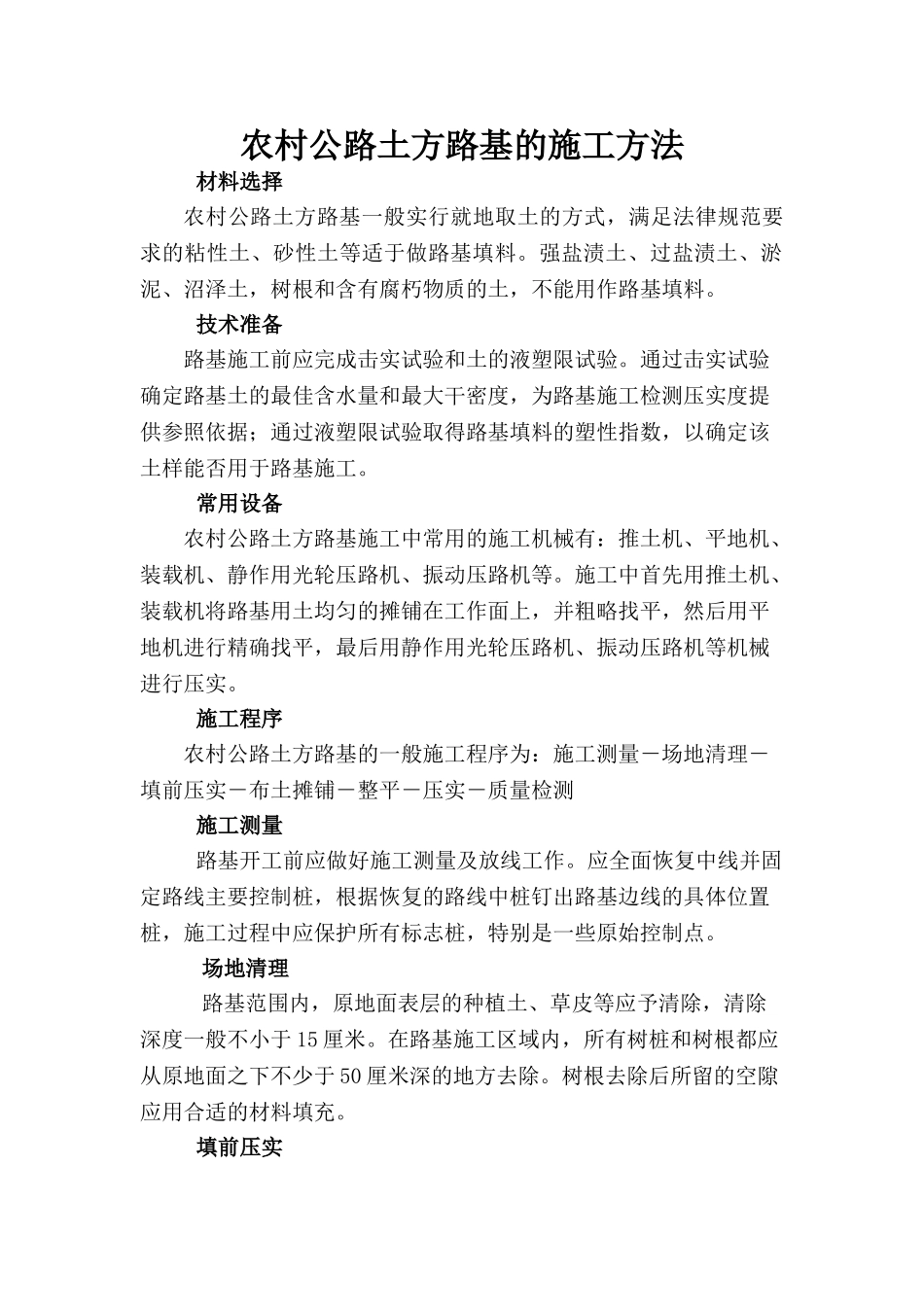

农村公路土方路基的施工方法材料选择农村公路土方路基一般实行就地取土的方式,满足法律规范要求的粘性土、砂性土等适于做路基填料。强盐渍土、过盐渍土、淤泥、沼泽土,树根和含有腐朽物质的土,不能用作路基填料。技术准备路基施工前应完成击实试验和土的液塑限试验。通过击实试验确定路基土的最佳含水量和最大干密度,为路基施工检测压实度提供参照依据;通过液塑限试验取得路基填料的塑性指数,以确定该土样能否用于路基施工。常用设备农村公路土方路基施工中常用的施工机械有:推土机、平地机、装载机、静作用光轮压路机、振动压路机等。施工中首先用推土机、装载机将路基用土均匀的摊铺在工作面上,并粗略找平,然后用平地机进行精确找平,最后用静作用光轮压路机、振动压路机等机械进行压实。施工程序农村公路土方路基的一般施工程序为:施工测量-场地清理-填前压实-布土摊铺-整平-压实-质量检测施工测量 路基开工前应做好施工测量及放线工作。应全面恢复中线并固定路线主要控制桩,根据恢复的路线中桩钉出路基边线的具体位置桩,施工过程中应保护所有标志桩,特别是一些原始控制点。场地清理 路基范围内,原地面表层的种植土、草皮等应予清除,清除深度一般不小于 15 厘米。在路基施工区域内,所有树桩和树根都应从原地面之下不少于 50 厘米深的地方去除。树根去除后所留的空隙应用合适的材料填充。填前压实 在场地清理完成后,应及时恢复路基中线、边线,对路基范围内存在的不平之处应首先予以整平,然后碾压到法律规范要求的压实度。当地面横坡为 1:5—1:2.5 时,原地面应挖成台阶,台阶宽度不小于 1 米,然后再进行填前压实。布土摊铺 布土时应根据每层土的用量,确定卸车的间距,布土完成后用平地机或推土机进行均匀摊铺,在劳动力富裕的地区也可人工摊铺,摊铺时应根据土质及压实机械的不同,现场确定摊铺厚度,一般每层土的最大摊铺厚度不应大于 30 厘米,土中杂草应捡除。整平 一般用推土机、平地机或人工进行整平。整平常由路中开始向道路两侧推动。在整平常要注意路基的横坡,尤其是在雨季施工时,横坡应该适当加大以利于路基排水,一般情况路基横坡要求 2%,为利于排水可加大到 3%-4%。压实 在压实前应实测路基土的含水量,当路基土手抓成团,落地松散时效果最好;当手抓成团落地不散时,说明含水量过大,可翻松晾晒或掺加生石灰处理;当手抓不成团时则说明含水量偏低,应适当洒水以增加含水量。在碾压时...
