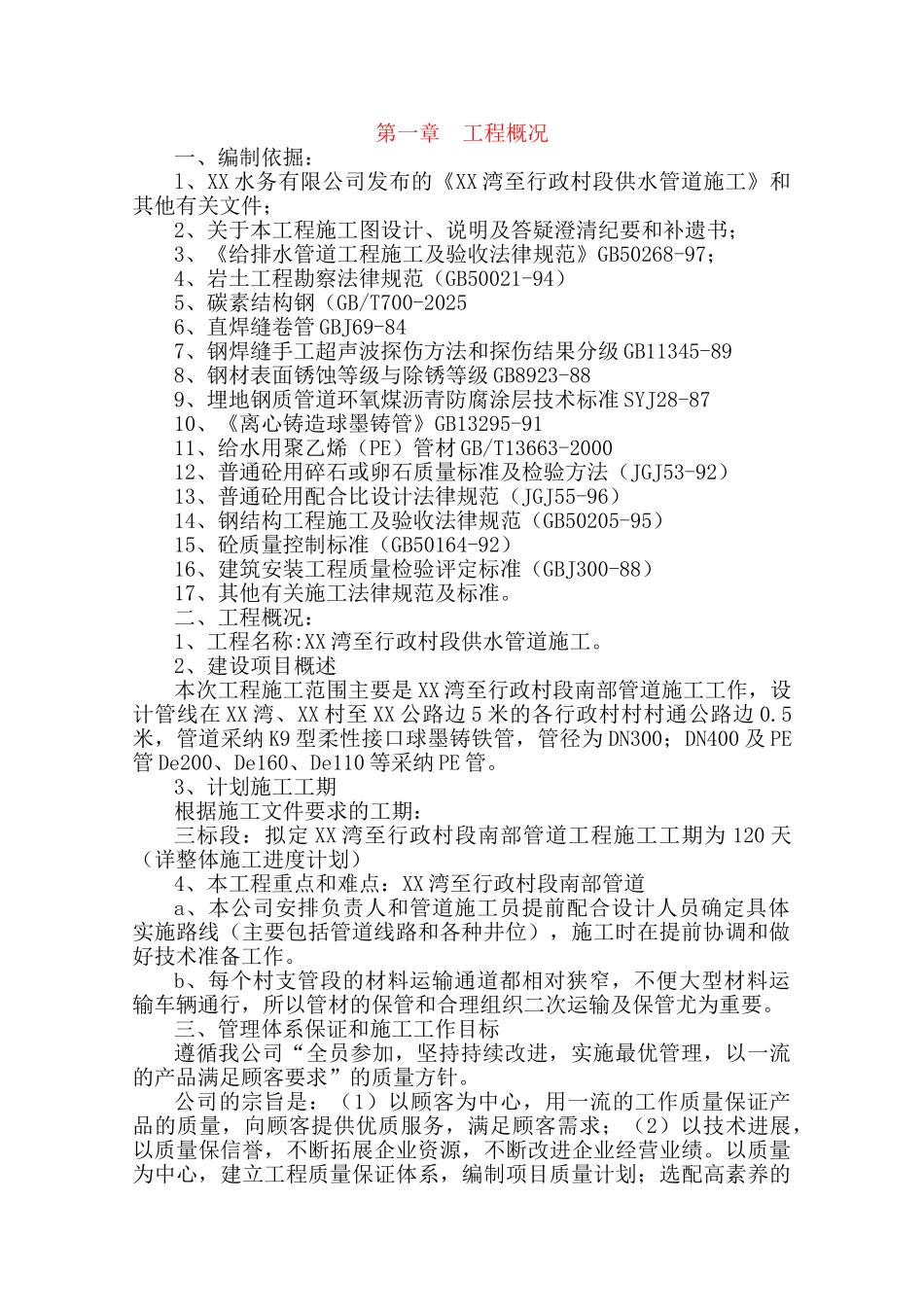

第一章 工程概况一、编制依掘:l、XX 水务有限公司发布的《XX 湾至行政村段供水管道施工》和其他有关文件;2、关于本工程施工图设计、说明及答疑澄清纪要和补遗书;3、《给排水管道工程施工及验收法律规范》GB50268-97;4、岩土工程勘察法律规范(GB50021-94)5、碳素结构钢(GB/T700-20256、直焊缝卷管 GBJ69-847、钢焊缝手工超声波探伤方法和探伤结果分级 GB11345-898、钢材表面锈蚀等级与除锈等级 GB8923-889、埋地钢质管道环氧煤沥青防腐涂层技术标准 SYJ28-8710、《离心铸造球墨铸管》GB13295-9111、给水用聚乙烯(PE)管材 GB/T13663-200012、普通砼用碎石或卵石质量标准及检验方法(JGJ53-92)13、普通砼用配合比设计法律规范(JGJ55-96)14、钢结构工程施工及验收法律规范(GB50205-95)15、砼质量控制标准(GB50164-92)16、建筑安装工程质量检验评定标准(GBJ300-88)17、其他有关施工法律规范及标准
二、工程概况:1、工程名称:XX 湾至行政村段供水管道施工
2、建设项目概述本次工程施工范围主要是 XX 湾至行政村段南部管道施工工作,设计管线在 XX 湾、XX 村至 XX 公路边 5 米的各行政村村村通公路边 0
5米,管道采纳 K9 型柔性接口球墨铸铁管,管径为 DN300;DN400 及 PE管 De200、De160、De110 等采纳 PE 管
3、计划施工工期根据施工文件要求的工期:三标段:拟定 XX 湾至行政村段南部管道工程施工工期为 120 天(详整体施工进度计划)4、本工程重点和难点:XX 湾至行政村段南部管道a、本公司安排负责人和管道施工员提前配合设计人员确定具体实施路线(主要包括管道线路和各种井位),施工时在提前协调和做好技术准备工作
