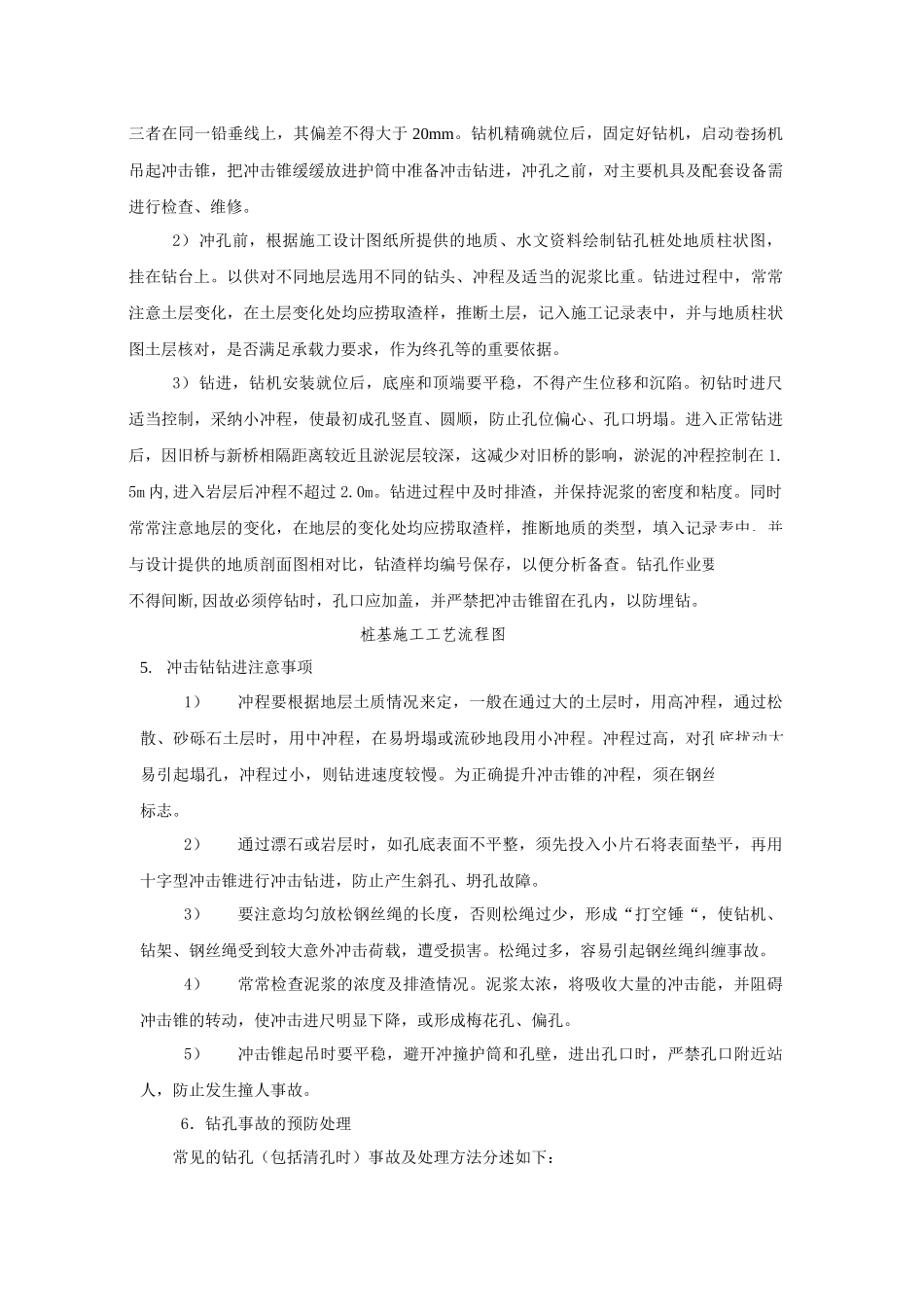

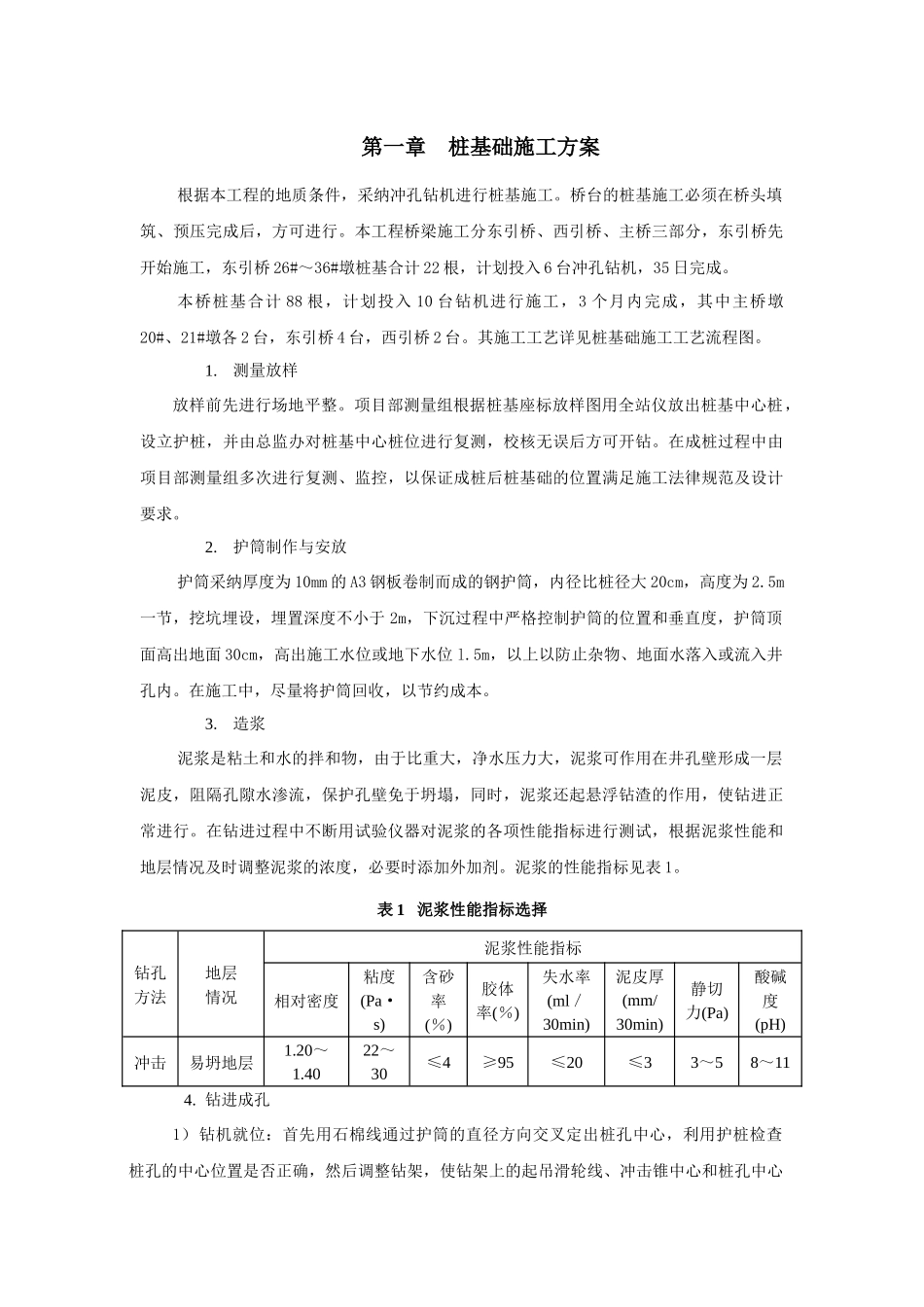

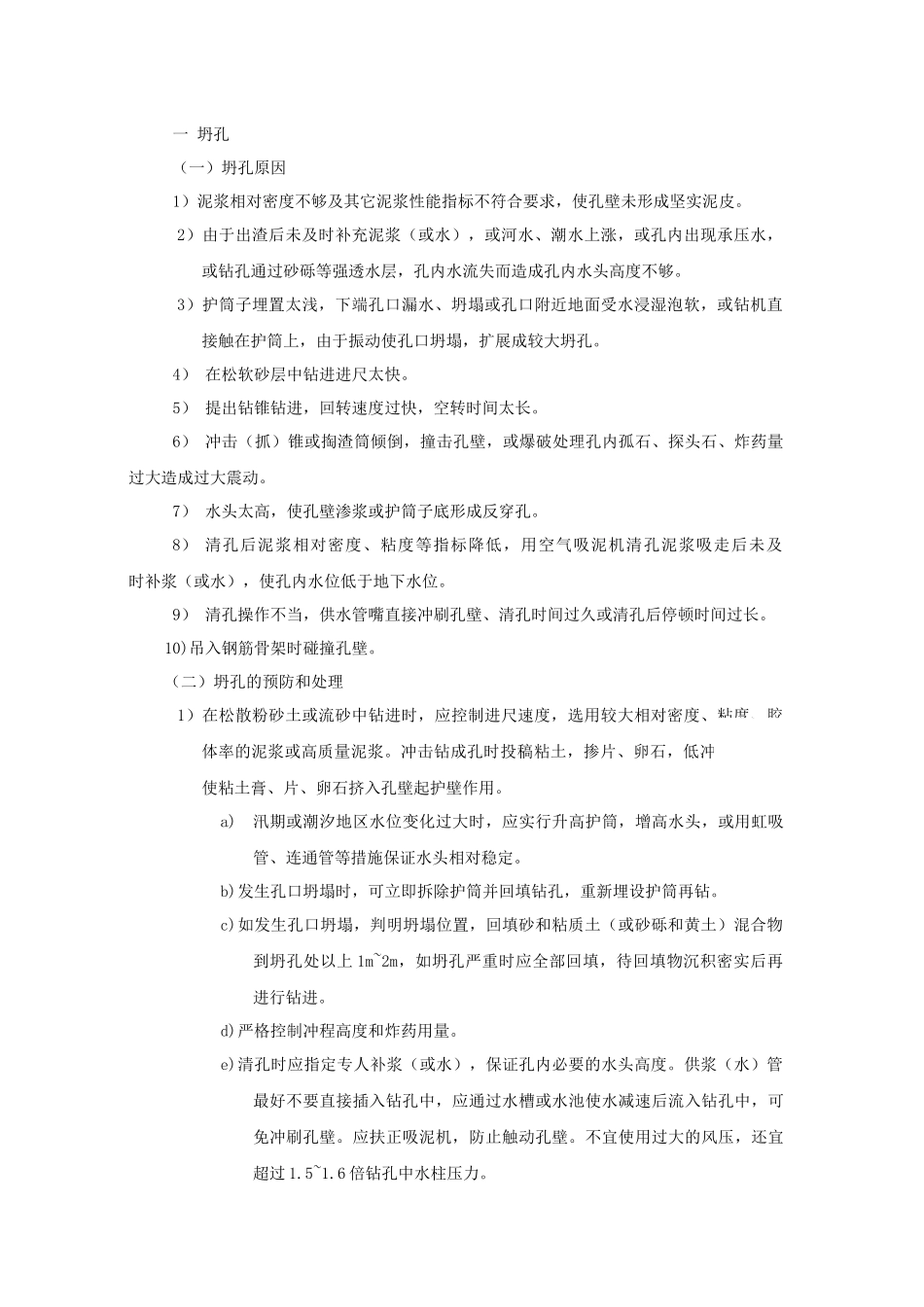

第一章 桩基础施工方案根据本工程的地质条件,采纳冲孔钻机进行桩基施工
桥台的桩基施工必须在桥头填筑、预压完成后,方可进行
本工程桥梁施工分东引桥、西引桥、主桥三部分,东引桥先开始施工,东引桥 26#~36#墩桩基合计 22 根,计划投入 6 台冲孔钻机,35 日完成
本桥桩基合计 88 根,计划投入 10 台钻机进行施工,3 个月内完成,其中主桥墩20#、21#墩各 2 台,东引桥 4 台,西引桥 2 台
其施工工艺详见桩基础施工工艺流程图
测量放样放样前先进行场地平整
项目部测量组根据桩基座标放样图用全站仪放出桩基中心桩,设立护桩,并由总监办对桩基中心桩位进行复测,校核无误后方可开钻
在成桩过程中由项目部测量组多次进行复测、监控,以保证成桩后桩基础的位置满足施工法律规范及设计要求
护筒制作与安放护筒采纳厚度为 10mm 的 A3 钢板卷制而成的钢护筒,内径比桩径大 20cm,高度为 2
5m一节,挖坑埋设,埋置深度不小于 2m,下沉过程中严格控制护筒的位置和垂直度,护筒顶面高出地面 30cm,高出施工水位或地下水位 l
5m,以上以防止杂物、地面水落入或流入井孔内
在施工中,尽量将护筒回收,以节约成本
造浆泥浆是粘土和水的拌和物,由于比重大,净水压力大,泥浆可作用在井孔壁形成一层泥皮,阻隔孔隙水渗流,保护孔壁免于坍塌,同时,泥浆还起悬浮钻渣的作用,使钻进正常进行
在钻进过程中不断用试验仪器对泥浆的各项性能指标进行测试,根据泥浆性能和地层情况及时调整泥浆的浓度,必要时添加外加剂
泥浆的性能指标见表 1
表 1 泥浆性能指标选择钻孔方法地层情况泥浆性能指标相对密度粘度(Pa·s)含砂率(%)胶体率(%)失水率(ml/30min)泥皮厚(mm/30min)静切力(Pa)酸碱度(pH)冲击易坍地层1
4022~30≤4≥95≤20≤33~58~114
