冲孔灌注桩施工工艺项目简介:本工程位于**市区,基坑深度 22
6m,冲孔成桩深度达27
6m,部分 26
先一道止水帷幕 1015 条搅拌桩(φ600@400),再施工 293 条 φ1200@1350 的冲孔桩,最后一道高压旋喷桩
一、施工准备报验资料1
人员配备情况,一般情况一机三人,两机为一组
所有桩机操作人员上岗证必须报验
钢筋:品种和规格均应符合设计规定,并有出厂合格证和按规定试验合格后才能使用(若为进口钢材须有进口商检证及化学成分分析报告)3
钢筋笼制作采纳电弧焊搭接焊,根据不同的钢筋规格、炉号,加工前制作一组(3 个接头)试件,做拉伸试验
桩机设备报验(产品合格证、维修检测证明、年审记录等)、现场电焊机也要随同报验
作业条件 ⑴施工前应作场地查勘工作,如有架空电线、地下电缆、给排水管道等设施,阻碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工
⑵施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须实行有效的措施进行处理
场地要实行有效的排水措施
⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验报告、混凝土配合比设计报告以及有关资料⑷ 施工机械性能必须满足成桩的设计要求
(5)现场水、电接通,必须保障桩机正常运转
根据现场桩机负荷,项目租用了两台发电机
(6)现场至少配备一台挖掘机和一台汽车吊,24 小时为现场服务

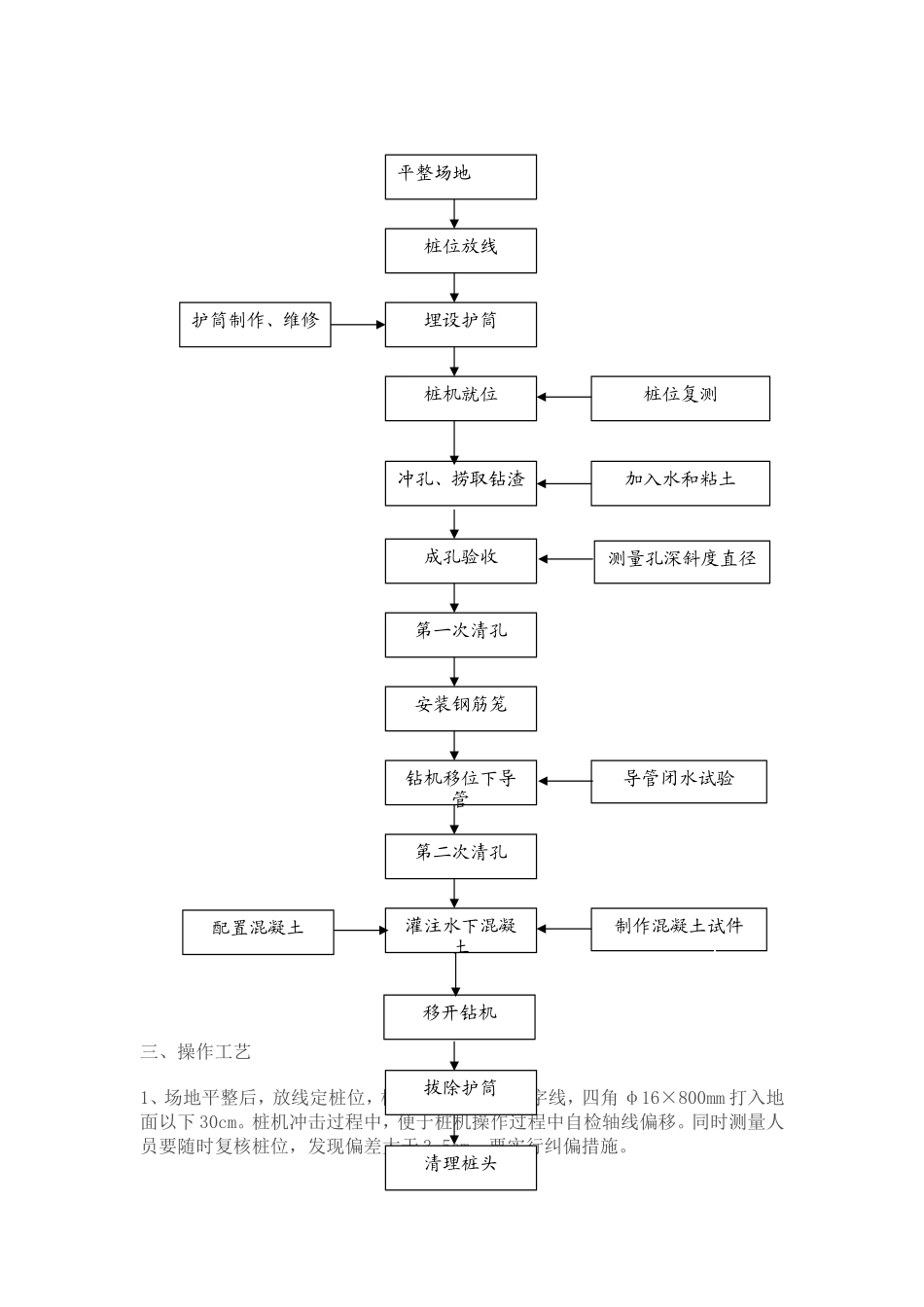

二、工艺流程场地平整→测量定位→埋设护筒、挖泥浆池、沟→钻机就位、泥浆制作→冲击成孔→抽渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导管→灌注水下混凝土
三、操作工艺1、场地平整后,放线定桩位,根据桩位标记拉十字线,四角 φ16×800mm 打入地面以下 30cm
桩机冲击过程中,便于桩机操作过程中自检轴线偏移
同时测量人员要随时复核桩
