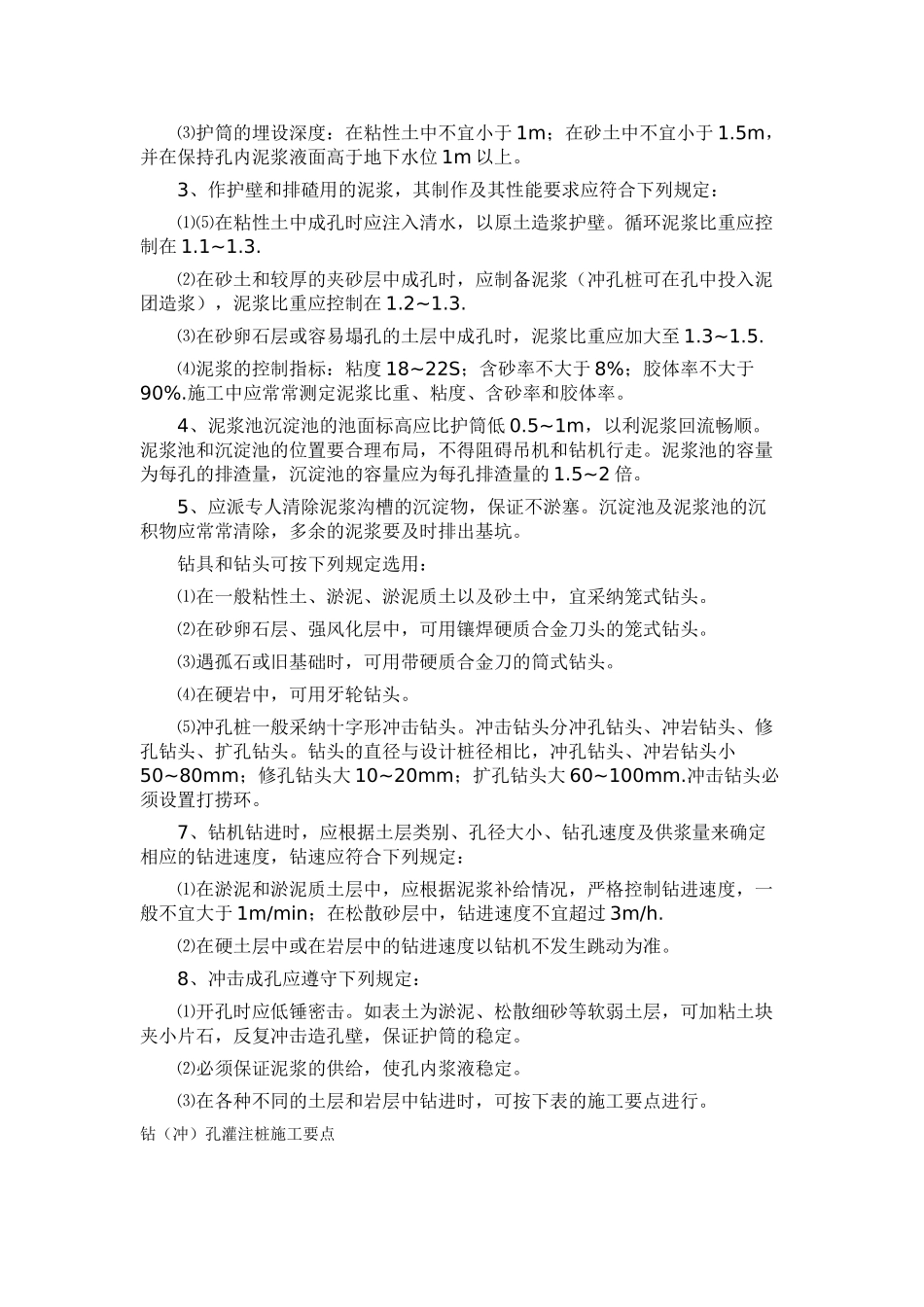

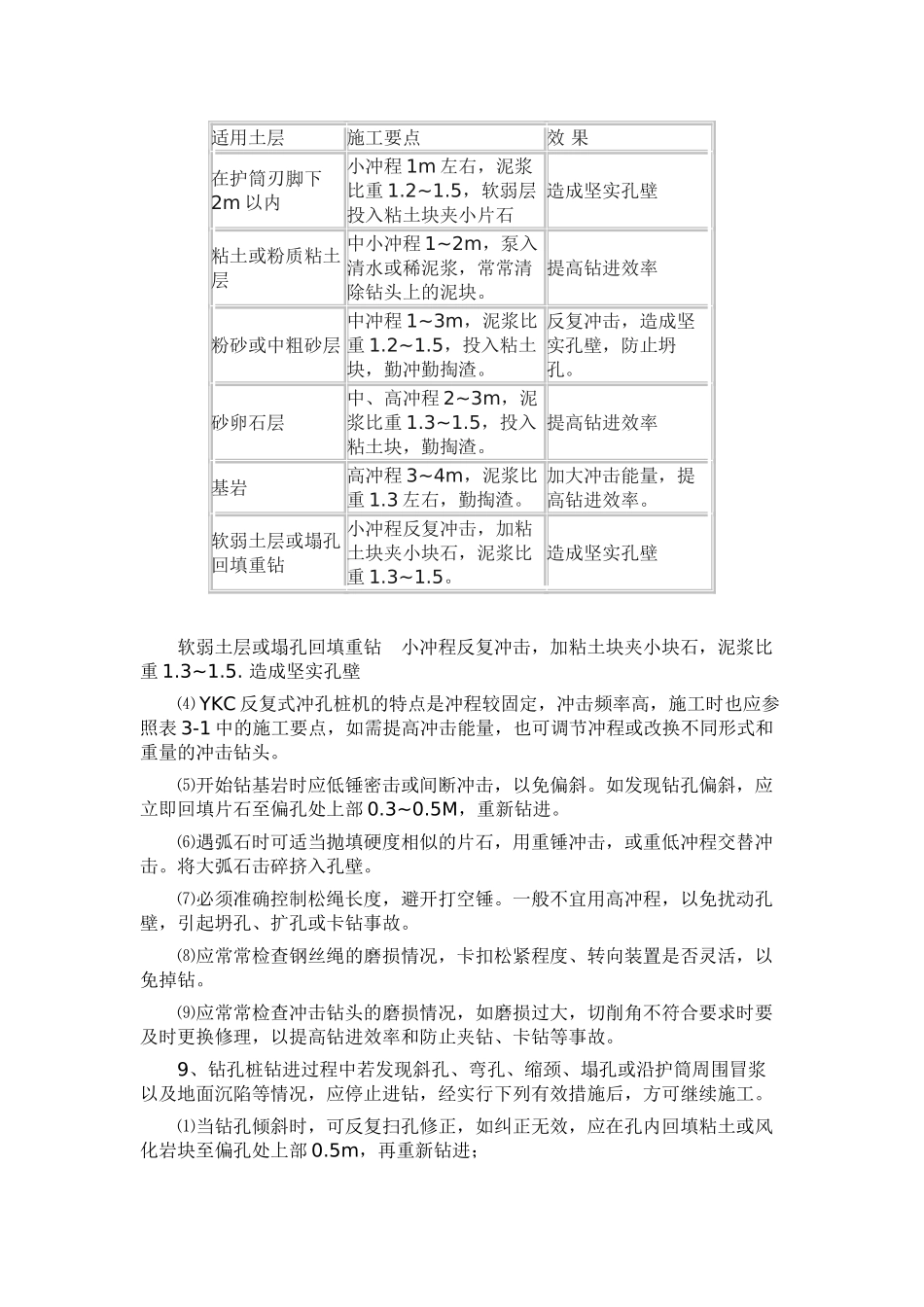

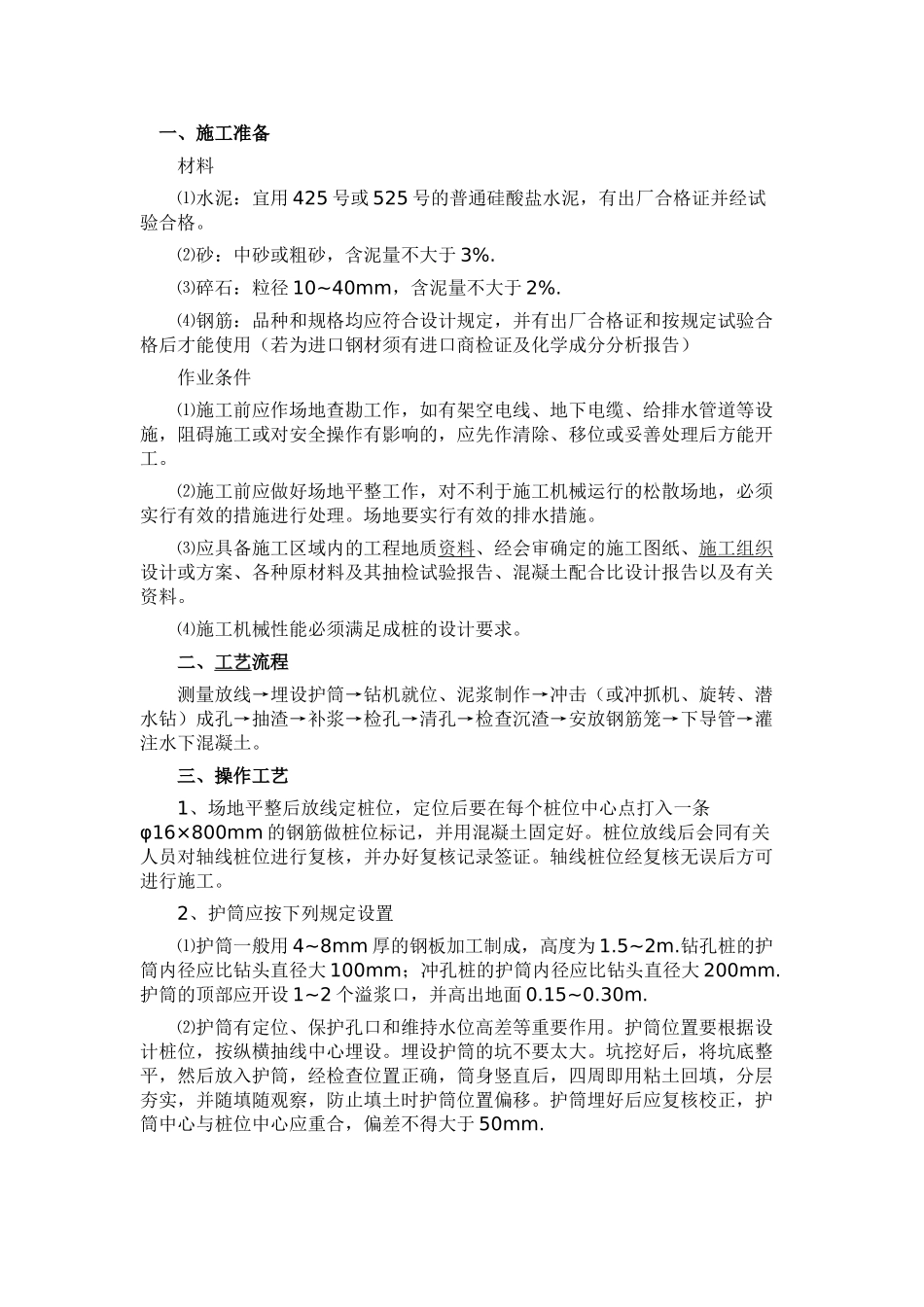

一、施工准备 材料 ⑴水泥:宜用 425 号或 525 号的普通硅酸盐水泥,有出厂合格证并经试验合格
⑵砂:中砂或粗砂,含泥量不大于 3%
⑶碎石:粒径 10~40mm,含泥量不大于 2%
⑷钢筋:品种和规格均应符合设计规定,并有出厂合格证和按规定试验合格后才能使用(若为进口钢材须有进口商检证及化学成分分析报告) 作业条件 ⑴施工前应作场地查勘工作,如有架空电线、地下电缆、给排水管道等设施,阻碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工
⑵施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须实行有效的措施进行处理
场地要实行有效的排水措施
⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验报告、混凝土配合比设计报告以及有关资料
⑷施工机械性能必须满足成桩的设计要求
二、工艺流程 测量放线→埋设护筒→钻机就位、泥浆制作→冲击(或冲抓机、旋转、潜水钻)成孔→抽渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导管→灌注水下混凝土
三、操作工艺 1、场地平整后放线定桩位,定位后要在每个桩位中心点打入一条φ16×800mm 的钢筋做桩位标记,并用混凝土固定好
桩位放线后会同有关人员对轴线桩位进行复核,并办好复核记录签证
轴线桩位经复核无误后方可进行施工
2、护筒应按下列规定设置 ⑴护筒一般用 4~8mm 厚的钢板加工制成,高度为 1
钻孔桩的护筒内径应比钻头直径大 100mm;冲孔桩的护筒内径应比钻头直径大 200mm
护筒的顶部应开设 1~2 个溢浆口,并高出地面 0
⑵护筒有定位、保护孔口和维持水位高差等重要作用
护筒位置要根据设计桩位,按纵横抽线中心埋设
埋设护筒的坑不要太大
坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用粘土回填
