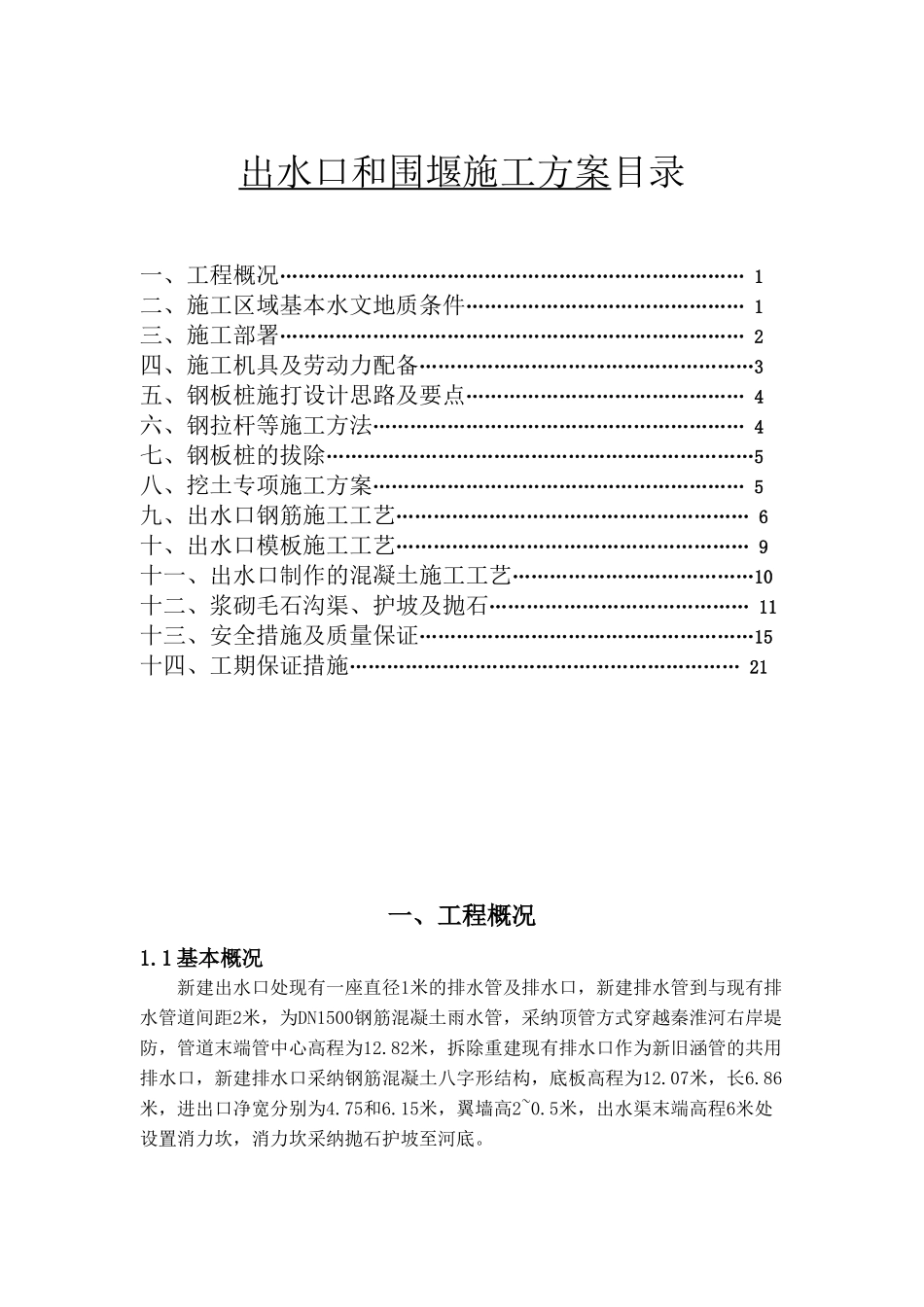

出水口和围堰施工方案目录一、工程概况………………………………………………………………… 1二、施工区域基本水文地质条件……………………………………… 1三、施工部署………………………………………………………………… 2四、施工机具及劳动力配备………………………………………………3五、钢板桩施打设计思路及要点……………………………………… 4六、钢拉杆等施工方法…………………………………………………… 4七、钢板桩的拔除……………………………………………………………5八、挖土专项施工方案…………………………………………………… 5九、出水口钢筋施工工艺………………………………………………… 6十、出水口模板施工工艺………………………………………………… 9十一、出水口制作的混凝土施工工艺…………………………………10十二、浆砌毛石沟渠、护坡及抛石…………………………………… 11十三、安全措施及质量保证………………………………………………15十四、工期保证措施……………………………………………………… 21一、工程概况1
1 基本概况新建出水口处现有一座直径1米的排水管及排水口,新建排水管到与现有排水管道间距2米,为DN1500钢筋混凝土雨水管,采纳顶管方式穿越秦淮河右岸堤防,管道末端管中心高程为12
82米,拆除重建现有排水口作为新旧涵管的共用排水口,新建排水口采纳钢筋混凝土八字形结构,底板高程为12
07米,长6
86米,进出口净宽分别为4
15米,翼墙高2~0
5米,出水渠末端高程6米处设置消力坎,消力坎采纳抛石护坡至河底

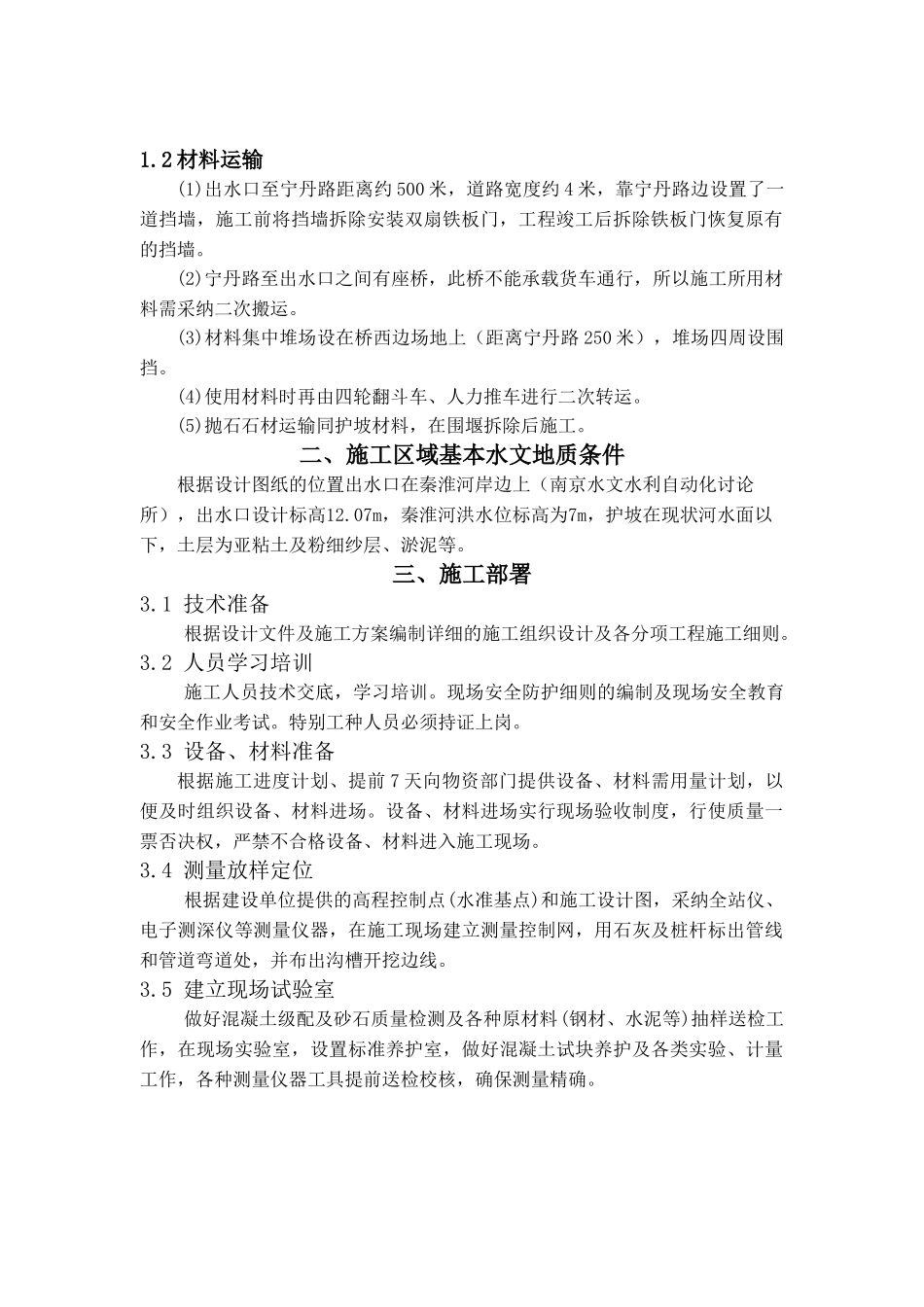

2 材料运输(1)出水口至宁丹路距离约 500 米,道路宽度约 4 米,靠宁丹路边设置了一道挡墙,施工前将挡墙拆除安装双扇铁板门,工程竣工后拆除铁板门恢复原有的挡墙
(2)宁丹路至出水口之间有座桥,此桥不能承载货车通行,所以施工所用材料
