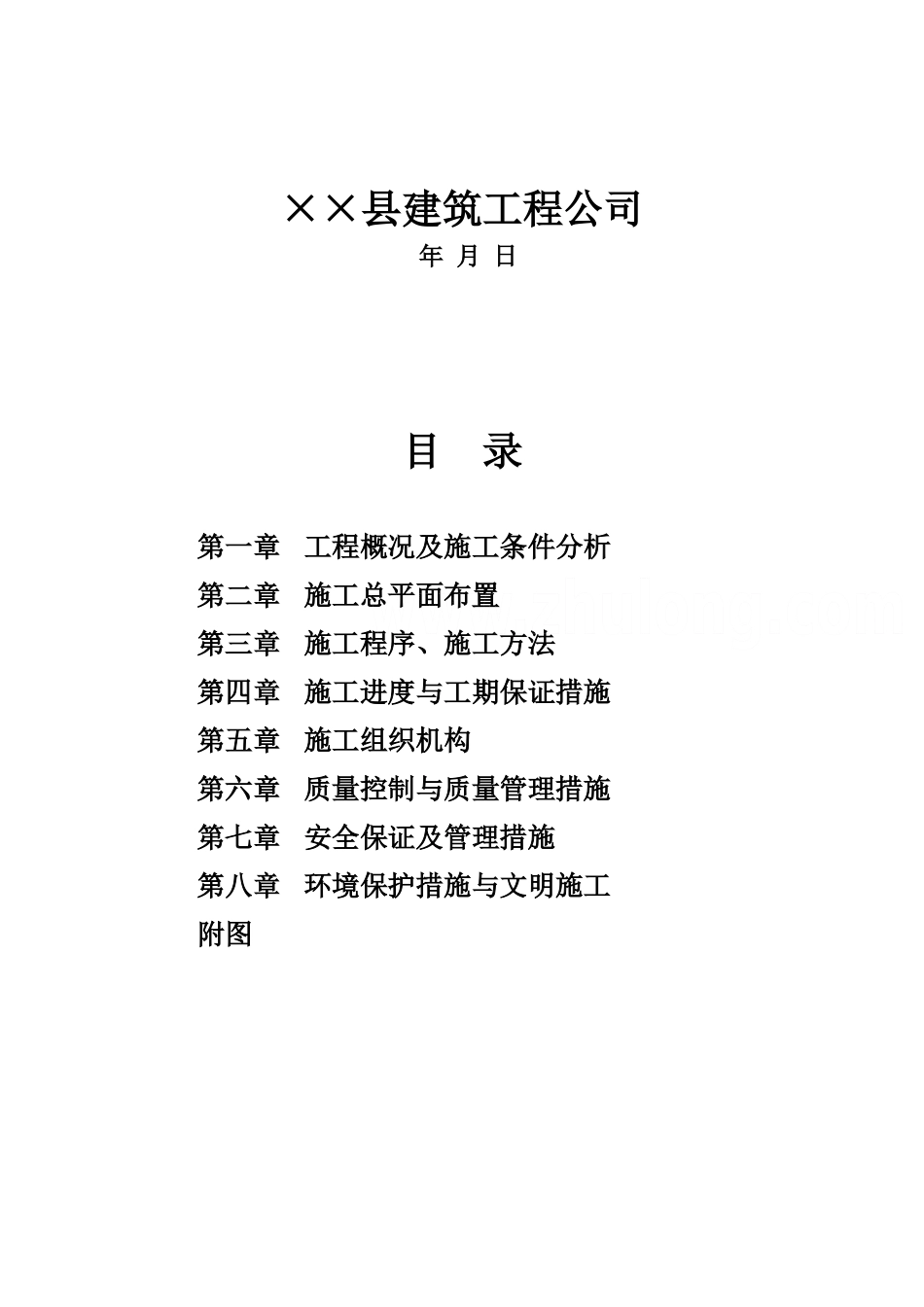

××省××县××分洪道工程右堤基础处理和××堤土方拆除工程施工技术文件××县建筑工程公司 年 月 日目 录第一章工程概况及施工条件分析第二章施工总平面布置第三章施工程序、施工方法第四章施工进度与工期保证措施第五章施工组织机构第六章质量控制与质量管理措施第七章安全保证及管理措施第八章环境保护措施与文明施工附图第一章 工程概况及施工条件分析1、 工程概况××分洪道工程位于××省××县境内,分洪道原是信××大河支流之一,其进口在西大河首端××处,经燕湖、曹塘腾、至下洪桥与九龙河汇合,再经卢家山、石溪头,在××流入洋坊湖,全长 17
其右堤下段上起铁耙山双坝堵口,下至××宋家,堤线长 7
该堤为Ⅳ等工程,主要建设物为四级,次要建筑物为五级
工程建设的主要任务是通过对圩堤的加高加固,形成大枫富联圩,满足××分洪道时保护圩区的农田及人口不受洪水侵扰,抵御鄱阳湖的洪水
本次招标的施工内容:555M××堤拆除,运距 1
5KM,高灌浆,干砌石和预制块护坡拆除等
总工期为 2 个月零 15 天

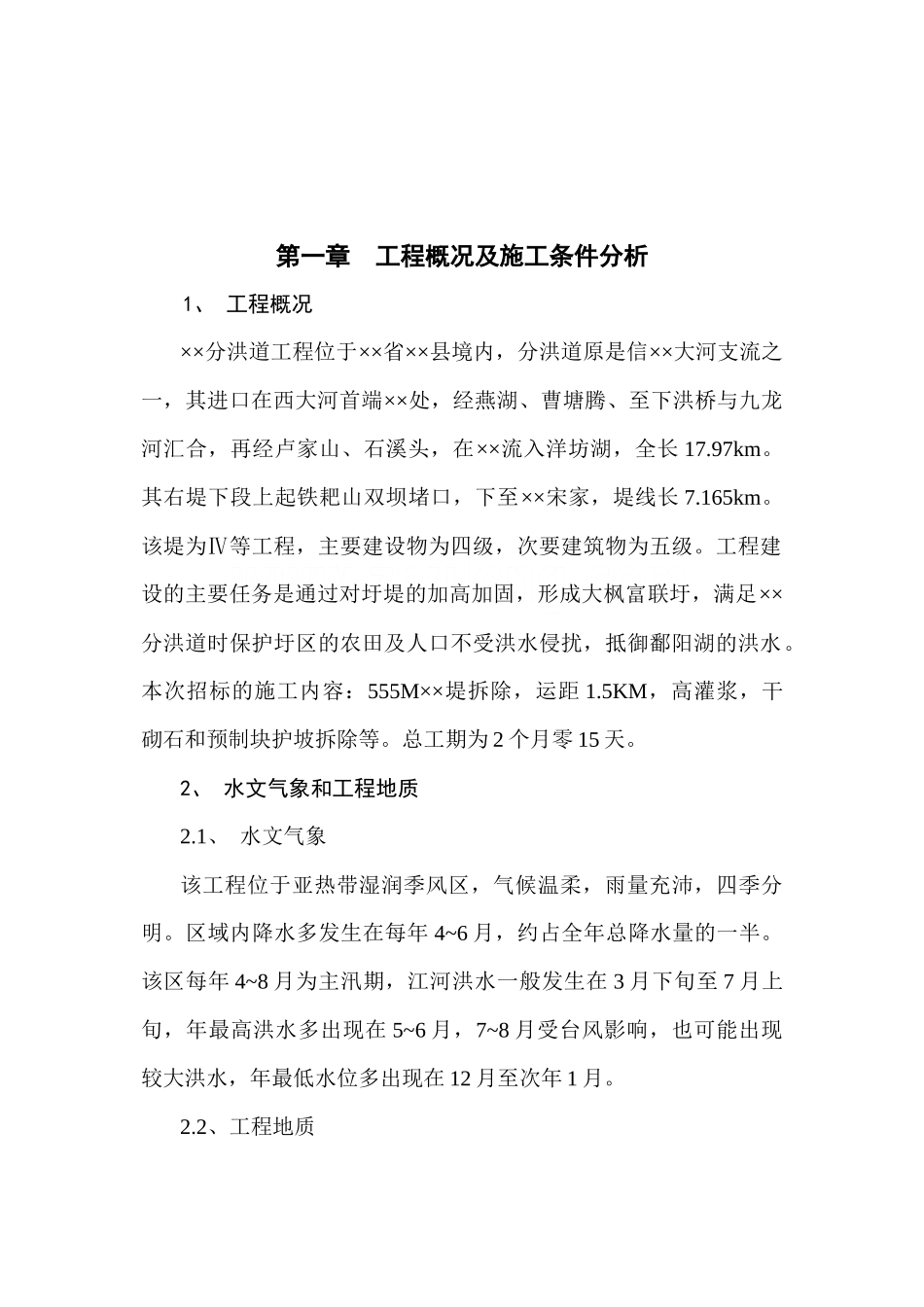

2、 水文气象和工程地质2
1、 水文气象该工程位于亚热带湿润季风区,气候温柔,雨量充沛,四季分明
区域内降水多发生在每年 4~6 月,约占全年总降水量的一半
该区每年 4~8 月为主汛期,江河洪水一般发生在 3 月下旬至 7 月上旬,年最高洪水多出现在 5~6 月,7~8 月受台风影响,也可能出现较大洪水,年最低水位多出现在 12 月至次年 1 月
2、工程地质分洪道左岸为丘陵,右岸为原枫港、枫富南堤,堤身为细砂夹砂壤土,堤基为粉质粘土
三、对外交通条件本工程施工时对外交通以公路和水路运输为主,现有公路可经××县城至分洪道右侧附近的枫港;上饶、景德镇方向可经黄金埠至枫港再至进洪堰;南昌方向可经梨温高速至东乡杨桥再至××邓墩乡至施工场地
枫港至施工场地有分洪道右堤堤顶公路及公
