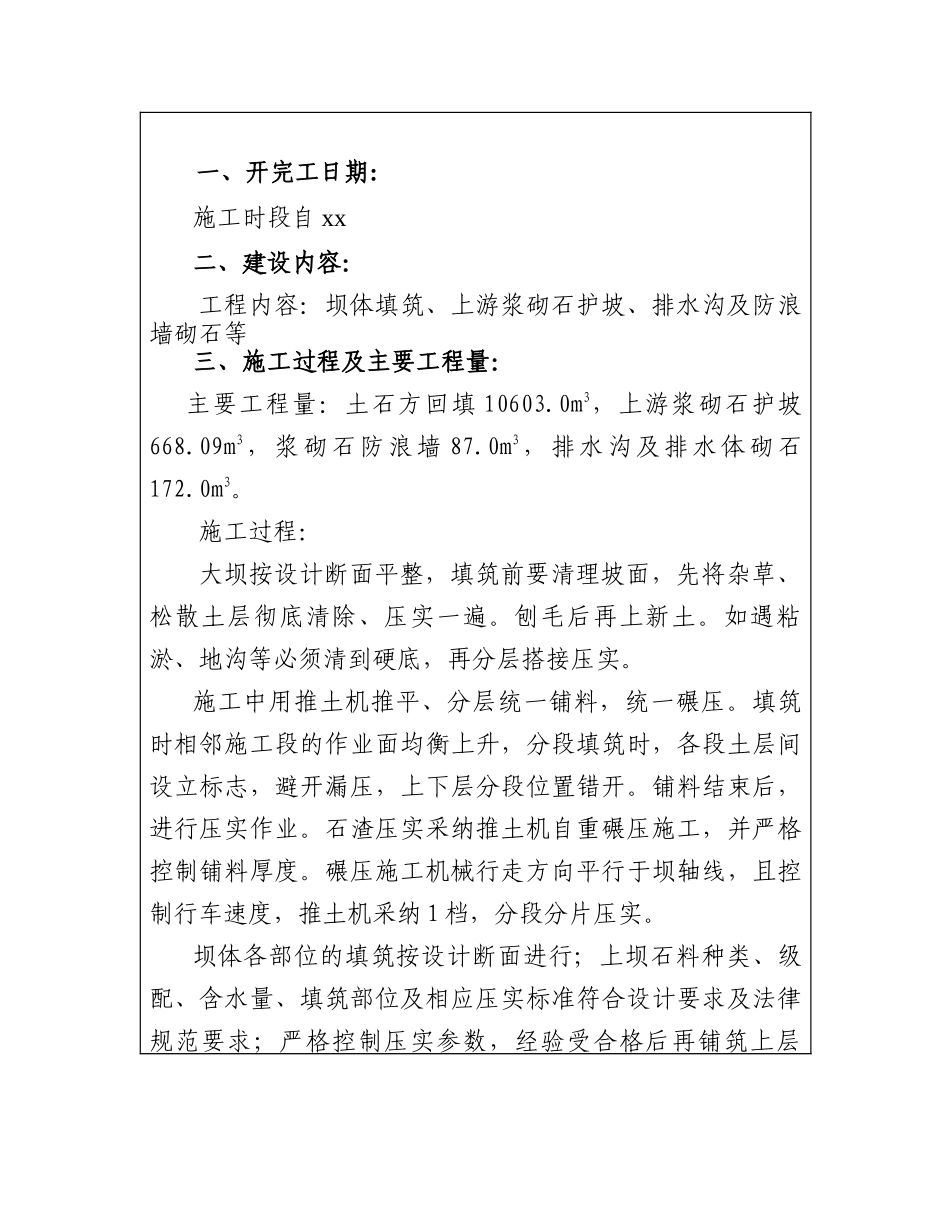

编号: xx 水库除险加固工程大 坝 分 部 工 程 验 收鉴 定 书单位工程名称:xx 水库除险加固工程 xx 工程验收工作组xx一、开完工日期: 施工时段自 xx二、建设内容:工程内容:坝体填筑、上游浆砌石护坡、排水沟及防浪墙砌石等三、施工过程及主要工程量:主要工程量:土石方回填 10603
0m3,上游浆砌石护坡668
09m3,浆砌石防浪墙 87
0m3,排水沟及排水体砌石172
施工过程:大坝按设计断面平整,填筑前要清理坡面,先将杂草、松散土层彻底清除、压实一遍
刨毛后再上新土
如遇粘淤、地沟等必须清到硬底,再分层搭接压实
施工中用推土机推平、分层统一铺料,统一碾压
填筑时相邻施工段的作业面均衡上升,分段填筑时,各段土层间设立标志,避开漏压,上下层分段位置错开
铺料结束后,进行压实作业
石渣压实采纳推土机自重碾压施工,并严格控制铺料厚度
碾压施工机械行走方向平行于坝轴线,且控制行车速度,推土机采纳 1 档,分段分片压实

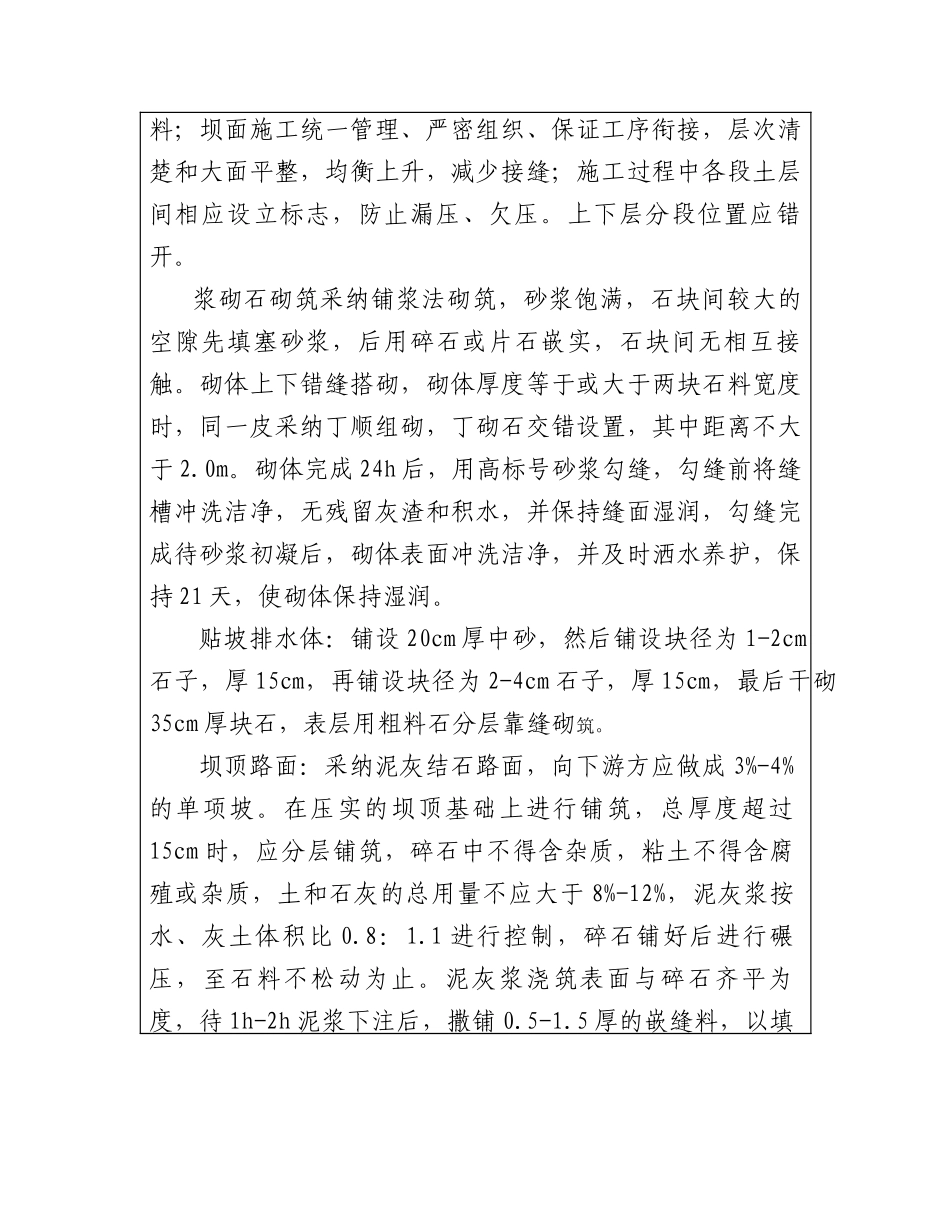

坝体各部位的填筑按设计断面进行;上坝石料种类、级配、含水量、填筑部位及相应压实标准符合设计要求及法律规范要求;严格控制压实参数,经验受合格后再铺筑上层料;坝面施工统一管理、严密组织、保证工序衔接,层次清楚和大面平整,均衡上升,减少接缝;施工过程中各段土层间相应设立标志,防止漏压、欠压
上下层分段位置应错开
浆砌石砌筑采纳铺浆法砌筑,砂浆饱满,石块间较大的空隙先填塞砂浆,后用碎石或片石嵌实,石块间无相互接触
砌体上下错缝搭砌,砌体厚度等于或大于两块石料宽度时,同一皮采纳丁顺组砌,丁砌石交错设置,其中距离不大于 2
砌体完成 24h 后,用高标号砂浆勾缝,勾缝前将缝槽冲洗洁净,无残留灰渣和积水,并保持缝面湿润,勾缝完成待砂浆初凝后,砌体表面冲洗洁净,并及时洒水养护,保持 21 天,使砌体保持湿润
贴坡排水体:铺设 20cm 厚中砂,然后铺
