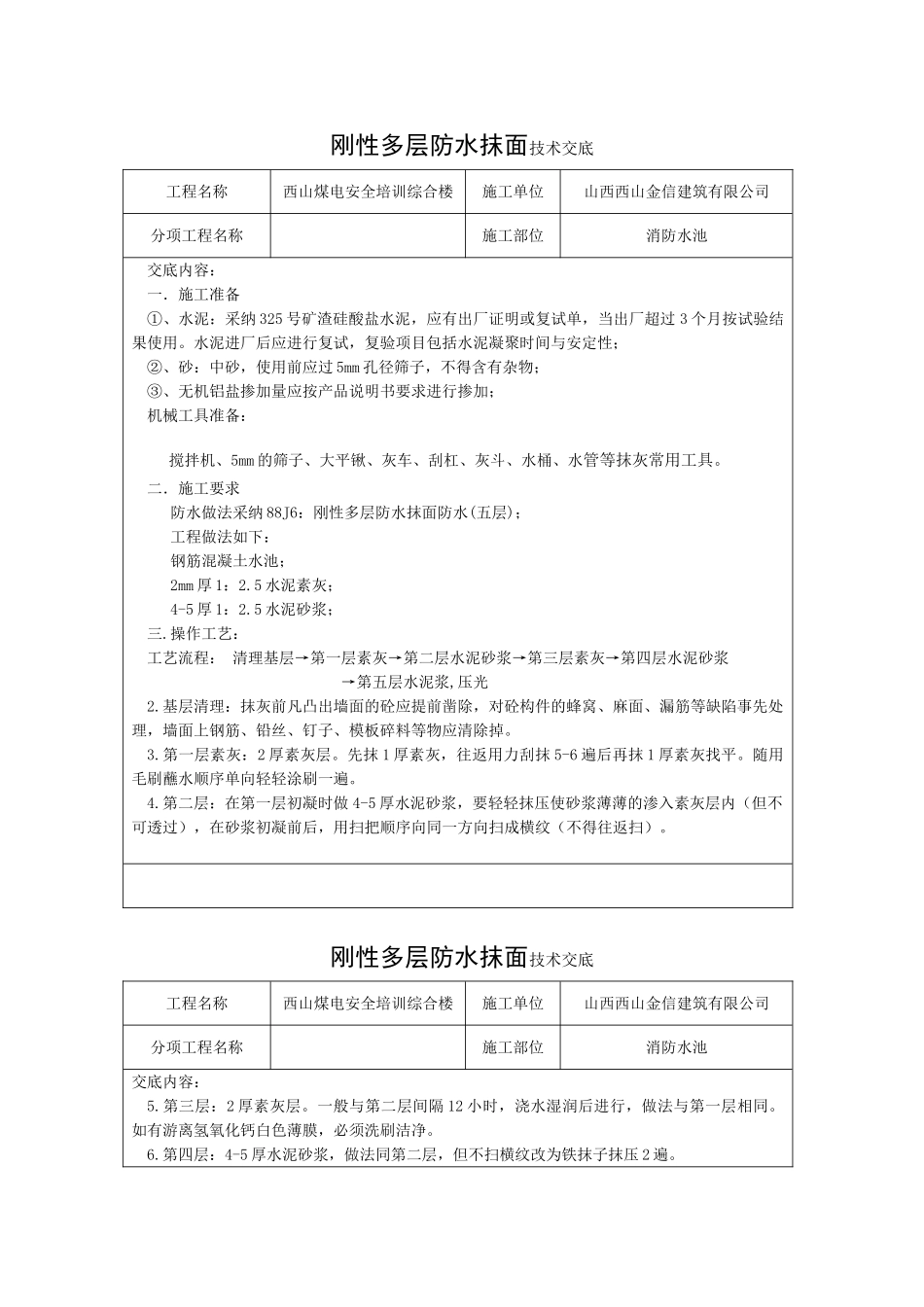

刚性多层防水抹面技术交底工程名称西山煤电安全培训综合楼施工单位山西西山金信建筑有限公司分项工程名称施工部位消防水池交底内容:一.施工准备①、水泥:采纳 325 号矿渣硅酸盐水泥,应有出厂证明或复试单,当出厂超过 3 个月按试验结果使用
水泥进厂后应进行复试,复验项目包括水泥凝聚时间与安定性;②、砂:中砂,使用前应过 5mm 孔径筛子,不得含有杂物;③、无机铝盐掺加量应按产品说明书要求进行掺加;机械工具准备:搅拌机、5mm 的筛子、大平锹、灰车、刮杠、灰斗、水桶、水管等抹灰常用工具
二.施工要求防水做法采纳 88J6:刚性多层防水抹面防水(五层);工程做法如下: 钢筋混凝土水池; 2mm 厚 1:2
5 水泥素灰; 4-5 厚 1:2
5 水泥砂浆;三
操作工艺:工艺流程: 清理基层→第一层素灰→第二层水泥砂浆→第三层素灰→第四层水泥砂浆 →第五层水泥浆,压光2
基层清理:抹灰前凡凸出墙面的砼应提前凿除,对砼构件的蜂窝、麻面、漏筋等缺陷事先处理,墙面上钢筋、铅丝、钉子、模板碎料等物应清除掉
第一层素灰:2 厚素灰层
先抹 1 厚素灰,往返用力刮抹 5-6 遍后再抹 1 厚素灰找平
随用毛刷蘸水顺序单向轻轻涂刷一遍
第二层:在第一层初凝时做 4-5 厚水泥砂浆,要轻轻抹压使砂浆薄薄的渗入素灰层内(但不可透过),在砂浆初凝前后,用扫把顺序向同一方向扫成横纹(不得往返扫)
刚性多层防水抹面技术交底工程名称西山煤电安全培训综合楼施工单位山西西山金信建筑有限公司分项工程名称施工部位消防水池交底内容:5
第三层:2 厚素灰层
一般与第二层间隔 12 小时,浇水湿润后进行,做法与第一层相同
如有游离氢氧化钙白色薄膜,必须洗刷洁净
第四层:4-5 厚水泥砂浆,做法同第二层,但不扫横纹改为铁抹子抹压 2 遍
第五层:用毛刷涂水泥浆一遍,继续压光

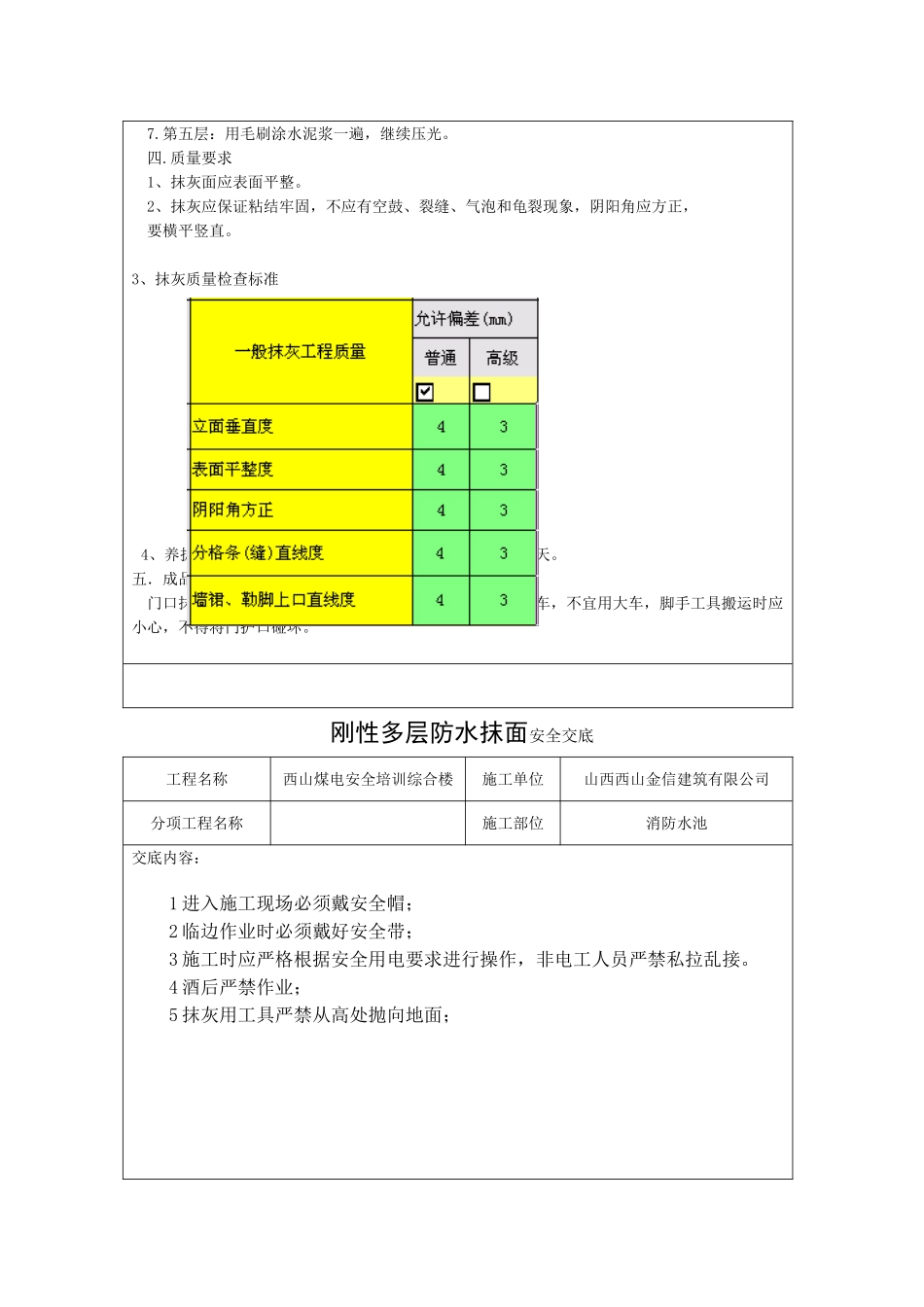

质量要求1、抹灰面应表面平整
