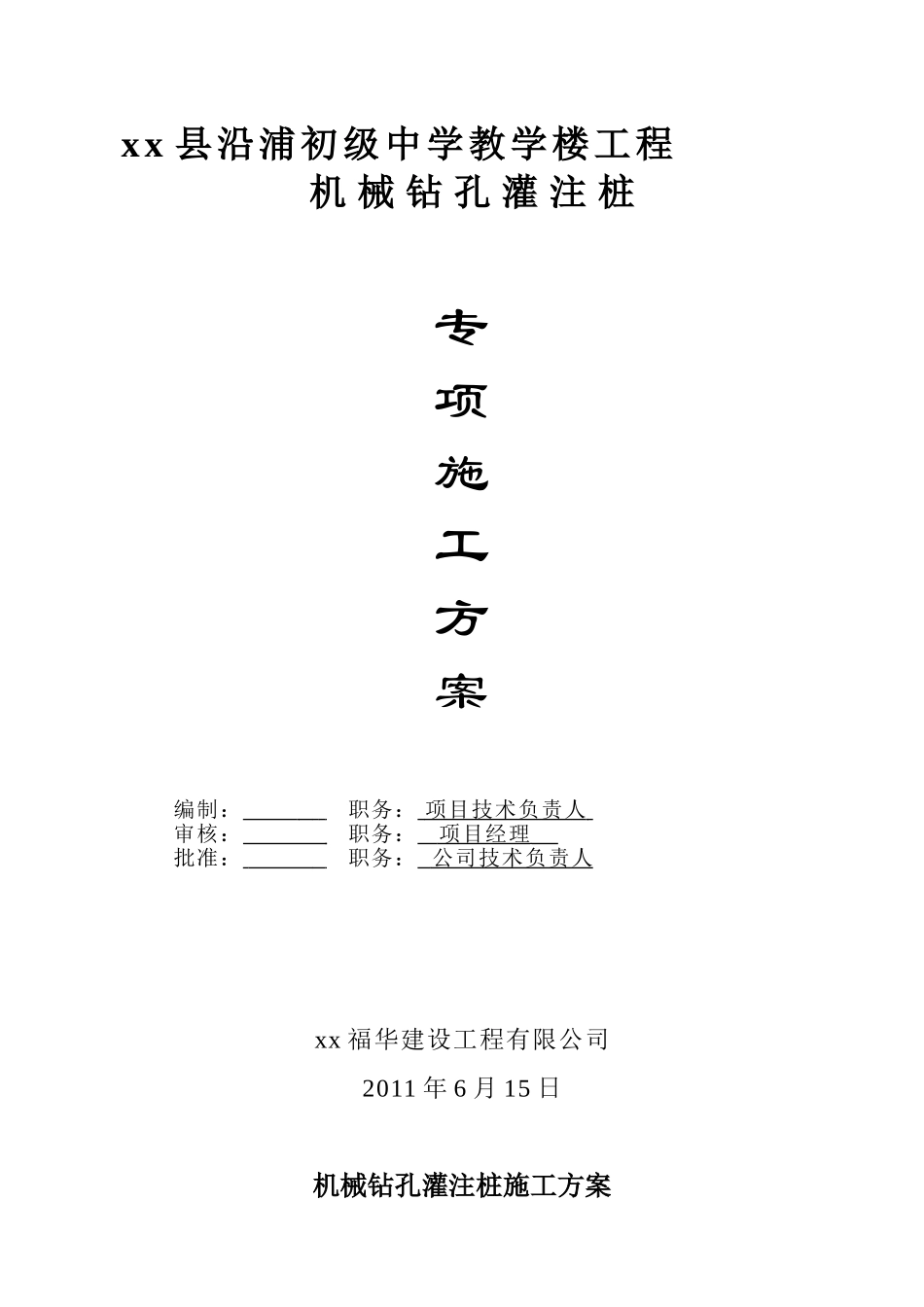

xx 县沿浦初级中学教学楼工程 机 械 钻 孔 灌 注 桩专项施工方案编制: 职务: 项目技术负责人 审核: 职务: 项目经理 批准: 职务: 公司技术负责人 xx 福华建设工程有限公司2011 年 6 月 15 日机械钻孔灌注桩施工方案一、工程概况1、工程名称:xx 县沿浦镇初级中学教学楼工程2、工程地点:xx 县沿浦镇初级中学教学楼校园内3、建设单位:xx 县沿浦镇初级中学4、设计单位:xx 县建筑设计讨论院5、监理单位:xx 市天扬建设监理有限公司6、勘测单位:xx 山川有色勘察设计有限公司7、建筑面积:1684㎡
8、结构层数:框架结构,四层
00相当于黄海标高 米
二、设计桩基础概况:1、本工程采纳机械钻孔灌注桩基础,总桩数 47 根,桩径均为Φ600,有效桩长 44 米,单桩承载力标准值 980KN
桩身砼强度为 C25,充盈系数 1
15,承台砼强度 C30,桩顶端均应凿去松散层不少于 1 米
保留桩主筋在承台内 40d 以上,桩顶嵌入出台 50mm 桩身配置钢筋笼长为 30 米,钢筋笼箍筋均为主筋为 7Φ14,Φ6@250 螺旋箍
桩顶 3 米范围内加密为 Φ6@100,每 2 米处加设 Φ12 加劲内箍一只
桩身垂直度允许偏差必须小于 1%
本桩试压桩 3 根
三、施工前准备工作 1、 修整进场道路,通水通电,平整场地,以便施工
2、 在施工场地周围及泥浆池四周作好安全防护措施和插埋警示牌
3、 建立准确的坐标控制网,用全站仪准确放样出各桩位中心,桩位点在埋设护筒时会被破坏,所以桩位点确定之后,再放四个保护桩
用保护桩校核护筒的准确性,保证桩位点的偏差符合要求
4、 挖泥浆池、沉淀池、储水池、准备合格粘土或膨润土

假如桥台桩基位置原地面标高低于桥台盖梁底标高,应先填筑到盖梁底标高后,再进行桩基的施工四、材料及主要机具:水泥:宜采纳 325 号
