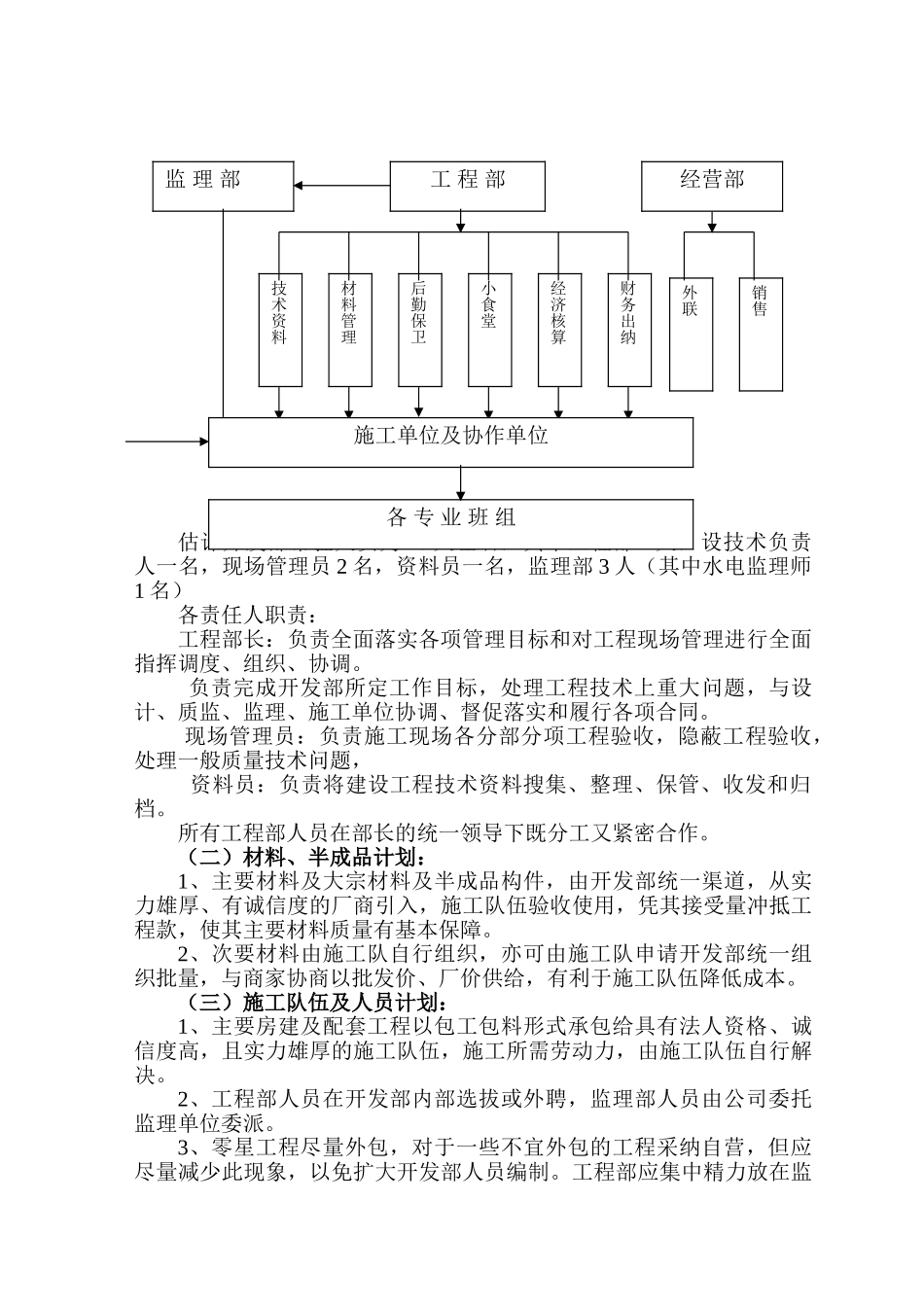

建设工程项目现场管理方案一、总纲本小区是我公司开发的一个高档型别墅小区,为搞好本小区的现场管理,特编制本方案。管理目标:高效、优质、快速、低耗。高效:达到投资回报效率高和现场管理人员工作效率高。优质:将小区建造成优质、用户投诉率低的一个小区。快速:施工周期快速、加快投资回报效率。节耗:在保证以上几个预期目标的前提下,尽最大可能节约人力、物力、消耗、降低成本。搞好本小区的现场管理工作,对树立本公司企业形象有极大的意义,同时对本小区房产销售有较大的促进作用。二、工程概况该小区座落于本市 XX 乡 XX 村境内,北邻湘黔铁路和待建的 XX路,小区境内有市政规划待建的 XXX 路穿过,且与 xx 路相交于小区南端。小区建成后,交通较为便利。小区周边相邻为农田和丘陵状小山,无污染源工厂,环境优雅,空气清新,具备绿化生态的天然条件,是本市目前少有的宜居环境,也是别墅区开发的理想场所。由于离市区中心较远,市政自来水管网尚未接通,有待 xxx 路开发建成后衔接。水源成为施工过程中较大难题。小区内规划占地面积 55052㎡,约合 82.58 亩,新建别墅 104 户,总计 27894m2,有 A—G 基本户型 7 种,扩展户型为 12 种,基本为 3—4层住宅,共计 45 栋,较之于一般住宅楼的测量定位、质量检查和验收的工程量多,技术管理难度较大,小区处于坡地内,呈一弯月状,坡差较大,粗略估量填方量在 2 万 m3以上,场地平整量较大。场地内尚有原混凝土预制场及民房待拆迁,周边居民有相应协调工作要做。其主要工程概况见(附表 1)。三、施工布署(一)管理机构:组成“xxxx 小区工程开发部”(暂简称“开发部”),其组成机制根据工程进度,本着“优化组合、动态管理”的原则进行,即根据工程需要进行增减和调整,其管理体系组成和安排如下图:项目部组成体系图质监站开 发 部 估计开发部常驻人员为 10 人左右,其中工程部 4 人,设技术负责人一名,现场管理员 2 名,资料员一名,监理部 3 人(其中水电监理师1 名)各责任人职责:工程部长:负责全面落实各项管理目标和对工程现场管理进行全面指挥调度、组织、协调。负责完成开发部所定工作目标,处理工程技术上重大问题,与设计、质监、监理、施工单位协调、督促落实和履行各项合同。 现场管理员:负责施工现场各分部分项工程验收,隐蔽工程验收,处理一般质量技术问题, 资料员:负责将建设工程技术资料搜集、整理、保管、收发...
