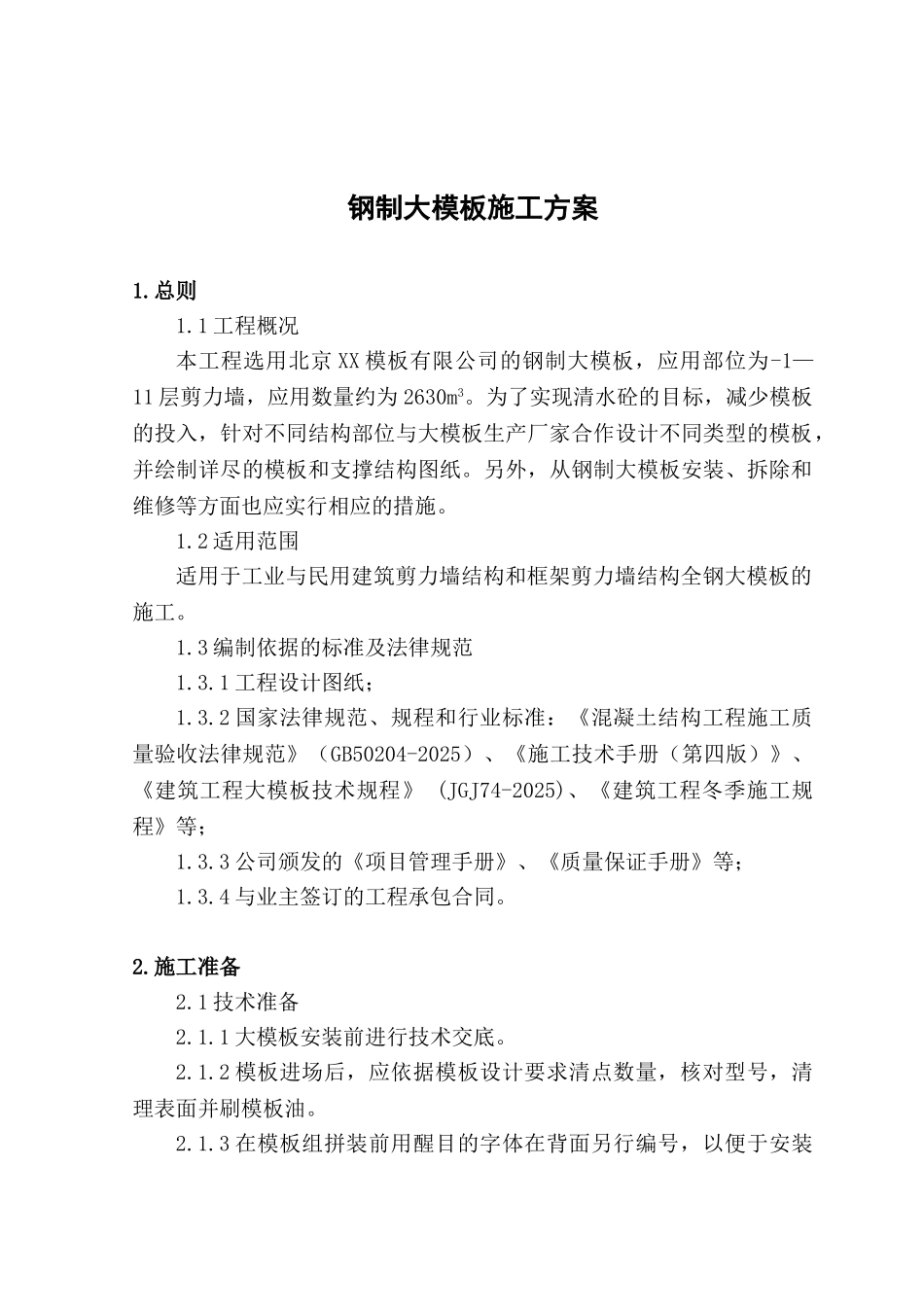

钢制大模板施工方案1
1 工程概况本工程选用北京 XX 模板有限公司的钢制大模板,应用部位为-1—11 层剪力墙,应用数量约为 2630m3
为了实现清水砼的目标,减少模板的投入,针对不同结构部位与大模板生产厂家合作设计不同类型的模板,并绘制详尽的模板和支撑结构图纸
另外,从钢制大模板安装、拆除和维修等方面也应实行相应的措施
2 适用范围适用于工业与民用建筑剪力墙结构和框架剪力墙结构全钢大模板的施工
3 编制依据的标准及法律规范1
1 工程设计图纸;1
2 国家法律规范、规程和行业标准:《混凝土结构工程施工质量验收法律规范》(GB50204-2025)、《施工技术手册(第四版)》、《建筑工程大模板技术规程》 (JGJ74-2025)、《建筑工程冬季施工规程》等;1
3 公司颁发的《项目管理手册》、《质量保证手册》等;1
4 与业主签订的工程承包合同
1 技术准备2
1 大模板安装前进行技术交底
2 模板进场后,应依据模板设计要求清点数量,核对型号,清理表面并刷模板油
3 在模板组拼装前用醒目的字体在背面另行编号,以便于安装时对号入座
4 检查墙体定位筋需做到每道拼缝两边必须有定位筋,每个转角部位必须有定位筋(具体做法详见“竖向钢筋位移控制及现浇板钢筋保护层厚度控制施工方案”)
5 大模板在安装前必须放出模板内外侧控制线作为支模板和检验模板的标准
6 合模前必须将墙根部清理洁净
7 模板就位前应涂刷脱模剂,用滚筒刷将脱模剂均匀涂刷在模板板面上
8 模板安装前放出墙体位置线和模板控制线,待竖向钢筋绑扎完成后,在竖向主筋上标出高程控制点
9 对剪力墙上面的预留洞、预埋件同一放样、安装并做好记录
2 材料准备2
1 材料进场计划根据工程的进度计划和流水段分阶段
