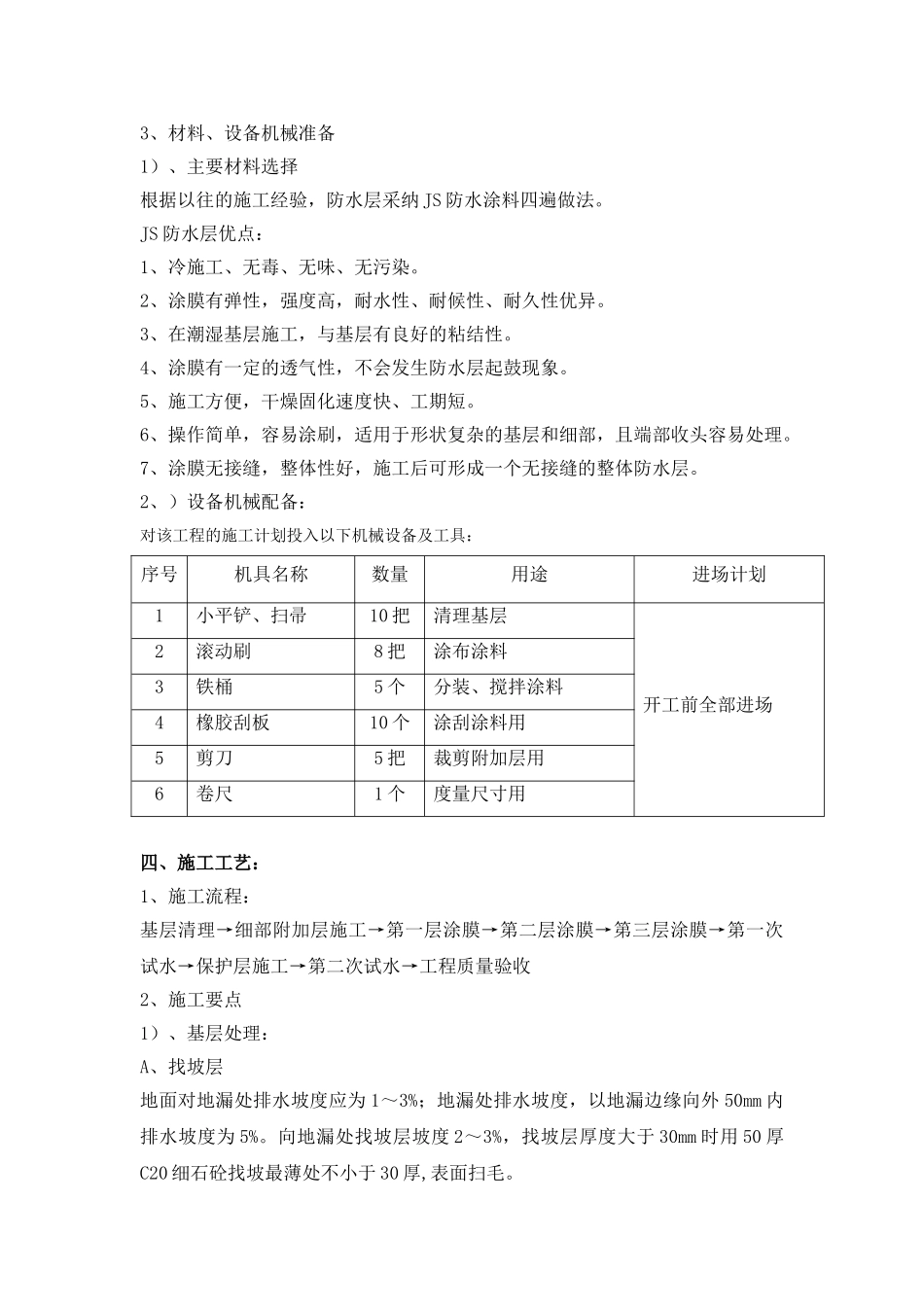

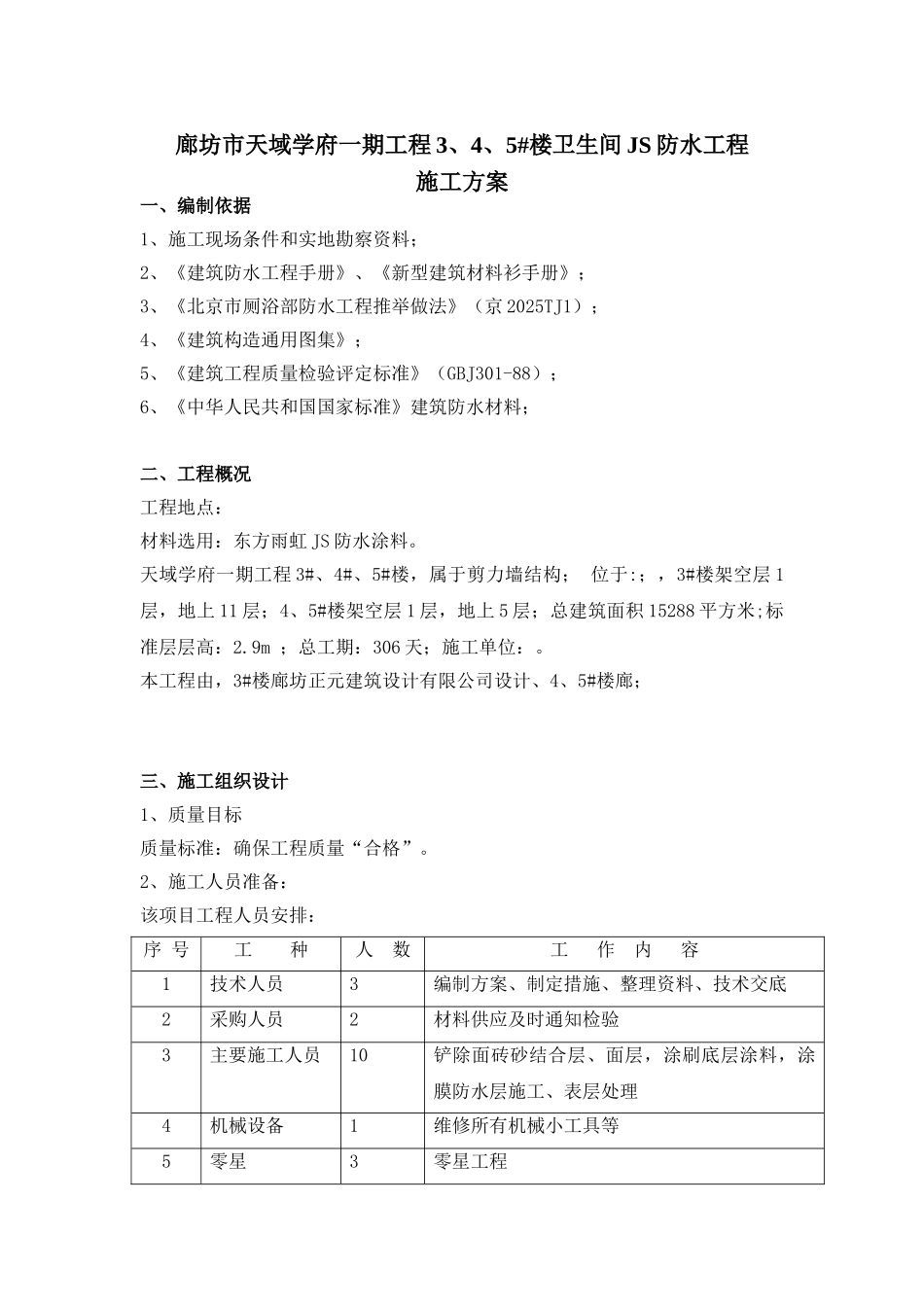

廊坊市天域学府一期工程 3、4、5#楼卫生间 JS 防水工程施工方案一、编制依据1、施工现场条件和实地勘察资料;2、《建筑防水工程手册》、《新型建筑材料衫手册》;3、《北京市厕浴部防水工程推举做法》(京 2025TJ1);4、《建筑构造通用图集》;5、《建筑工程质量检验评定标准》(GBJ301-88);6、《中华人民共和国国家标准》建筑防水材料;二、工程概况工程地点:材料选用:东方雨虹 JS 防水涂料。天域学府一期工程 3#、4#、5#楼,属于剪力墙结构; 位于:;,3#楼架空层 1层,地上 11 层;4、5#楼架空层 1 层,地上 5 层;总建筑面积 15288 平方米;标准层层高:2.9m ;总工期:306 天;施工单位:。本工程由,3#楼廊坊正元建筑设计有限公司设计、4、5#楼廊;三、施工组织设计1、质量目标质量标准:确保工程质量“合格”。2、施工人员准备:该项目工程人员安排:序 号工 种人 数工 作 内 容1技术人员3编制方案、制定措施、整理资料、技术交底2采购人员2材料供应及时通知检验3主要施工人员10铲除面砖砂结合层、面层,涂刷底层涂料,涂膜防水层施工、表层处理4机械设备1维修所有机械小工具等5零星3零星工程3、材料、设备机械准备1)、主要材料选择根据以往的施工经验,防水层采纳 JS 防水涂料四遍做法。JS 防水层优点:1、冷施工、无毒、无味、无污染。2、涂膜有弹性,强度高,耐水性、耐候性、耐久性优异。3、在潮湿基层施工,与基层有良好的粘结性。4、涂膜有一定的透气性,不会发生防水层起鼓现象。5、施工方便,干燥固化速度快、工期短。6、操作简单,容易涂刷,适用于形状复杂的基层和细部,且端部收头容易处理。7、涂膜无接缝,整体性好,施工后可形成一个无接缝的整体防水层。2、)设备机械配备:对该工程的施工计划投入以下机械设备及工具:序号机具名称数量用途进场计划1小平铲、扫帚10 把清理基层开工前全部进场2滚动刷8 把涂布涂料3铁桶5 个分装、搅拌涂料4橡胶刮板10 个涂刮涂料用5剪刀5 把裁剪附加层用6卷尺1 个度量尺寸用四、施工工艺:1、施工流程:基层清理→细部附加层施工→第一层涂膜→第二层涂膜→第三层涂膜→第一次试水→保护层施工→第二次试水→工程质量验收2、施工要点1)、基层处理:A、找坡层地面对地漏处排水坡度应为 1~3%;地漏处排水坡度,以地漏边缘向外 50mm 内排水坡度为 5%。向地漏处找坡层坡度 2~3%,找坡层厚度大于 30mm 时用 50 厚C20 细石砼找坡最薄处不小于 ...
